1、.福建省工程建設省級工法申報資料福建省工程建設省級工法申報資料工法名稱:工法名稱: 大角度多步傾斜鋼框體系自平衡施工工法大角度多步傾斜鋼框體系自平衡施工工法 類類 別:別: 房屋建筑工程房屋建筑工程 專業分類:專業分類: 鋼結構鋼結構 申報企業:申報企業: 中建三局(廈門)建設有限公司中建三局(廈門)建設有限公司 .1目目 錄錄一、福建省工程建設省級工法申報表(附件 1) .2 2二、工法文本(附件 2) .1414三、企業級工法審定公布文件復印件.5252四、工程應用證明(附件 3) .5757五、經濟效益證明(附件 4) .6565六、關鍵技術的有關資料.6969七、關鍵技術及專利權屬無爭

2、議、無糾紛聲明書(附件 5) .8686八、福建省工程建設工法公開授權書(附件 6) .9090九、反映實際施工中工法操作要點的照片.9292.2 福建省工程建設省級工法申報表(附件福建省工程建設省級工法申報表(附件1 1)申報資料一申報資料一.3附件 1福建省工程建設省級工法福建省工程建設省級工法申報表申報表(2016 年度)工法名稱:工法名稱: 大角度多步傾斜鋼框體系自平衡施工工法大角度多步傾斜鋼框體系自平衡施工工法 類類 別:別: 房屋建筑工程房屋建筑工程 專業分類:專業分類: 鋼結構鋼結構 申報企業:申報企業: 中建三局(廈門)建設有限公司中建三局(廈門)建設有限公司 推薦單位:推薦單

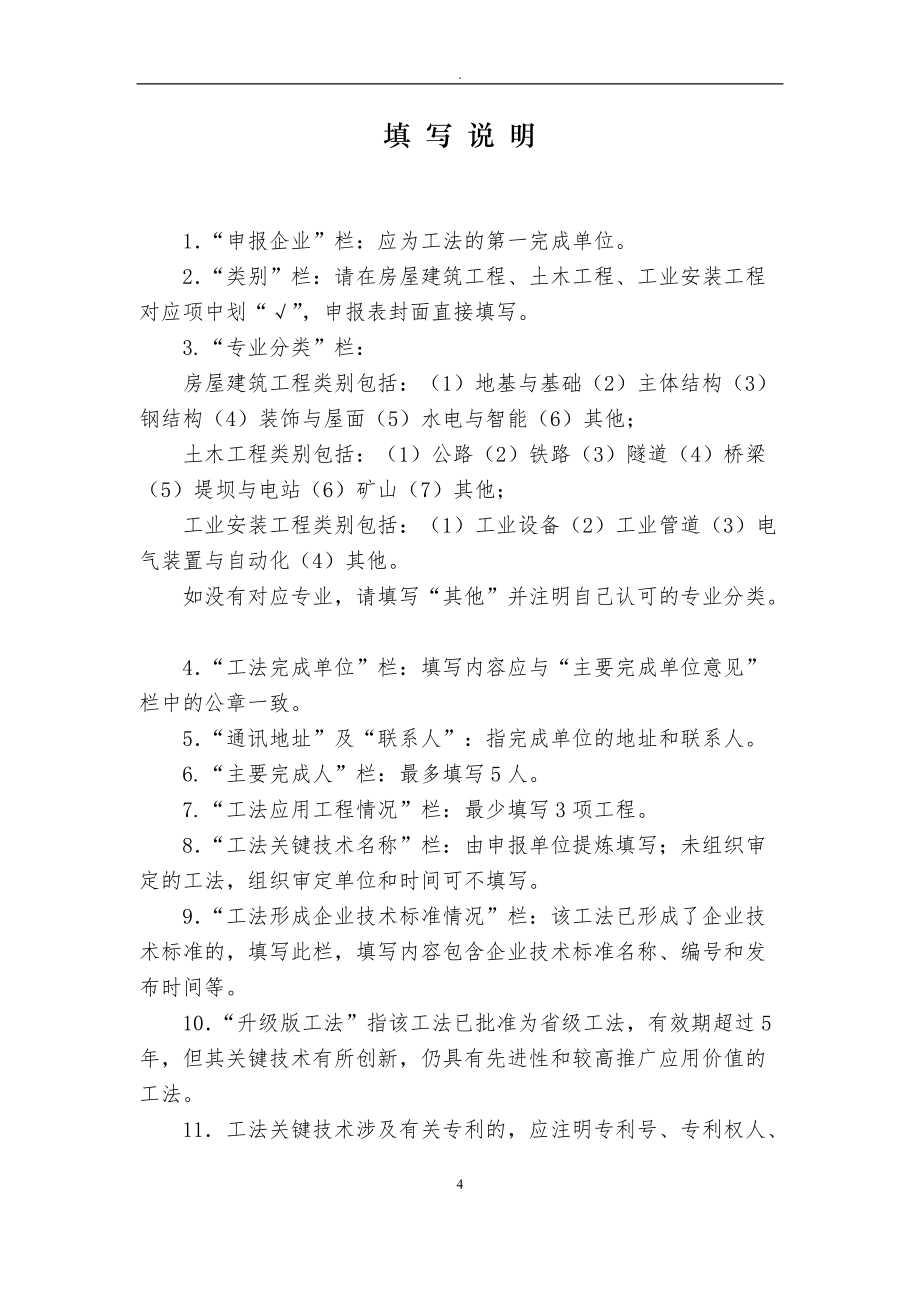

3、位: 福建省住房和城鄉建設廳 制.4填 寫 說 明1 “申報企業”欄:應為工法的第一完成單位。2 “類別”欄:請?jiān)诜课萁ㄖこ?、土木工程、工業安裝工程對應項中劃“” ,申報表封面直接填寫。3.“專業分類”欄:房屋建筑工程類別包括:(1)地基與基礎(2)主體結構(3)鋼結構(4)裝飾與屋面(5)水電與智能(6)其他;土木工程類別包括:(1)公路(2)鐵路(3)隧道(4)橋梁(5)堤壩與電站(6)礦山(7)其他;工業安裝工程類別包括:(1)工業設備(2)工業管道(3)電氣裝置與自動化(4)其他。如沒有對應專業,請?zhí)顚憽捌渌辈⒆⒚髯约赫J(rèn)可的專業分類。4 “工法完成單位”欄:填寫內容應與“主要完成單

4、位意見”欄中的公章一致。5 “通訊地址”及“聯系人”:指完成單位的地址和聯系人。6.“主要完成人”欄:最多填寫 5 人。7.“工法應用工程情況”欄:最少填寫 3 項工程。8 “工法關鍵技術名稱”欄:由申報單位提煉填寫;未組織審定的工法,組織審定單位和時間可不填寫。9 “工法形成企業技術標準情況”欄:該工法已形成了企業技術標準的,填寫此欄,填寫內容包含企業技術標準名稱、編號和發布時間等。10 “升級版工法”指該工法已批準為省級工法,有效期超過 5年,但其關鍵技術有所創新,仍具有先進性和較高推廣應用價值的工法。11工法關鍵技術涉及有關專利的,應注明專利號、專利權人、.5專利許可使用期限、范圍、權限

5、、是否有償使用等內容。工法名稱大角度多步傾斜鋼框體系自平衡施工工法類別 房屋建筑工程 土木工程 工業安裝工程專業分類鋼結構第一完成單位單位名稱中建三局(廈門)建設有限公司營業執照號碼91350200303178658X通訊地址及郵編廈門市思明區軟件園二期望海路 65 號701361008法人代表張華其手份證號系人桑桂芳QQ346365520第二完成單位工法完成單位單位名稱中建三局安裝工程有限公司姓 名工作單位職務職稱電話主要完成人單紅波中建三局安裝

6、工程有限公司項目總6劉曉斌中建三局安裝工程有限公司經理部總劍峰中建三局安裝工程有限公司經理部總經桂芳中建三局(廈門)建設有限公司技術部經克賢中建三局(廈門)建設有限公司公司執行總經程名稱1、東南國際航運中心總部大廈(36#地塊)E、F 座工程開竣工時間2014 年 2 月-2015 年 6 月工程所在地區廈門市海滄區工程名稱2、東南國際航運中心總部大廈(37#地塊)A、B 座工程開竣工時間2014 年 2 月-2015 年 9 月工程所在地區廈門市海滄區工程名稱3、

7、東南國際航運中心總部大廈(37#地塊)C、D 座工程工法應用工程情況開竣工時間2015 年 3 月-2016 年 8 月工程所在地區廈門市海滄區工法關鍵技術名稱、組織審定單位和時間工法關鍵技術為大角度多步傾斜鋼框體系自平衡施工技術,于 2016 年 4 月 13 日經過廈門市科學技術信息研究院查新為新技術。工法關鍵技術獲科技成果獎勵的情況中文核心期刊施工技術2015 年 11 月第 21期發表相關論文 1 篇大角度多步傾斜鋼框體系自平衡安裝模擬分析 ,實用新型專利 2 篇新型鋼柱斜率測量?jī)x和鋼直梯快速懸掛裝置 。工法形成企業技術標準情況/.7升級版工法原工法編號、名稱、完成單位及批準文號(升級

8、版工法填寫此欄)/工法摘要:(300 字以內)本工法主要對大角度多步傾斜鋼框體系自平衡安裝方法進行研究。利用 BIM 技術,依照施工方案,在 tekla structures 軟件搭建精細化BIM 施工模型,通過可視化的演示,論證方案的可操作性。確立方案可操作后,利用 midas/Gen 軟件建立計算模型,對整個體系的施工過程進行模擬分析,確保施工方案的全過程安全可靠,并根據分析結果,對施工方案提出了合理化建議。同時,將 BIM 精細化模型轉換成 midas/FEA軟件有限元分析模型,通過非線性靜接觸分析技術真實地論證工法中應用到的自平衡安裝技術精度可控。工法實施過程中,充分利用了 BIM 技

9、術、自平衡安裝技術、雙機協同作業技術、有限元施工模擬分析技術及項目自主研發的新型鋼柱斜率測量?jī)x和鋼直梯快速懸掛裝置兩項專利。工法關鍵詞:大傾角斜柱;自平衡安裝技術; BIM 技術;可視化模擬;線性施工模擬分析;非線性靜接觸分析;雙機協同作業.8工法內容簡述:隨著我國經濟的快速發展,對建筑的結構的要求越來越高,采用鋼結構的建筑也越來越多。大懸挑,大跨度的框架形式頻繁的出現在鋼結構建筑中,這種結構形式比混凝土結構能更好的滿足建筑大開間、大懸挑的要求,同時能滿足建筑上造型的要求。大角度多步傾斜鋼框體系的安裝,傳統采用搭設胎架支撐進行施工, 需要搭設大量胎架,且其對場地有較高要求,施工周期慢,工期難以

10、保證,因此在大角度多步傾斜的鋼框體系安裝中,應對原傳統施工技術進行革新,降低對場地要求,節約工期,降低施工成本。本工法闡述了大角度傾斜鋼框體系結構的整體施工工藝,利用 BIM技術對大角度多步傾斜鋼框體系進行深化設計,建立相關 BIM 模型,并利用 BIM 模型對多步分段安裝的施工方案進行模擬演示,論證方案的可操作性。確立方案可操作后,利用 midas/Gen 軟件建立計算模型,對整個體系的施工過程進行模擬分析,確保施工方案的全過程安全可靠,并根據.9分析結果,對施工方案提出了合理化建議。懸挑結構在自重狀態下會產生一定撓度變形,根據模擬計算結果,在深化階段對相關構件進行起拱以抵消變形。斜柱的安裝

11、是整個懸挑結構施工的關鍵。斜柱柱身采用自平衡法單機作業,將 BIM 精細化模型轉換成 midas/FEA 軟件有限元分析模型,通過非線性靜接觸分析技術真實地論證工法中應用到的自平衡安裝技術精度可控。施工過程中,通過合理設置吊點和吊繩使斜柱處于最終傾斜狀態,并利用自平衡連接副使得斜柱空中對接一次成功。斜柱柱頭采用與主梁進行雙機協同作業,利用主梁將斜柱柱頭與原結構形成自平衡,以達到無支撐安裝。斜柱柱頭下端與斜柱柱身利用自平衡連接副進行定位和固定,斜柱柱頭側向利用高強螺栓,通過主梁與原有結構進行連接固定,并于柱梁平面外臨時設置 2 道纜風繩,確保結構的穩定性。采用該種施工工法,大大縮短了工期,而且還

12、節約了胎架制作和安裝成本,取得了良好的經濟效益。同時對以后類似的鋼結構工程提供了較高的指導意義。關鍵技術及保密點:1、大角度多步傾斜鋼框體系 BIM 應用技術;2、大傾角斜柱自平衡法吊裝技術;3、柱梁雙機協同作業技術;4、有限元線性施工模擬分析技術5、有限元非線性靜接觸分析技術。涉及專利的工法應填寫下列內容(與附件 5 內容一致).10專利名稱專利名稱 1 1新型鋼柱斜率測量?jī)x專利號及專利有效期ZL 2015 2 0052761.12015.07.08-2025.07.07專利權人姓名中建三局機電工程有限公司本企業專利或本企業職工專利本企業專利許可使用(有償或無償) 、范圍、期限、權限按附件

13、5“專利權人授權聲明”處理專利名稱專利名稱 2 2鋼直梯快速懸掛裝置專利號及專利有效期ZL 2015 2 0052922.72015.09.09-2025.09.08專利權人姓名中建三局機電工程有限公司本企業專利或本企業職工專利本企業專利許可使用(有償或無償) 、范圍、期限、權限按附件 5“專利權人授權聲明”處理技術水平和技術難度(包括與省、國內外同類技術水平比較):(1)懸挑部分體型大,其中 B 座 B10 區結構懸挑長度達 24m,高度為14.7m,采用整體吊裝的方式難以實現,須對構件進行分段吊裝,其分段點的設置,應充分考慮結構受力特點;(2)傾斜角度大,斜柱截面為 100020,最大傾斜

14、角度 61,空中對接難度大,精度要求高,不易設置臨時固定措施,吊繩、吊點的設置需要考慮空中對接的便利性;(3)場地限制,現場施工場地往往受地下室外墻防水施工及土方回填滯后于主結構施工影響,不具備搭設胎架的條件;(4)懸挑部分重量大,整個懸挑部分總重量達 285.4t,施工的每一階.11段,結構因自重作用產生的撓度變形,與設計的最終狀態差別很大,如何真實有效的模擬每步施工的工況也是其中一難點; (5)焊接量大,懸挑部分構件多,因分段導致的構件連接焊縫增加,使得焊接的工作量很大。工程應用情況及推廣應用前景:本工法適用于大傾角、大懸挑的鋼框架結構的吊裝,現場條件不允許搭設胎架施工,結構的高度需在吊車

15、的吊裝范圍內。與以往的常規搭設胎架施工方法相比,本工法具備諸多優勢,通過汽車吊和塔吊的協同作業,并采用自平衡安裝技術提升施工效率,能有效的保障構件安裝質量、縮短工期、降低成本,具有良好的推廣性。經濟效益或社會效益(包括節能和環保效益):1、經濟效益:東南國際航運中心總部大廈(36#地塊)E、F 座工程施工過程中,采用大角度多步傾斜鋼框體系自平衡施工工法,為項目節約了 36 噸支撐胎架費用,并縮短施工工期 15 天。該工法應用使得施工更加簡單、方便,提高了功效,節約了工期,綠色環保。胎架的制作和安裝費 8254 元/噸,需 36 噸。塔吊租賃費 16.85 萬元/月,塔吊作業人員工資 4.4 萬

16、元/月。節約胎架施工費用:8254*36=29.7 萬元節省塔吊使用的臺班費:16.85*1*0.5=8.4 萬元 司機和指揮工工資約:4.4*1*0.5=2.2 萬元 共節省費用 40.3 萬元。東南國際航運中心總部大廈(36#地塊)A、B 座工程施工過程中,采用大角度多步傾斜鋼框體系自平衡施工工法,為項目節約了 23 噸支撐.12胎架費用,并縮短施工工期 10 天。該工法應用使得施工更加簡單、方便,提高了功效,節約了工期,綠色環保。胎架的制作和安裝費 8254 元/噸,需 23 噸。塔吊租賃費 16.85 萬元/月,塔吊作業人員工資 4.4 萬元/月。節約胎架施工費用:8254*23=19

17、.0 萬元節省塔吊使用的臺班費:16.85*1*1/3=5.6 萬元 司機和指揮工工資約:4.4*1*1/3=1.5 萬元 共節省費用 26.1 萬元。東南國際航運中心總部大廈(36#地塊)C、D 座工程施工過程中,采用大角度多步傾斜鋼框體系自平衡施工工法,為項目節約了 52 噸支撐胎架費用,并縮短施工工期 30 天。該工法應用使得施工更加簡單、方便,提高了功效,節約了工期,綠色環保。胎架的制作和安裝費 8254 元/噸,需 52 噸。塔吊租賃費 16.85 萬元/月,塔吊作業人員工資 4.4 萬元/月。節約胎架施工費用:8254*52=42.9 萬元節省塔吊使用的臺班費:16.85*1*1=

18、8.4 萬元 司機和指揮工工資約:4.4*1*1=2.2 萬元 共節省費用 64.2 萬元。2、社會效益:該工法施工工藝先進、實用性強,對于大傾角、大懸挑鋼結構框架體系施工而言,能夠顯著提高施工質量和施工安全水平,同時節約機械、材料、人工成本,具有良好的經濟效益和社會效益。廈門東南國際航運中心項目作為福建自貿區廈門片區的重要工程,大角度多步傾斜鋼框體系自平衡施工工法的應用縮短了安裝工期,為項目的提前完工,奠定了堅實的基礎,該工法的應用獲得了業主、監理一致好評。.13工法完成單位意見:該工法施工工藝創新、實用性強,對于大角度多步傾斜鋼框體系自平衡安裝,有顯著提高施工效率。工法利用結構自身特點,采

19、用自平衡安裝,減少胎架搭設,為其它專業施工創造有利條件,同時節約施工成本,具有良好的經濟效益和社會效益。第一完成單位(公 章) 第二完成單位 (公 章)年 月 日 年 月 日推薦單位意見:(公 章) 年 月 日.14.15工法文本(附件工法文本(附件 2 2)申報資料二申報資料二.16附件 2大角度多步傾斜鋼框體系自平衡施工工法大角度多步傾斜鋼框體系自平衡施工工法工法編號:ZJSJXMGF2016-2完成單位:中建三局(廈門)建設有限公司 中建三局安裝工程有限公司主要完成人:?jiǎn)渭t波、劉曉斌、潘劍峰、桑桂芳、計克賢1 1 前前 言言鋼結構是公共建筑的主要結構形式,尤其是在一些大跨度、大空間的建筑

20、中。相對于混凝土結構,鋼結構有承載力大、自重小、抗震性能好等優點,對一些大傾角、大懸挑的結構而言有著混凝土結構無法替代的優勢。而往往大傾角、大懸挑的鋼結構安裝是整個施工的重難點,特別是多步外傾斜的大傾角結構,其安裝所要求的進度、質量、安全等均是現代鋼結構安裝技術所必須解決的難題。本工法以東南國際航運中心總部大廈 37 地塊 A、B 座工程 B10 區大角度多步傾斜鋼框結構(懸挑長度 24m,重 285.4t,傾斜角度達 61)為對象,對大角度多步傾斜鋼框體系施工方法進行探索,總結了一套關于大角度、大懸挑鋼框體系無支撐自平衡安裝技術,形成施工工法,并通過技術查新認定為新技術。本工法施工技術現已于

21、中文核心期刊施工技術2015 年 11 月 21 期發表相關論文大角度多步傾斜鋼框體系自平衡安裝模擬分析1 篇,并授權實用新型專利 2 篇新型鋼柱斜率測量?jī)x和鋼直梯快速懸掛裝置 。東南國際航運中心總部大廈項目位于廈門市海滄區海滄大道,西鄰東嶼南路,東臨海滄大道,建成后將成為我國繼上海、天津、大連之后的第四個國際性航運中心。37#地塊A、B 座工程建筑面積約 43 萬平方米,建筑高度 153.5 米,鋼結構用量 4.6 噸,結構形式為框架-核心筒體系和框架-剪力墻體系。工程采用“大角度多步傾斜鋼框體系自平衡施工工法”施工,利用 BIM 技術,依照施工方案,在 tekla structures 軟

22、件搭建精細化 BIM 施工模型,通過可視化的演示,論證方案的可操作性。確立方案可操作后,利用 midas/Gen軟件建立計算模型,對整個體系的施工過程進行模擬分析,確保施工方案的全過程安全可靠,并根據分析結果,對施工方案提出了合理化建議。同時,將 BIM 精細化模型轉換成midas/FEA 軟件有限元分析模型,通過非線性靜接觸分析技術真實地論證工法中應用到的.17自平衡安裝技術精度可控。圖 1-1 A、B 座正面塔樓效果圖圖 1-2 B10 施工完成圖2 2 特特 點點2.0.12.0.1 大角度多步傾斜鋼框體系 BIM 應用技術B 座 B10 區結構懸挑長度達 24m,高度為 14.7m,整

23、個懸挑部分總重量達 285.4t,采用整體吊裝的方式難以實現,須對構件進行分段吊裝,其分段點的設置,應充分考慮結構受力特點。利用 BIM 技術對大角度多步傾斜鋼框體系進行深化設計,建立相關 BIM 模型,并利用 BIM 模型對多步分段安裝的施工方案進行模擬演示,論證安裝方案的可操作性。2.0.22.0.2 大傾角、大懸挑斜柱自平衡安裝技術根據大傾角斜柱的結構特點將其進行分段,并按照受力特點,自行設計出斜柱自平衡安裝連接副,滿足結構安裝過程中的安全要求和精度要求。在吊裝時利用手拉葫蘆將斜柱調整到安裝對應狀態,通過自平衡連接副快速將斜柱進行定位,同時設置臨時纜風繩保障.18斜柱穩定性,從而順利進入

24、后續斜柱焊接作業。2.0.32.0.3 柱梁雙機協同作業技術在施工現場不具備搭設支撐胎架的情況下,充分利用現有塔吊設備,發揮汽車吊移動靈活的優點,形成柱梁雙機協同作業。斜柱柱頭部分采用汽車吊進行安裝,與柱相連的主梁采用塔吊進行安裝。斜柱柱頭下端通過自平衡連接副與斜柱柱身相連,斜柱柱頭側向通過主梁與已安裝完成結構連接,從而形成結構的自平衡,無需設置獨立支撐系統。利用現有塔吊和汽車吊雙機協同作業,相比搭設胎架原位安裝節約了胎架制作和安裝的費用,取得良好的經濟效益。2.0.42.0.4 有限元施工仿真分析技術工法分別利用有限元線性施工模擬分析技術和非線性靜接觸分析技術。有限元線性施工模擬分析技術利用

25、 midas/Gen 軟件建立計算模型,對整個體系的施工過程進行模擬分析,確保施工方案的全過程安全可靠,并根據分析結果,對施工方案提出了合理化建議。有限元非線性靜接觸分析技術用以解決論證大傾角斜柱自平衡安裝問題,將 BIM 精細化模型轉換成 midas/FEA 軟件有限元分析模型,通過非線性靜接觸分析技術真實地論證工法中應用到的自平衡安裝技術精度可控。3 3 適用范圍適用范圍3.0.13.0.1 本工法適用于大傾角、大懸挑的鋼框架結構的吊裝,現場條件不允許搭設胎架施工,且結構的高度需在吊車的吊裝范圍內。4 4 工藝原理工藝原理隨著我國經濟的快速發展,對建筑的結構的要求越來越高,采用鋼結構的建筑

26、也越來越多。大懸挑,大跨度的框架形式頻繁的出現在鋼結構建筑中,這種結構形式比混凝土結構能更好的滿足建筑大開間、大懸挑的要求,同時能滿足建筑上造型的要求。大角度多步傾斜鋼框體系的安裝,傳統采用搭設胎架支撐進行施工, 需要搭設大量胎架,且其對場地有較高要求,施工周期慢,工期難以保證,因此在大角度多步傾斜的鋼框體系安裝中,應對原傳統施工技術進行革新,降低對場地要求,節約工期,降低施工成本。本工法闡述了大角度傾斜鋼框體系結構的整體施工工藝,利用 BIM 技術對大角度多步傾斜鋼框體系進行深化設計,建立相關 BIM 模型,并利用 BIM 模型對多步分段安裝的施工.19方案進行模擬演示,論證方案的可操作性。

27、確立方案可操作后,利用 midas/Gen 軟件建立計算模型,對整個體系的施工過程進行模擬分析,確保施工方案的全過程安全可靠,并根據分析結果,對施工方案提出了合理化建議。懸挑結構在自重狀態下會產生一定撓度變形,根據模擬計算結果,在深化階段對相關構件進行預起拱以抵消變形。斜柱的安裝是整個懸挑結構施工的關鍵。斜柱柱身采用自平衡法單機作業,將 BIM 精細化模型轉換成 midas/FEA 軟件有限元分析模型,通過非線性靜接觸分析技術真實地論證工法中應用到的自平衡安裝技術精度可控。施工過程中,通過合理設置吊點和吊繩使斜柱處于最終傾斜狀態,并利用自平衡連接副使得斜柱空中對接一次成功。斜柱柱頭采用與主梁進

28、行雙機協同作業,利用主梁將斜柱柱頭與原結構形成自平衡,以達到無支撐安裝。斜柱柱頭下端與斜柱柱身利用自平衡連接副進行定位和固定,斜柱柱頭側向利用高強螺栓,通過主梁與原有結構進行連接固定,并于柱梁平面外臨時設置 2 道纜風繩,確保結構的穩定性。5 5 工藝流程及操作要點工藝流程及操作要點5.15.1 工藝流程工藝流程B10 區大角度多步傾斜鋼框體系自平衡施工工藝流程見圖 5.1-1,結構安裝順序見圖5.1-2。.20初步擬定安裝方案BIM施工模擬對結構整體進行有限元施工模擬分析BIM深化設計對斜柱進行有限元非線性靜接觸分析設計自平衡連接副確定施工方案技術交底結構安裝結構驗收斜柱自平衡安裝(汽車吊單

29、機作業)柱梁自平衡安裝(雙機協同作業)確定方案可操作性返回修改返回修改圖 5.1-1 工法施工工藝流程圖原結構安裝2層斜柱柱身段安裝2層斜柱柱頭段安裝2層橫向主梁安裝2層其余鋼梁安裝3層直柱安裝3層斜柱柱身段安裝3層直柱與原結構間連梁安裝3層斜柱柱頭段安裝3層橫向主梁安裝3層其余鋼梁安裝圖 5.1-2 結構安裝順序流程圖.215.25.2 操作要點操作要點5.2.15.2.1 BIM 深化設計BIM 技術在鋼結構領域的應用與發展,為工程各方的信息共享與協同作業搭建了廣闊的平臺,同時也為鋼結構精細化管理提供了先進的工具和手段。本項目鋼結構施工圖深化采用國際通行的“誰承包誰出深化圖”的做法。各分包

30、商承擔各自的深化設計工作,總承包負責對各分包商的深化設計進行統一管理。首先,建立深化設計管理體系。體系的建立,有利于對工程中涉及的各個專業分包商進行有效的管理,有利于各個專業分包商之間的信息溝通與交流。其次,確立項目深化設計管理的主要內容。鋼結構深化設計的主要管控內容為深化進度管理、圖紙質量管理及技術問題協調管理。最后,對鋼結構分包鋼結構深化設計進行過程管控。通過體系的建立和工作范圍的劃分,明確各方的工作職責。作為項目總承包方,成立鋼結構深化管理部,對鋼結構專業分包進行過程管控,確保其按照工作計劃有序進行,并將監督情況實時反饋于工程參與各方。鋼結構深化設計管理組織機構見圖 5.2.1-1。下

31、下 下 下下 下 下 下下 下 下 下下 下 下下 下 下 下下 下 下下 下 下 下 下下 下下 下 下下 下總承包鋼結構深化設計管理部負責深化設計管理的具體落實圖 5.2.1-1 鋼結構深化設計管理組織機構圖針對于本項其體量大、技術難、施工實際不相符,造型設計變更度高、涉及專業工程交叉配合多等特點,為準確、快捷、高效地完成鋼結構施工詳圖的深化設計工作,項目采用“總承包組織協調、鋼結構分包單位進行深化設計、總承包進行深化圖紙審核、設計單.22位審定”的形式,利用轉化工具,將設計院 BIM 模型導入至鋼結構深化軟件 tekla structures 中,加快深化建模速度進度,具體流程如圖 5.

32、2.1-2,下 下下 下下 下 下 下下 下 下 下 下 下 下 下下 下 下 下 下 下 下 下下 下 下 下下 下 下下 下 下 下下 下下 下 下 下下 下下 下 下 下 下下 下 下 下下 下 下下 下下 下 下 下下 下 下 下下 下 下 下下 下 下 下下 下下 下 下下 下 下 下 下下下 下 下 下下 下下 下下 下 下 下下 下 下 下下 下 下 下設計院總承包鋼結構圖 5.2.1-2 鋼結構深化設計流程圖5.2.25.2.2 初步擬定安裝方案1 1 方案選擇受施工工期緊、施工場地條件限制,現場不具備搭設支撐胎架的條件,現擬定施工采用自平衡安裝方法。首先使用汽車吊將斜柱柱身段

33、吊裝至相應位置,利用自平衡連接副完成一次自平衡安裝;然后待柱身段校正焊接完成后,利用既有的 MCT370 塔吊與中聯 150t 汽車式起重機配合進行雙機協同作業將斜柱柱頭段和橫向主梁同步安裝(如圖 5.2.2-1) ,利用結構自身特點完成二次自平衡安裝,從而有效的避免搭設胎架施工。在構件吊裝就位后,設置纜風繩來保證結構平面外穩定性。.23圖 5.2.2-1 柱梁雙機協同作業實景圖2 2 構件分段由于構件截面大,單根構件重量大,必須將部分大構件進行分段。本著易于吊裝、方便焊接、構件體型大小適中的原則進行分段。項目利用 tekla structures 軟件進行 BIM 深化建模,按施工方案中汽車

34、吊最大起重量將構件分段,分段后最重單根構件重達 9.5t。.24圖 5.2.2-2 構件分段圖5.2.35.2.3 BIM 可視化施工模擬隨著建設工程規模的不斷擴大、現場情況變得越來越復雜,專項施工方案的制定顧及的面越來越廣,難度越來越大。BIM 技術的應用提高了專項施工方案的質量,使其更具有可建設性。項目通過 BIM 的軟件平臺,采用立體動畫的方式,配合施工進度,精確地描述出整個 B10 區大傾角多步傾斜鋼框體系的安裝過程,找出施工方案的薄弱環節,有針對性的編制安全保障措施,使施工安全保證措施的制定,更直觀,更具有可操作性。圖 5.2.3-1 B10 區 BIM 模型圖項目利用 tekla

35、structures 軟件進行模型搭建,并將其導入至 navisworks 軟件中進行施工模擬,通過可視化的動態展示,將大角度多步傾斜鋼框體系自平衡安裝技術全過程展現。項目通過 BIM 施工模擬的可視化展示,分析施工順序的合理性,明確施工的質量控制要點,并對施工過程中可能出現的安全風險進行評估,其具體安裝流程如下:.25第一步,首先使用塔吊 MCT370 完成原結構 B-4 軸四根立柱及柱間斜撐的吊裝;圖 5.2.3-2 施工流程圖一第二步,使用中科重科 150 噸汽車吊依次吊裝 B-3 與 B-4 軸之間二層斜柱柱身段;圖 5.2.3-3 施工流程圖二第三步,使用塔吊和汽車吊雙機協同作業完成

36、 B-3 軸三層斜柱與主梁吊裝;圖 5.2.3-4 施工流程圖三.26第四步,依次完成三層斜柱柱頭與主梁吊裝;圖 5.2.3-5 施工流程圖四第五步,使用塔吊完成 B10 區三層剩余主次梁吊裝;圖 5.2.3-6 施工流程圖五第六步,依次吊裝 B-3 與 B-4 軸之間斜柱、B-3 軸三層立柱、B-2 與 B-3 軸之間斜柱及相互連接的橫梁;圖 5.2.3-7 施工流程圖六.27第七步,使用塔吊完成四層 B10 區所有主次梁的吊裝;圖 5.2.3-8 施工流程圖七第八步,使用塔吊完成 B10 區周圍懸挑部分的挑檐梁吊裝,調校完成后進行螺栓緊固作業及焊接作業。圖 5.2.3-9 施工流程圖八5.

37、2.45.2.4 有限元施工仿真分析1 1 整體結構施工模擬分析1)計算模型根據 BIM 施工模型和具體施工方案,選取 B-1 至 B-4 軸之間結構,在 midas/Gen 中建立計算模型進行施工過程有限元模擬分析,分析采用線性分析模式,如圖 5.2.4-1 所示。.28圖 5.2.4-1 B10 區計算模型三維圖根據設計文件,鋼材均采用 Q345,部分構件選取 SRC 材料,其中混凝土等級為 C40。邊界約束對首層的柱腳采用固支約束,同時對照?qǐng)D紙將部分梁端約束進行釋放;荷載根據GB50755-2012鋼結構工程施工規范相關要求,吊裝過程中考慮自重荷載、施工機械設備荷載及工人施工荷載。將施工

38、過程中荷載進行簡化模擬在相應的部位施加節點荷載-4kN,如圖 5.2.4-2、圖 5.2.4-3;施工步驟參照實際施工步驟在 midas/Gen 中定義十三個施工階段,每個施工階段工期按照實際施工時間來設定。圖 5.2.4-2 施工荷載示意圖一.29圖 5.2.4-3 施工荷載示意圖二2)施工階段力學分析假設構件的整個吊裝過程近乎是剛體運動,在安裝就位前力學性能不發生變化。現就midas/Gen 軟件對施工階段模擬結果進行相關分析,主要從應力值、位移值等方面進行分析。圖 5.2.4-4 最大應力曲線圖圖 5.2.4-4 為施工各個階段的最大應力值的曲線圖。從圖中可以看出,進行完第五階段施工以后

39、,結構出現最大應力值 111.2MPa,該值小于材料設計值。在施工過程中安裝懸挑部分會出現較大應力值,但在安裝完連接橫梁后最大應力值會略微減小,施工過程中應重點監控開始安裝懸挑結構階段。.30圖 5.2.4-5 最大位移曲線圖圖 5.2.4-5 為施工各階段的最大位移值的曲線圖,由圖可見前幾個施工階段最大位移值均為較小;隨著施工的進行,最大值出現在施工完成后,位移達 36.5mm。在安裝懸挑結構時位移會發生突變,因此在該階段應該盡量慢的松開吊繩。如圖 5.2.4-6 所示對懸挑結構點 642 點 666、點 367、點 495、點 360、點 348 進行施工過程位移監測,分別得出位移曲線圖。

40、圖 5.2.4-6 監測點選取示意圖.31圖 5.2.4-7 監測點位移曲線圖由圖 5.2.4-7 可知,在前幾施工階段,所有監測點的位移值很小且基本一致;從整個施工過程來看,構件懸挑大的一側的位移值要比懸挑小的一側位移值明顯要大;監測點348、360 的位移在第十施工階段突然變大,可以斷定第十施工階段為重點監控的施工階段;六個監測點最終位移分別為 3.49mm、2.32mm、0.35mm、0.20mm、36.51mm、10.95mm,所有監測點最終位移值都符合相關規范要求。2 2 斜柱非線性靜接觸分析1)計算模型接觸分析假定空間上兩個物體可以互相接觸但是不能互相貫通。接觸的類型有一般接觸(g

41、eneral contact)和焊接接觸(weld contact)等多種類型,接觸分析屬于非線性分析。本項目斜柱自平衡連接副采用的臨時螺栓進行緊固,為一般接觸類型(Symmetric General Contact)。圖 5.2.4-8 斜柱自平衡連接副從計算上看將物體定義為主體或從屬體沒有什么關系,但是從數值分析的角度上看,.32一般將剛體、密度或剛度相對較大的物體、或者單元?jiǎng)澐州^粗的物體定義為主體時,分析結果會更真實一些。因此分析假定將連接板定義為主體,螺栓定義為從屬體。在 midas/FEA 的接觸分析中使用罰方法(penalty method),該方法是為了防止節點貫穿接觸面,在節點

42、和接觸面之間布置罰彈簧(penalty spring)的方法。該方法實現起來相對容易,具有在動力分析時不受時間增量影響的優點。根據 BIM 施工模型和具體施工方案,選取 B-3 軸結構,在 midas/FEA 中建立計算模型進行施工過程模擬分析。模型是模擬原豎向結構柱與斜柱通過自平衡連接副進行連接,整個分析模型僅受自重,沒有外荷載作用。當在自重荷載時因?yàn)檫B接板和螺栓產生變形,連接板和螺栓之間產生一個接觸面,并通過接觸面?zhèn)鬟f荷載。如圖 5.2.4-9 所示,模型由原結構柱、斜柱、自平衡連接副構成,單元采用了實體單元,基于分析的準確性,分析考慮進行完整性建模。圖 5.2.4-9 靜接觸分析模型一圖

43、 5.2.4-10 靜接觸分析模型(細部)根據設計文件,鋼材均采用 Q345,螺栓材料選取 SM520 材料,對原結構柱進三個方向.33采用固接(約束所有自由度)。荷載根據 GB50755-2012鋼結構工程施工規范相關要求,吊裝過程中考慮自重荷載、施工機械設備荷載及工人施工荷載,綜合考慮采用 1.1 倍自重進行分析。2)施工階段力學分析選擇的分析類型不同,分析控制對話框中的參數也不同。本次模擬分析是進行材料非線性分析,所以在分析控制對話框中選擇“材料非線性” 。如果要同時考慮大變形,可以同時勾選“幾何非線性” 。迭代計算的方法可以選擇收斂性較好的 Newton Raphson 方法,荷載步為

44、 10 次,每步內迭代次數為 30 回,可同時勾選自動調整荷載步選項。midas FEA 中提供能量范數、位移范數、荷載范數三種收斂條件。收斂條件可以重復選擇。本次模擬分析使用位移范數的收斂條件,現就 midas/FEA 軟件對施工模擬結果進行相關分析,主要從應力值、位移值等方面進行分析。從下列各應力云圖中可以看出,整體結構最大應力值 126.9MPa,原結構最大應力為12.1MPa,斜柱最大應力為 7.3MPa,豎向自平衡連接副最大應力為 29.3MPa,豎向自平衡連接副螺栓最大應力為 29.3MPa,橫向自平衡連接副最大應力為 18.5MPa,橫向自平衡連接副螺栓最大應力為 17.0MPa

45、,應力值均小于其材料設計值。在施工過程中,自平衡連接副會出現較大應力值,施工過程中應重點監控自平衡連接副開始安裝到拆除階段。圖 5.2.4-11 整體模型應力云圖.34圖 5.2.4-12 原結構柱應力云圖圖 5.2.4-13 斜柱應力云圖圖 5.2.4-14 豎向自平衡連接副應力云圖.35圖 5.2.4-15 豎向自平衡連接副螺栓應力云圖圖 5.2.4-16 橫向自平衡連接副應力云圖圖 5.2.4-17 橫向自平衡連接副螺栓應力云圖.36從下列各位移云圖中可以看出,整體結構最大位移值 2.15mm,原結構最大位移為0.26mm,斜柱最大位移為 2.14mm,豎向自平衡連接副最大位移為 0.0

46、1mm,豎向自平衡連接副螺栓最大位移為 0.01mm,橫向自平衡連接副最大位移為 0.66mm,橫向自平衡連接副螺栓最大位移為 0.66mm,位移值均滿足規范要求。圖 5.2.4-18 整體模型位移云圖圖 5.2.4-19 原結構柱位移云圖.37圖 5.2.4-20 斜柱位移云圖圖 5.2.4-21 豎向自平衡連接副位移云圖圖 5.2.4-22 豎向自平衡連接副螺栓位移云圖.38圖 5.2.4-23 橫向自平衡連接副螺栓位移云圖圖 5.2.4-24 橫向自平衡連接副螺栓位移云圖5.2.55.2.5 確定施工方案通過 BIM 可視化施工模擬和有限元仿真分析,得以論證該施工方案可行。因此項目確定最

47、終采用自平衡安裝技術進行 B10 區大角度傾斜鋼框體系的安裝。首先使用汽車吊將斜柱柱身段吊裝至相應位置,利用自平衡連接副完成一次自平衡安裝;然后待柱身段校正焊接完成后,利用既有的 MCT370 塔吊與中聯 150t 汽車式起重機配合進行雙機協同作業將斜柱柱頭段和橫向主梁同步安裝,利用結構自身特點完成二次自平衡安裝,從而有效的避免搭設胎架施工。在構件吊裝就位后,設置纜風繩來保證結構平面外穩定性。5.2.65.2.6 技術交底施工技術交底實為一種施工方法,在建筑施工企業中的技術交底,是指在某一單位工程開工前,或一個分項工程施工前,由相關專業技術人員向參與施工的人員進行的技術性交待,其目的是使施工人

48、員對工程特點、技術質量要求、施工方法與措施和安全等方面有一個較詳細的了解,以便于科學地組織施工,避免技術質量等事故的發生。.39本工程施工方案確定后,需完成三級技術交底。首先,由技術部向其他各部門進行交底,特別是現場工長;其次現場工長向?qū)嶋H作業班組長進行交底;最后由班組長向?qū)嶋H作業工人進行交底。技術交底記錄作為工程技術檔案資料中不可缺少的部分,應包含作業所需的技術要點、質量控制要點、安全注意事項。5.2.75.2.7 結構安裝1 吊點、吊繩的設置對于大傾角斜柱吊裝而言,吊點的設置尤為重要。斜柱是等截面連續構件,質量分布均勻,吊點位置選擇遵循最小彎矩準則。為了讓斜柱準確對位,吊裝時采用吊繩與規格

49、為 20t 的葫蘆相連。通過分析計算,調節葫蘆鎖鏈長度來控制斜柱的傾斜角度,如圖 5.2.7-1 所示。圖 5.2.7-1 吊點設置圖2 斜柱柱身段空中對接通過采取自平衡法吊裝斜柱,調節手拉葫蘆使得斜柱處于最終的傾斜角度。然后將斜柱吊至相對應位置,用自平衡連接副進行固定,測量后通過手拉葫蘆、千斤頂校正就位,最后完成對接焊縫。.40圖 5.2.7-2 二層斜柱柱身吊裝完成圖3 柱梁雙機協同作業根據現場場地條件、吊裝高度合理分配汽車吊和塔吊的吊裝構件,充分利用塔吊吊裝高度高,汽車吊移動靈活的特點,盡量讓汽車吊吊裝外圍構件,塔吊吊裝上部構件。在柱梁雙機協同作業時,汽車吊吊裝斜柱柱頭,塔吊吊裝與之相連

50、的主梁,通過主梁將斜柱與原結構柱形成自平衡體系。圖 5.2.7-3 構件吊裝圖4 連接部位的焊接本工程主要采用 CO2 氣體保護焊的焊接方法,焊接材料主要采用實芯焊絲。根據焊接情況,進行針對性的焊接工藝評定,焊接施工按照已評定合格的焊接工藝進行,保證現場焊接質量。焊縫的層間溫度應始終控制在 100150之間,要求焊接過程具有最大的連續性,在施焊過程中出現修補缺陷、清理焊渣所需停焊的情況造成溫度下降,則必須進行加熱處理,直至達到規定值后方能繼續焊接。焊后應清除飛濺物與焊渣,清除干凈后,用焊縫量規、放大鏡對焊縫外觀進行檢查,不得有凹陷、咬邊、氣孔、未熔合、裂紋等缺陷,并做好焊后自檢記錄,自檢合格后

51、鑒上操作焊工的編號鋼印,鋼印應鑒在接頭中部距焊縫縱向50mm 處,嚴禁在邊沿處鑒印。5.2.85.2.8 結構驗收B 座主體結構完成后,在自驗合格的基礎上,項目對將驗收的施工的內容進行自評,并報當?shù)刭|(zhì)量安全監督總站進行主體結構分部的實體檢測報告。監理單位對驗收部分檢查.41工程資料和驗收,并出評估報告。由業主向當?shù)刭|(zhì)量安全監督總站提交結構驗收申請表,申請進行主體結構工程的中間驗收。在質安站的監督下,由總監理工程師或建設單位項目負責人組織勘察、設計單位及施工單位項目負責人、技術質量負責人按設計要求和有關施工驗收規范要求共同進行驗收。圖 5.2.8 B10 區完成實景圖5.35.3 勞動力組織勞動

52、力組織勞動力投入計劃:根據本工程特點共安排以下 8 個工種,各工種人員在不同階段投入勞動力情況參見計劃表: 表表 5.3-1 勞動力計劃表勞動力計劃表按工程施工階段投入勞動力情況工種1-7 天8-15 天起重工22鋼構安裝44鉚工22電焊工33油漆工13電工11測量工22普工及其他33合計18206 6 材料與設備材料與設備6.16.1 材材 料料6.1.16.1.1 主要材料名稱、規格、主要技術指標;表表 6.16.1 施工投入主要材料表施工投入主要材料表序號材料名稱規格數量單位用途備注.421鋼絲繩2、10、16600米吊裝、校正4跳板木跳板30塊腳手架5鐵絲8500米防護6棕繩100米吊

53、裝7焊條J422、J5060.5噸焊接8焊絲J5071噸焊接9CO2 氣體40瓶焊接10氧氣30瓶11乙炔15瓶12安全網1000平米防護13花籃螺栓M20100個校正15腳手架管48x3.75200米腳手架租賃16卡扣800個校正6.26.2 設設 備備6.2.16.2.1 主要施工設備表表 6.16.1 施工投入設備機具表施工投入設備機具表序號用途設備名稱型號規格數量1塔吊MCT3701 臺2起重設備汽車吊QY1501 臺3CO2 焊機OTC-60064直流電焊機AX-30045電焊條烘箱YGCH-X-40016手拉葫蘆1T/2T/3T/5T10/10/5/27角磨機200/1003/38

54、高強螺栓槍M20/M2219焊接設備碳弧氣刨H-10210激光經緯儀J2111水準儀S3112激光鉛垂儀J2JD113全站儀GTS-601/OP114測量?jī)x器水平尺800mm27 7 質量控制質量控制7.17.1 鋼結構安裝質量控制程序鋼結構安裝質量控制程序.43鋼結構就位、出具質量證明焊條、焊劑準備,出具合格證焊接工具準備電焊工考試合格克服上道工序弊病的補救措施測量定位中間抽查自檢焊條合格證鋼結構出廠合格證測量記錄自檢記錄質量評定記錄出廠合格證明施工記錄準備工作學習操作規程和質量標準學習圖紙和技術資料安裝前對鋼結構復驗技術交底操作人員參加書面交底安 裝焊接試件檢驗注意構件安裝標高和平面位置注

55、意焊縫高度、長度及焊瘤、夾渣、氣孔、裂縫等質量評定執行驗評標準不合格的處理(返工)資料整理清理現場、文明施工7.27.2 安裝質量控制思路安裝質量控制思路本工法質量控制按鋼結構工程施工質量驗收規范GB50205-2001 和建筑工程施工.44質量驗收統一標準(GB50300-2013)執行。施工質量保證技術思路:采用 midas 軟件模擬計算位移值時,將結構因自重產生的撓度變形考慮進深化設計中。嚴格測量監控,保證斜柱的安裝精度,在安裝的全過程中進行實時監測,出現偏差及時調整。焊接前由技術負責人會同質檢員檢查以下項目,合格后方能焊接:1 構件標高達到設計要求2 梁腹板高強螺栓已經終擰3 焊接防護

56、措施搭設完成并經驗收合格7.37.3 安裝質量控制目標安裝質量控制目標安裝質量控制目標如下:表表 7.3-17.3-1 安裝偏差控制表安裝偏差控制表項 目工程允許偏差項目?jī)?nèi)控目標(mm)構件長度30.0-10 e10支座中心偏移l/3000,不大于 30.0-10 e10相鄰支座高差l/400,不大于 15.0-10 e10支座最大高差30.0e3.0節點中心偏移2.0e1.57.47.4 焊接質量控制焊接質量控制焊接檢驗應由質量管理部門合格的檢驗員按照焊接檢驗工藝執行。7.4.1 焊工檢查(過程中自檢)焊工應在焊前,焊接時和焊后檢查以下項目。1 焊前任何時候開始焊接前都要檢驗構件標記

57、并確認該構件,檢驗焊接材料,清理現場,預熱。2 焊接過程中預熱和保持層間溫度。檢驗填充材料。清理焊道。按認可的焊接工藝焊接。3 焊后清除焊渣和飛濺物。焊縫外觀。咬邊。焊瘤。裂紋和弧坑。冷卻速度。7.4.2 無損檢驗質檢員將就檢驗要求與檢驗機構保持密切聯系。項目質量負責人應會同有關各方,共同參與現場檢測。1 外觀檢查所有焊縫都按規范 JBJ81 或相關規范檢查。外觀檢查記錄由項目質檢員保存。.452 超聲波檢驗厚度超過 8mm 的全熔透焊縫均按設計以及規范的要求進行超聲波檢驗。超聲波檢查按國家規范 JBJ81 和 GB11345 相關規范進行質量檢驗證明。所有超聲波檢驗都應填寫焊縫超聲波檢驗記錄

58、表。7.4.3 焊縫檢驗的范圍1 外觀檢查所有焊縫2 無損檢驗1)全熔透對接焊縫 100%超聲波檢驗。2)焊腳尺寸超過 12mm 的部分熔透對接焊縫至少 20%超聲波檢驗。3)貼角焊縫:外觀檢查。3 選擇受檢焊縫當要求少于 100%檢驗,在開始檢驗前,對受檢焊縫的抽樣要征得工程監理的同意。當在一個接頭中檢查出超標缺陷時,在同一組中要增加檢查兩個接頭,如果這兩個增加的接頭是合格的,最開始的焊縫返工后再采用同樣方式檢驗。如果那兩個增加的接頭也有超標缺陷,那么同組內的每一個接頭都要檢驗。8 8 安全措施安全措施8.18.1 安全管理制度及辦法安全管理制度及辦法8.1.1 建立安全保證體系為搞好安全生

59、產工作,成立專門安全領導小組,設立安全監督小組,班組設安全員,形成一個健全的三級安全保證體系。負責日常的安全工作,定期組織安全檢查。8.1.2 健全安全生產責任制明確各管理人員、施工技術人員和生產工人在工程中的安全責任。8.1.3 強化安全教育堅持“三級安全教育” ,規范“三級安全交底”制度,施工中堅持“班組安全活動”制度。8.1.4 改善施工勞動條件積極改進施工工藝和操作方法,改善勞動環境條件、減輕勞動強度,消除危險因素。8.1.5 實行人身安全保險所有施工人員均參與人身安全保險。.468.1.6 加強施工安全監控采用數碼相機,通過 Internet 向總工室和有關部門及時反饋監測信息,進行

60、科學的信息化施工,確保施工安全(包括地面建筑物、道路、地下管線安全) 。8.28.2 施工安全保證措施施工安全保證措施8.2.1 做好個人安全防護1 必須系好安全帶2 安全帶高掛低用,且必須系在固定物上3 臨邊作業、2 米以上高空作業必須使用安全帶4 必須佩戴安全帽5 必須穿安全勞保鞋;帶電操作必須戴絕緣手套。6 進行可能引致眼睛受到傷害的工作,必須佩戴護目鏡。7 施工作業,長發必須盤入安全帽內8 嚴禁酒后作業8.2.2 施工現場安全生產交底施工負責人必須對職工進行安全生產教育,增強法制觀念和提高職工的安全生產思想意識及自我保護能力,自覺遵守安全紀律、安全生產制度,服從安全生產管理。所有的施工

溫馨提示

  • 1. 本站所有資源如無特殊說明,都需要本地電腦安裝OFFICE2007和PDF閱讀器。圖紙軟件為CAD,CAXA,PROE,UG,SolidWorks等.壓縮文件請下載最新的WinRAR軟件解壓。
  • 2. 本站的文檔不包含任何第三方提供的附件圖紙等,如果需要附件,請聯系上傳者。文件的所有權益歸上傳用戶所有。
  • 3. 本站RAR壓縮包中若帶圖紙,網頁內容里面會有圖紙預覽,若沒有圖紙預覽就沒有圖紙。
  • 4. 未經權益所有人同意不得將文件中的內容挪作商業或盈利用途。
  • 5. 人人文庫網僅提供信息存儲空間,僅對用戶上傳內容的表現方式做保護處理,對用戶上傳分享的文檔內容本身不做任何修改或編輯,并不能對任何下載內容負責。
  • 6. 下載文件中如有侵權或不適當內容,請與我們聯系,我們立即糾正。
  • 7. 本站不保證下載資源的準確性、安全性和完整性, 同時也不承擔用戶因使用這些下載資源對自己和他人造成任何形式的傷害或損失。

評論

0/150

提交評論
