1、NJSCJSKJCW-001支柱折斷搶修演練方案編制:部玉成審核:張廣燦批準:徐慧敏2021-01-01發布南京維管段(章)2021-01-01實施*工區支柱折斷搶修演練方案一、演練項目2021年*月*日供電調度通知*變電所*。1跳閘(*單元),重合閘失敗,故標指示*,(原因:*站*道*#-*#支柱折斷,*-*區間上/下行*#-*#支柱折斷),*工區立即出動應急處理。二、演練目的提高故障應急處置效率,檢查評估南京維管段普速鐵路接觸網故障搶修管理實施細則是否完善、有效,檢驗故障處理各級應急組織、人員決策指揮、協調施救、現場處置的有效性,評價應急準備工作狀態,提高誤報信息時,現場搶修人員處置與段調

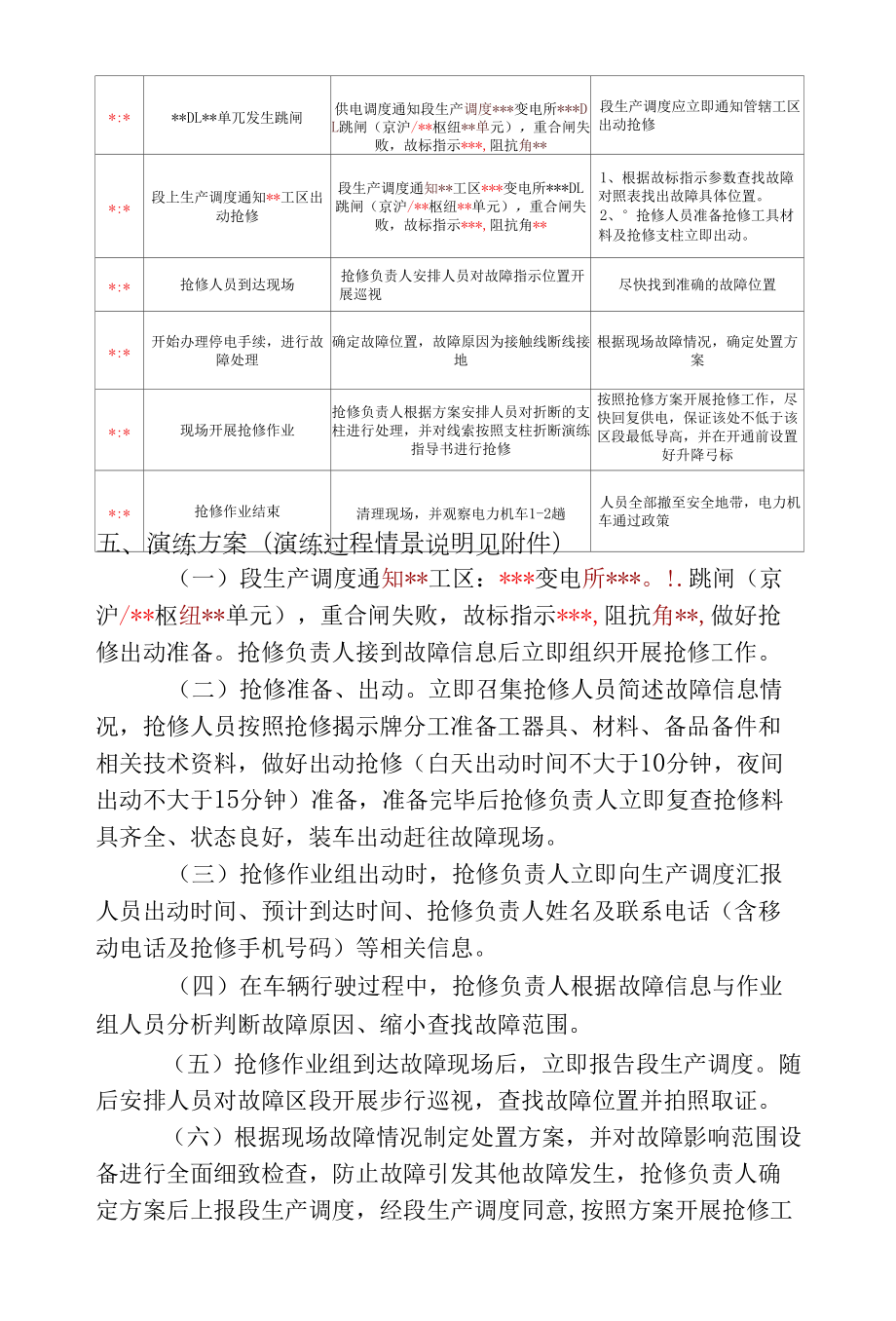

2、度、安全、技術部門應急搶修能力。三、演練依據本次演練方案編制主要依據關于印發南京維管段普速鐵路接觸網故障搶修管理實施細則的通知(電運滬寧技2018)22號);關于修訂南京維管段普速鐵路接觸網故障搶修管理實施細則部分內容的通知(電運滬寧技201929號);關于進一步規范工區應急搶修演練管理的通知(電運政電2019)287號)。、演練方式、內容、情景事件清單(一)演練方式:演練場實作演練。(二)主要內容:*站*道*#-*#、*-*區間上/下行*#_*#支柱折斷,*工區出動應急處理。(三)演練情景事件清單。時間事件消息期望行動*:*DL*單兀發生跳閘供電調度通知段生產調度*變電所*DL跳閘(京滬/*
3、樞紐*單元),重合閘失敗,故標指示*,阻抗角*段生產調度應立即通知管轄工區出動搶修*:*段上生產調度通知*工區出動搶修段生產調度通知*工區*變電所*DL跳閘(京滬/*樞紐*單元),重合閘失敗,故標指示*,阻抗角*1、根據故標指示參數查找故障對照表找出故障具體位置。2、°搶修人員準備搶修工具材料及搶修支柱立即出動。*:*搶修人員到達現場搶修負責人安排人員對故障指示位置開展巡視盡快找到準確的故障位置*:*開始辦理停電手續,進行故障處理確定故障位置,故障原因為接觸線斷線接地根據現場故障情況,確定處置方案*:*現場開展搶修作業搶修負責人根據方案安排人員對折斷的支柱進行處理,并對線索按照支柱折
4、斷演練指導書進行搶修按照搶修方案開展搶修工作,盡快回復供電,保證該處不低于該區段最低導高,并在開通前設置好升降弓標*:*搶修作業結束清理現場,并觀察電力機車1-2趟人員全部撤至安全地帶,電力機車通過政策五、演練方案(演練過程情景說明見附件)(一)段生產調度通知*工區:*變電所*。!.跳閘(京滬/*樞紐*單元),重合閘失敗,故標指示*,阻抗角*,做好搶修出動準備。搶修負責人接到故障信息后立即組織開展搶修工作。(二)搶修準備、出動。立即召集搶修人員簡述故障信息情況,搶修人員按照搶修揭示牌分工準備工器具、材料、備品備件和相關技術資料,做好出動搶修(白天出動時間不大于10分鐘,夜間出動不大于15分鐘)
5、準備,準備完畢后搶修負責人立即復查搶修料具齊全、狀態良好,裝車出動趕往故障現場。(三)搶修作業組出動時,搶修負責人立即向生產調度匯報人員出動時間、預計到達時間、搶修負責人姓名及聯系電話(含移動電話及搶修手機號碼)等相關信息。(四)在車輛行駛過程中,搶修負責人根據故障信息與作業組人員分析判斷故障原因、縮小查找故障范圍。(五)搶修作業組到達故障現場后,立即報告段生產調度。隨后安排人員對故障區段開展步行巡視,查找故障位置并拍照取證。(六)根據現場故障情況制定處置方案,并對故障影響范圍設備進行全面細致檢查,防止故障引發其他故障發生,搶修負責人確定方案后上報段生產調度,經段生產調度同意,按照方案開展搶修
6、工作。(七)搶修負責人現場布置搶修作業分工,并通知駐站聯絡員申請計劃進行處理,現場開展搶修工作。(八)搶修演練結束后,搶修負責人組織演練人員列隊,聽取包保干部對本次應急演練評估報告,針對存在的問題及不足之處,進行整改。六、注意事項(一)工區提前做好應急處置培訓工作,確保演練過程中作業安全。(二)搶修演練前,工區負責人確定參加搶修演練人員身體無異常情況,確保人員身體狀況良好。(三)車梯作業時,提前檢查好車梯所有連接螺栓是否緊固,車梯底盤是否發生變形等,防止演練過程中發生高空墜落。(四)軌道車作業時,作業人員必須與軌道車保持足夠的安全距離,各工區根據各自演練場情況,提前做好使用軌道車的防護安全措施
7、。(五)高空作業人員,作業時提前打好安全帶,確定安全帶固定牢固后方可開展作業。(六)演練過程中搬運大型工具、材料時,注意周圍人員距離。(七)受力工具使用前必須進行仔細檢查,并進行受力試驗后方可使用,未進行檢查不得盲目使用。七、演練情況2021年*月*日段生產調度通知開始搶修演練。*時*分,*工區接段生產調度通知:*變電所*DL跳閘(京滬/*樞紐*單元),重合閘失敗,故標指示*,阻抗角*,要求工區立即出動。*時*分,搶修負責人*組織搶修人員列隊點名,并簡要介紹故障信息,搶修人員按照搶修揭示牌分工各自提取工具、材料準備出動。*時*分,人員出動,搶修負責人*,駐站聯絡員*,故障信息員*,搶修人員共計
8、*人。*時*分,駐站聯絡員*到達*信號樓。*時*分,搶修小組到達現場。*日寸*分,現場巡視人員發現*站*道*#-*#接觸網支柱折斷、*-*區間上/下行*#-*#接觸網支柱折斷。*時*分,搶修負責人通知駐站聯絡員向供電調度申請臨時點對故障進行臨時處理。*時*分,駐站聯絡員接供電調度計劃下達計劃時間及命令編號。*時*分,駐站聯絡員通知搶修負責人計劃下達*時*分-*時*分,命令編號:*,根據計劃時間可以開始作業。*時*分,搶修負責人通知地線接掛,地線接掛后通知搶修人員將組裝好的搶修支柱立起,按照地面角度做好搶修支柱拉線設置,設置完畢后將承力索、接觸線固定在搶修支柱承力索座及定位線夾上,保證該處最低導高,安排測量人員對該處進行測量,并設置升降弓標。*時*分,搶修作業結束后包保干部對此次應急演練進行評估和指導。八、存在問題(一)李*在準備工具材料過程中檢查工具是否良好,到達現場后手扳葫蘆不能使用。(二
溫馨提示
- 1. 本站所有資源如無特殊說明,都需要本地電腦安裝OFFICE2007和PDF閱讀器。圖紙軟件為CAD,CAXA,PROE,UG,SolidWorks等.壓縮文件請下載最新的WinRAR軟件解壓。
- 2. 本站的文檔不包含任何第三方提供的附件圖紙等,如果需要附件,請聯系上傳者。文件的所有權益歸上傳用戶所有。
- 3. 本站RAR壓縮包中若帶圖紙,網頁內容里面會有圖紙預覽,若沒有圖紙預覽就沒有圖紙。
- 4. 未經權益所有人同意不得將文件中的內容挪作商業或盈利用途。
- 5. 人人文庫網僅提供信息存儲空間,僅對用戶上傳內容的表現方式做保護處理,對用戶上傳分享的文檔內容本身不做任何修改或編輯,并不能對任何下載內容負責。
- 6. 下載文件中如有侵權或不適當內容,請與我們聯系,我們立即糾正。
- 7. 本站不保證下載資源的準確性、安全性和完整性, 同時也不承擔用戶因使用這些下載資源對自己和他人造成任何形式的傷害或損失。
最新文檔
- 教育機構2025年教學成果總結及計劃
- 一年級品德與法律知識教學計劃
- 2025年度醫療行業危險廢物管理計劃
- 蘇教版一年級下冊心理健康教育教學計劃
- 退休市場傳播顧問合同
- 2025至2030中國兒童涼鞋市場消費態勢及競爭策略研究報告
- 水利工程機械設備與勞動力配置計劃
- 2025至2030中國POE膠膜行業經營策略及未來前景展望報告
- 2025至2030中國3,5-二甲酚行業運行趨勢及需求規模研究報告
- 2025年4月自考00242民法學試題及答案含評分標準
- 2025年氫化丁晴橡膠發展現狀及市場前景趨勢分析
- 第18課《井岡翠竹》課件-2024-2025學年統編版語文七年級下冊
- 【MOOC】《思想道德與法治》(東南大學)章節中國大學慕課答案
- 【MOOC】以案說法-中南財經政法大學 中國大學慕課MOOC答案
- 卜算子-送鮑浩然之浙東課件
- 上海市社區工作者管理辦法
- 顱腦損傷患者護理查房課件
- 口腔疾病與全身系統性疾病的關系課件
- 年產16萬噸焦油焦油車間蒸餾工段工藝初步設計 畢業設計
- 霍亂弧菌實驗室檢測PPT
評論
0/150
提交評論
