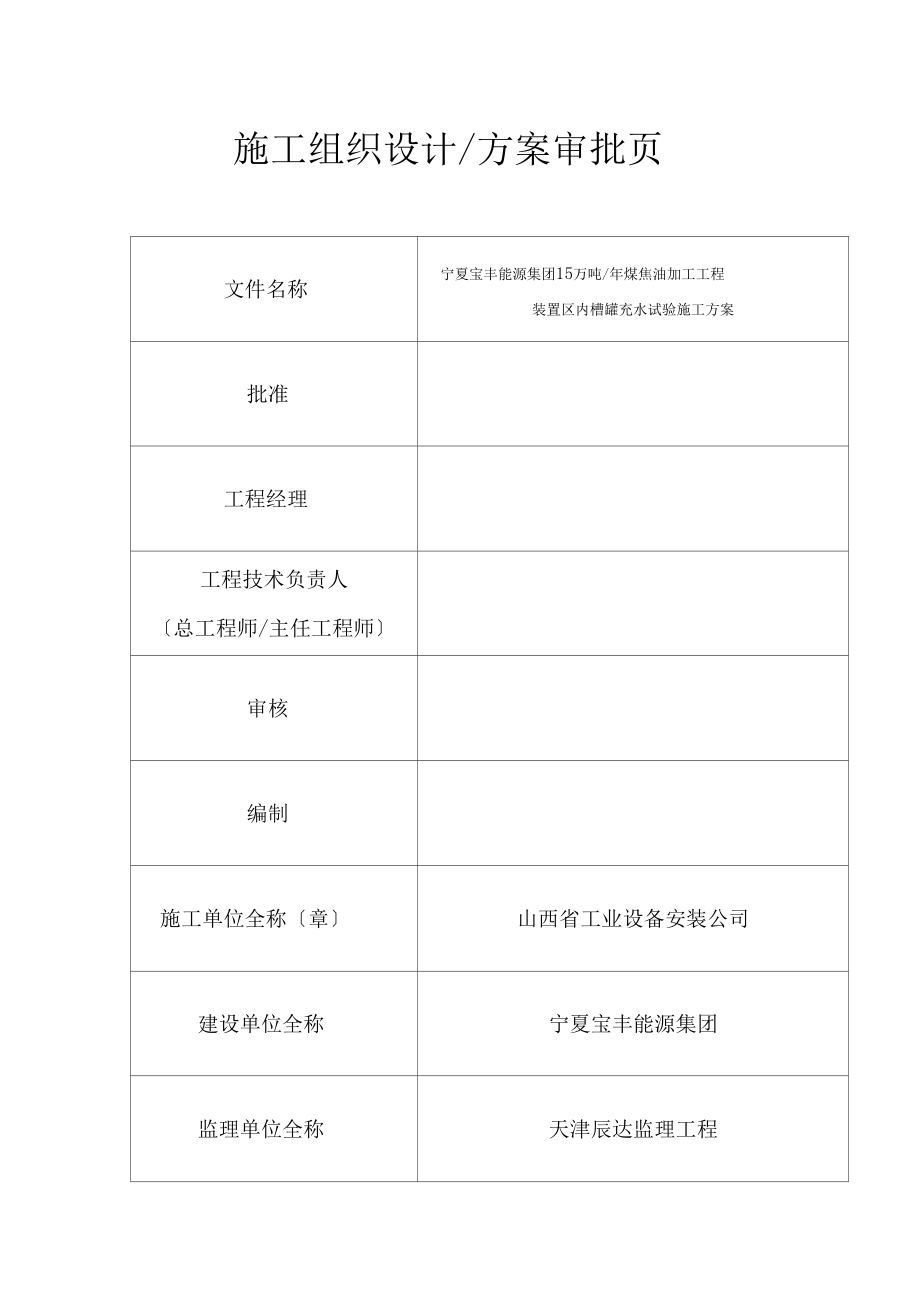

1、寧夏寶豐能源集團15萬噸/年煤焦油加工工程裝置區內槽罐體充水試驗施工方案審批: 山西省工業設備安裝公司寶豐能源焦油工程部2022-9-26施工組織設計/方案審批頁文件名稱寧夏寶豐能源集團15萬噸/年煤焦油加工工程裝置區內槽罐充水試驗施工方案批準工程經理工程技術負責人總工程師/主任工程師審核編制施工單位全稱章山西省工業設備安裝公司建設單位全稱寧夏寶豐能源集團監理單位全稱天津辰達監理工程工程名稱:寧夏寶豐能源集團15萬噸/年煤焦油加工工程裝置區內槽罐試水試驗專項施工方案審批頁審批意見:建設單位:部門 建設單位負責人: 審批日期:一、工程概況5二、試驗準備5三、試驗步驟及檢查驗收 5四、工期安排 7

2、五、試驗組織7一.工程概況寶豐能源15萬噸/年焦油加工工程中裝置區內非標槽罐共有 58臺,立式儲 罐43臺,臥式儲罐15臺.按設計圖紙和施工標準 GB50128-2022要求,儲罐建 造完畢,須做充水試驗對罐體的強度、嚴密性、穩定性以及罐根底進行檢驗.二.試驗準備1、沉降觀測點的設置直選用不受破壞和不受擾動的基準點作為水準點,并做好基準點的維護和標 識;按標準要求在儲罐根底的四周 360度均分各取4個點作為根底沉降觀測點, 用倒紅三角顯著標識.2、罐體檢查除作為試水管路連接及排氣、加壓外的所有附件已封堵緊固;其它與罐體焊 接的構件全部完工;儲罐焊縫外觀質量、無損探傷、罐體幾何形狀和尺寸等檢查

3、完成,且結果合格;所有與嚴密性試驗有關的焊縫,均不得涂刷油漆.3、試水管路的敷設、檢驗量具的設置充水水源取自現場施工用水管段中, 用DN6爾肖防水管注水,用DN8Cffl管接至罐 底DN80底油出口,兩段各安裝1只DN8釀斷閥,充水管路靠罐部位開三通安裝 1只DN25求閥作為試驗排水,罐頂透光孔作為灌水排氣.罐頂DN200呼吸閥接口法蘭上安裝儀表接管,分支安裝壓力表、真空表和試驗排 氣閥,壓力表量程為0,真空表量程為,表前安裝球閥.三.試驗步驟及檢查驗收根據設計和施工標準要求,結合根底沉降觀測,整個充水試驗過程分七個階段.在整個充水試驗過程中將完成以下內容的試驗:罐底嚴密性;罐壁強度及嚴密性;

4、罐頂?shù)膹?qiáng)度、穩定性及嚴密性;根底沉降觀測.1,充水試驗一般要求(1)充水試驗應采用無腐蝕性清潔淡水,儲罐的試驗用水溫度不應低于5C.(2)充水過程中應進行根底沉降觀測,如根底發生設計不允許的沉降,應停止 充水,待處理前方可繼續充水.(3)充水和放水過程中應將透光孔翻開,且不得使根底浸水.(4)在試驗過程中,假設發現罐底滲漏,應立即將水放凈,對罐底進行試漏,找 出試漏部位,按規定進行補焊.(5)罐壁的強度及嚴密性試驗,充水到設計最高液位并保持 48h后,罐壁無滲 漏、無異常變形為合格.發現滲漏時應放水,使液面比滲漏處低 300m濟右,并 按規定進行修補.(6)固定頂?shù)膹?qiáng)度及嚴密性試驗,罐內水位在

5、最高設計液位下1m時進行緩慢充 水升壓,當升至試驗壓力時,罐頂無異常變形,焊縫無滲漏為合格.試驗后,應 立即使儲罐內部與大氣相通,恢復到常壓.引起溫度劇烈變化的天氣,不宜做固 定頂?shù)膹?qiáng)度、嚴密性試驗和穩定性試驗.(7)固定頂?shù)姆€(wěn)定性試驗應充水到設計最高液位用放水方法進行,試驗時應緩 慢降壓,到達試驗負壓時,罐頂無異常變形為合格,試驗后,應立即使儲罐內部 與大氣相通,恢復到常壓.(8)放水過程中,將頂部通氣孔、透光孔通風孔翻開,以防造成罐內真空.引 起溫度劇烈變化的天氣不宜進行罐頂?shù)膹?qiáng)度、嚴密性、穩定性試驗.(9)嚴禁就地排水,以防根底滲水下沉.(10)試驗過程中會同監理、業主及時做好檢測數據的

6、記錄整理工作.2.具體試驗步驟完成罐充水前沉降觀測點和基準點的設置,并測量0水位時各測點的標高. 翻開罐頂透光孔,翻開充水管路閥門,整個充水試驗過程中檢查罐底有無滲漏, 不間斷觀察根底沉降和穩定狀況.水位至最高液位一半及3/4處時,停滯進行沉 降觀測.沉降觀測頻次不少于 2次/d.充水過程中不間斷的檢查罐底及壁板有無滲漏. 觀察根底沉降和穩定狀況.對需要做正負壓試驗的罐體,在注水到最高設計水位1m以下時,封閉罐頂透光孔, 緩慢向罐內補水,當罐頂壓力表讀數到達時,用肥皂水依次涂刷罐頂焊縫,檢查罐 頂焊縫無滲漏評定為罐頂強度、 嚴密性試驗合格;翻開罐頂透光孔,將水位充至 設計試驗高水位,保持48h

7、,檢查罐底及壁板有無滲漏.在上述檢驗過程中罐底、 罐壁無異常變形和焊縫無滲漏評定為罐底嚴密性和罐壁強度及嚴密性合格.不問斷觀察根底沉降和穩定狀況.檢驗合格后保持水位停滯2天進行沉降觀測.沉降 觀測頻次不少于2次/d.封閉罐頂透光孔,關閉消防補水閥,翻開充水管路上DN25求閥,緩慢排放罐內水,當罐頂真空表讀數到達時,檢查罐頂無異常變形評定為罐頂穩定試驗合格.翻開罐頂透光孔,撤除充水管路,緩慢將罐內水位降至十,停滯2天進行沉降觀測.沉降觀測頻次不少于2次/d.緩慢將罐內水位降至十,進行沉降觀測.儲罐根底沉降觀測結果的合格標準: 根底頂面高出地坪不得小于 300mm排水管應在地坪以上. 儲罐任意直徑方向上的最終沉降差不得大于 5mm當?shù)谝慌_(tái)罐根底沉

溫馨提示

  • 1. 本站所有資源如無特殊說明,都需要本地電腦安裝OFFICE2007和PDF閱讀器。圖紙軟件為CAD,CAXA,PROE,UG,SolidWorks等.壓縮文件請下載最新的WinRAR軟件解壓。
  • 2. 本站的文檔不包含任何第三方提供的附件圖紙等,如果需要附件,請聯系上傳者。文件的所有權益歸上傳用戶所有。
  • 3. 本站RAR壓縮包中若帶圖紙,網頁內容里面會有圖紙預覽,若沒有圖紙預覽就沒有圖紙。
  • 4. 未經權益所有人同意不得將文件中的內容挪作商業或盈利用途。
  • 5. 人人文庫網僅提供信息存儲空間,僅對用戶上傳內容的表現方式做保護處理,對用戶上傳分享的文檔內容本身不做任何修改或編輯,并不能對任何下載內容負責。
  • 6. 下載文件中如有侵權或不適當內容,請與我們聯系,我們立即糾正。
  • 7. 本站不保證下載資源的準確性、安全性和完整性, 同時也不承擔用戶因使用這些下載資源對自己和他人造成任何形式的傷害或損失。

評論

0/150

提交評論
