1、路床表層瀝青混凝土防水層施工作業指導書(標準方案,可以直接使用,可編輯優秀版資料,歡迎下載)基床表層瀝青混凝土防水層施工作業指導書1目的明確基床表層瀝青混凝土防水層施工作業的工藝流程、操作要點 和相應的工藝標準,指導、規范基床表層瀝青混凝土防水層施工.2編制依據客運專線鐵路路基工程施工質量驗收暫行標準客運專線鐵路路基工程施工技術指南« *鐵路客運專線施工圖設計文件3適用范圍適用于* *鐵路客運專線路基基床表層瀝青混凝土防水層施工。4基床表層瀝青混凝土材料要求基層表層防水層瀝青混凝土原材料各項指標符合設計要求,及客運專線鐵路有關瀝青混凝土的材料要求。5施工工藝及技術要求5。1主要機械設
2、備配置自卸汽車、鋼筒式壓路機、振動壓路機、輪胎式壓路機、瀝青混 凝土土拌和設備、瀝青混凝土攤鋪機.5。2施工方法及工藝5.2.1施工準備施工前應做好瀝青混凝土用原材料的備料工作,原材料各項指 標應符合規范和設計的要求。拌合場內不同規格的礦物料應分別堆放,細集料堆放應有防止 雨淋措施。瀝青混凝土必須采用廠內集中攪拌。在大面積填筑前,應根據初選的攤鋪、碾壓機械及試生產出的 瀝青混凝土,進行現場攤鋪壓實工藝試驗 ,確定生產配合比、松鋪厚 度、碾壓工藝、機械配套方案、施工組織.試驗段長度不宜小于100m。基床表層瀝青混凝土攤鋪前應檢查基床表層級配碎石或級配 砂礫石層幾何尺寸,核對壓實標準,不符合標準的
3、應進行修整,達到 驗收標準?;脖韺訛r青混凝土施工必須有施工組織設計,保證合理的施 工工期。不得在氣溫低于10C、雨天、路面潮濕的情況下施工。熱拌瀝青混凝土的施工溫度宜按試驗確定,無條件的應按瀝青 標號、氣候條件參照表5-1。5.2。2基床表層瀝青混凝土配合比設計瀝青混凝土的礦料級配應符合設計要求.采用馬歇爾試驗配合比設計方法。瀝青混凝土的馬歇爾穩定度、 流值、孔隙率、瀝青飽和度等指標應符合設計要求,并具有良好的高 溫穩定性、水穩定性、低溫抗裂性能、防滲水性能等,其技術指標應 符合設計要求. 瀝青混凝土配合比設計通過目標配合比設計、生產配合比設 計及生產配合比驗證三個階段,確定礦料級配、最佳瀝
4、青用量。5。2。3基床表層瀝青混凝土拌制瀝青混凝土在拌合廠采用拌合機械拌制。a拌合廠的設置必須符合國家有關環境保護、 消防、安全等規定。b考慮交通堵塞等因素,盡可能縮短拌合廠與工地的運輸距離, 確?;旌狭蠝囟认陆挡怀^要求,且不致因顛簸造成混合料離析。c各種集料必須分隔儲存,細集料場地應設防雨頂棚,料場和場 區道路應硬化,嚴禁泥土等污染集料。拌合廠應做好完整的排水設施。瀝青混凝土采用間歇式拌合機,拌合機的拌合能力應滿足施工 進度要求.表5-1熱拌瀝青混凝土的施工溫度(C)施工工序石油瀝青的稱號50號70號90號110號瀝青加熱溫度160170155165150160145155礦料加熱溫度間歇

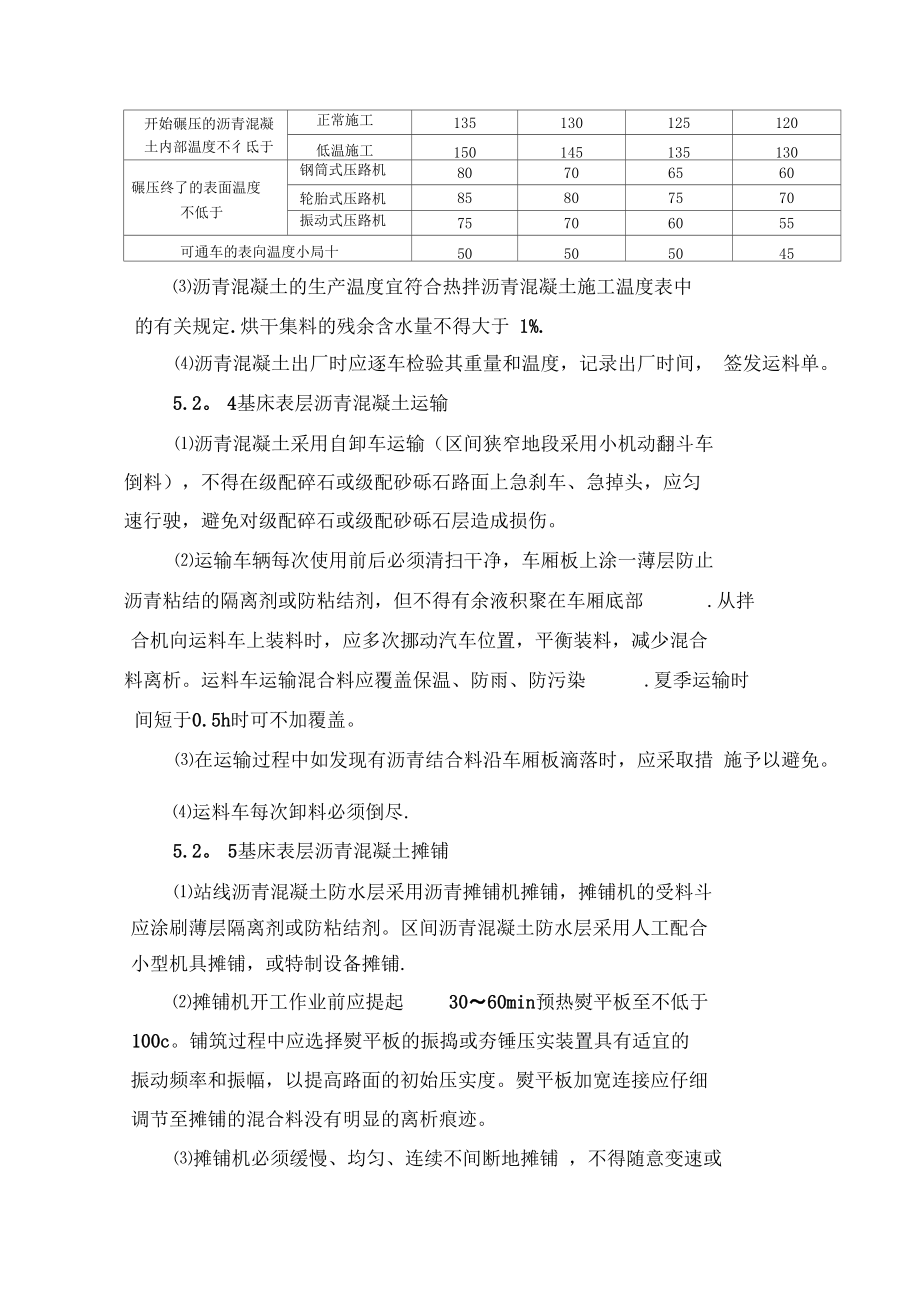

5、式拌合機集料加熱溫度比瀝青溫度局1030連續式拌合機礦料加熱溫度比瀝青溫度局510瀝青混凝土出料溫度150170145165140160135155瀝青混凝土儲料倉儲存溫度儲料過程中溫度降低不超過10瀝青混凝土廢棄溫度200195190185運到現場的溫度不彳氐于150145140135瀝青混凝土攤鋪溫度 不低于正常施工140135130125低溫施工160150140135開始碾壓的瀝青混凝 土內部溫度不彳氐于正常施工135130125120低溫施工150145135130碾壓終了的表面溫度 不低于鋼筒式壓路機80706560輪胎式壓路機85807570振動式壓路機75706055可通車的表
6、向溫度小局十50505045瀝青混凝土的生產溫度宜符合熱拌瀝青混凝土施工溫度表中的有關規定.烘干集料的殘余含水量不得大于 1%.瀝青混凝土出廠時應逐車檢驗其重量和溫度,記錄出廠時間, 簽發運料單。5.2。 4基床表層瀝青混凝土運輸瀝青混凝土采用自卸車運輸(區間狹窄地段采用小機動翻斗車 倒料),不得在級配碎石或級配砂礫石路面上急剎車、急掉頭,應勻 速行駛,避免對級配碎石或級配砂礫石層造成損傷。運輸車輛每次使用前后必須清掃干凈,車廂板上涂一薄層防止 瀝青粘結的隔離劑或防粘結劑,但不得有余液積聚在車廂底部.從拌合機向運料車上裝料時,應多次挪動汽車位置,平衡裝料,減少混合 料離析。運料車運輸混合料應覆
7、蓋保溫、防雨、防污染.夏季運輸時間短于0.5h時可不加覆蓋。在運輸過程中如發現有瀝青結合料沿車廂板滴落時,應采取措 施予以避免。運料車每次卸料必須倒盡.5.2。 5基床表層瀝青混凝土攤鋪站線瀝青混凝土防水層采用瀝青攤鋪機攤鋪,攤鋪機的受料斗 應涂刷薄層隔離劑或防粘結劑。區間瀝青混凝土防水層采用人工配合 小型機具攤鋪,或特制設備攤鋪.攤鋪機開工作業前應提起3060min預熱熨平板至不低于100c。鋪筑過程中應選擇熨平板的振搗或夯錘壓實裝置具有適宜的 振動頻率和振幅,以提高路面的初始壓實度。熨平板加寬連接應仔細 調節至攤鋪的混合料沒有明顯的離析痕跡。攤鋪機必須緩慢、均勻、連續不間斷地攤鋪 ,不得隨
8、意變速或 中途停頓和頻繁收起擋料板,以提高平整度,減少混合料的離析。攤 鋪速度宜控制在26m/min.當發現混合料出現明顯的離析、波浪、裂 縫、拖痕時,應分析原因,予以消除。攤鋪機應采用自動找平方式,可采用鋼絲繩引導、平衡梁或雪 橇式等攤鋪厚度控制方式。瀝青混凝土的松鋪系數應按工藝試驗確定。在局部機械作業不能到位部分可采用人工攤鋪。人工攤鋪混合 料應符合下列要求:a瀝青混凝土宜卸在鐵板上,攤鋪時應扣鍬布料,不得楊鍬拋甩。 鐵鍬等工具宜沾防粘劑或加熱使用。b邊攤鋪邊用刮板整平,刮平時應輕重一致,控制次數,嚴防集 料離析。c攤鋪不得中間停頓,并加快碾壓。如不能及時碾壓時,應停止 攤鋪,并對卸下的瀝
9、青混凝土覆蓋保溫。d低溫施工時,每次卸下的混合料應及時覆蓋保溫。5.2 。6基床表層瀝青混凝土碾壓應配備適合于鄭西鐵路客運專線基床表層瀝青混凝土防水層結構特點的壓路機,選擇合理的壓路機組合方式及初壓、復壓、終壓 的碾壓步驟,以達到最佳的碾壓效果。低溫、風大、薄層碾壓時壓路 機數量應適當增加。壓路機應以慢而均勻的速度碾壓,壓路機碾壓速度應符合下表 中的要求,壓路機的碾壓線路、方向不應突然改變,導致混合料推移。瀝青混凝土碾壓速度(km/h)壓路機類型初壓復壓終 壓適宜最大適宜最大適宜最大鋼筒式 壓路機2343-56366輪胎式 壓路機234356468振動式 壓路機23靜壓或 振動4靜壓或 振動3
10、5振動5振動36靜壓6靜壓壓路機的碾壓溫度應符合熱拌瀝青混凝土施工溫度表中的有關要求。在不產生嚴重推移和裂縫的前提下, 碾壓在盡可能高的溫度 下進行,不得在低溫狀況下作反復碾壓。壓路機不得在未碾壓成型的路段轉向、掉頭、加水或停留。初 壓應緊跟攤鋪機進行,并保持較短區段。復壓緊跟初壓后進行,不得 隨意停頓,碾壓長度宜控制在 6080m內。終壓緊跟復壓后進行,且 不少于2遍,至無明顯輪跡為止。在當天成型的瀝青混凝土路面上不得停放各種機械設備或車 輛,不得散落礦料、油料等雜物。壓路機壓不到的地方,采用振動夯板或熱的手錘把瀝青混凝土 充分夯實,已經壓實過的路面不得修補表皮。5.3 .7基床表層瀝青混凝
11、土接縫瀝青混凝土接縫必須緊密、平順 ,不得產生明顯的接縫離析. 上下層縱縫應錯開15cm (熱接縫)或3040mn冷接縫)。相鄰兩幅 及上下層的橫向接縫應錯開1m以上。橫向接縫可采用斜接縫、階梯形接縫或平接縫形式 基床表層瀝青混凝土防水層施工工藝框圖如下:基床表層瀝青混凝土防水層施工工藝框圖5。3主要技術措施5.3。 1技術措施站線及作業面較寬部位采用攤鋪機攤鋪,區間瀝青混凝土防水 層采用人工配合小型機具攤鋪,或特制設備攤鋪?;脖韺訛r青混凝土各種原材料品種、 各項技術質量指標符合 設計要求.當材料有變化時,要及時調整配合比。攤鋪機的攤鋪速度應與拌和速度匹配, 嚴格按照試驗段,確定 的攤鋪、碾
12、壓工序施工.基床表層瀝青混凝土施工必須有詳細的作業指導書或技術交 底,保證合理的施工工期.不得在氣溫低于10C、雨天、路面潮濕的 情況下施工。對壓路機壓不到的地方,如無硝軌道支撐層道床的側面及電纜 梢內側等,采用振動夯板或熱的手錘把瀝青混凝土充分夯實,并作為質量檢查的重點部位,以防止雨水從此部位下滲。5。3。2注意事項施工前應做好瀝青混凝土用原材料的備料工作,原材料各項指 標應符合規范和設計的要求。拌合場內不同規格的礦物料應分別堆放,細集料堆放應有防止 雨淋措施?;脖韺訛r青混凝土施工采用人工配合小型機具攤鋪時應特 別注意對混合料溫度的控制,它是保證壓實度的關鍵,因此要注意對 施工工序的合理安
13、排,并盡可能安排在氣溫較高時施工。瀝青混凝土拌和站應遠離居民區并符合當?shù)丨h(huán)保要求。瀝青場 地嚴禁煙火,并備有防火設施和警示牌。施工時注意與無硝軌道支撐層道床的側面及電纜梢內側的銜 接,防止雨水下滲.6基床表層瀝青混凝土防水層質量控制與檢測6。1認真按照要求的質量檢測項目、頻率進行檢驗和控制。6.2 準確控制施工配合比,通過每天檢測數據分析及時調整配合 比.6.3 主控項目基床表層瀝青混凝土原材料品種、 各項技術質量指標應符合設 計要求.檢驗方法:拌和廠取樣,按客運專線鐵路有關瀝青混凝土技術條件的要求進行檢驗基床表層瀝青混凝土的瀝青含量、 礦料級配和馬歇爾技術指標應符合設計要求。檢驗方法:拌和廠
14、取樣,按客運專線鐵路有關瀝青混凝土技術條 件的要求進行檢驗.基床表層瀝青混凝土的壓實質量應符合設計要求 .檢驗方法:按客運專線鐵路有關瀝青混凝土技術條件的要求進行 檢驗。6.4 基床表層瀝青混凝土厚度允許偏差、檢驗數量及檢驗方法應 符合下表的規定基床表層瀝青混凝土厚度允許偏差、檢驗數量及檢驗方法序 號項目允許偏差檢驗數量檢驗方法7瀝青混凝土厚度不小于設計值沿線路縱向每100m抽樣檢驗3點水準儀測量SBS改性瀝青卷材防水層施工方案本工程屋面防水層做法為SBS改性瀝青防水卷材2m計3m得(3mm 厚帶頁巖),根據屋面工程施工驗收規范規定,采用熱熔法施工時,改 性瀝青卷材厚度不得小于3mm因此本工程
15、防水層施工采用冷粘法.A、作業條件a、防水專業工必須經過培訓,并取得相應的資質方可持證上崗。b、所使用的全部防水材料必須有出廠合格證。材料進場后,嚴格按照屋面工程技術規范GB5 7-2002的規定進行抽樣檢驗,其規 格、外觀質量檢驗和物理性能檢驗均合格后方可施工。c、防水基層必須滿足設計要求的坡度,具表面要平整、牢固、無 裂縫、松動、起鼓、凹坑、起砂、掉灰等缺陷?;鶎映驶靖稍餇顟B(tài), 其含水率小于9% (檢測方法:在基層表面上鋪一塊im的橡膠板, 靜置34小時,覆蓋橡膠板部位無明顯水印,即視為含水率達到要求)。d、防水層施工必須了解近期內天氣情況,雨天禁止施工,并于進 入冬期前完成防水層施工。
16、B、工藝流程清理基層一-涂刷基層處理劑-鋪貼卷材附加層一- 鋪貼第一 層2mnW水卷材(冷粘法) 鋪貼第二層3mnW水卷材(冷粘法) -細部處理-淋水試驗C操作要點及施工注意事項a、清理基層:施工前將驗收合格的基層表面塵土、雜物清理干凈。b、涂刷基層處理劑:高聚物改性瀝青卷材施工,按產品說明書配套 使用,基層處理劑是氯丁橡膠瀝青膠粘劑加入工業汽油稀釋,攪拌均 勻,用長把滾刷均勻涂刷于基層表面上,常溫經過4h后,開始鋪貼附 加層.c、附加層施工:在女兒墻、水落口、管根、陰陽角等細部先做附加 層,附加的范圍應符合設計和屋面工程技術規范的規定。d、卷材表面涂刷:卷材表面涂刷基層膠粘劑時,先將卷材展開
17、攤鋪 在旁邊平整干凈的基層上,用長柄刷蘸膠粘劑均勻涂刷在卷材的背面, 不得刷得太薄而露底,也不得涂刷過多而產生聚膠。還應注意搭接部 位不得涂刷膠粘劑,此部位留作涂刷接縫膠粘劑,留置寬度即卷材搭 接寬度。e、基層表面的涂刷:涂刷基層膠粘劑的方法與基層處理劑相同, 重點涂刷部位為女兒墻陰陽角、平立面轉角、卷材收頭處、內落水口 和伸出屋面管道根部等節點部位。這些部位有附加層時應用接縫膠粘 劑進行處理,涂刷工具采用油漆刷。涂刷時切忌在一處來回涂滾,以免 將底膠“咬起”,形成凝膠而影響質量。f、鋪貼卷材:1)冷粘法重點是控制好膠粘劑涂刷與卷材鋪貼的間隔時間。一般 要求基層和卷材上涂刷的膠粘劑達到表干程度
18、 ,其間隔時間與膠粘劑 性能、氣溫和風力等因素有關。通常間隔時間為 1030min,也可用 手指接觸以不粘手時為原則,方可粘貼卷材。間隔時間的控制是冷粘 法施工的難點,對粘結力和粘結的可靠性影響較大.2)卷材鋪貼是應對準已彈好的粉線,并且在鋪貼好的卷材上彈出搭接寬度線,以便第二幅卷材鋪貼時,以此為標準進行鋪貼3)鋪貼采用滾鋪法。將涂刷完膠粘劑并達到干燥度的卷材用小100 的塑料管重新成卷,并使涂刷膠粘劑的一面朝外,成卷時兩端要平整, 以保證鋪貼時能對準粉線,并要注意防止砂子、灰塵等雜物粘在卷材 表面。成卷后用1根0 30X 1500mnH勺鋼管穿入塑料管中心,抬起對 準粉線,固定在已鋪好的卷材
19、頂端的搭接部位或基層上,向前展開卷材時兩人必須同步勻速進行,并隨時注意將卷材邊緣對準粉線, 同時 應使卷材鋪貼平整,直到鋪完一幅卷材。4)每鋪完一幅卷材,應立即用干凈松軟的壓棍對卷材表面進行滾 壓,使其粘貼牢固.滾壓應從中間向兩側移動,做到排氣徹底。5)平面立面交接處,先粘貼好平面,經過轉角,由下往上粘貼卷 材,粘貼時且勿拉緊,要輕沿轉角壓緊壓實,再往上粘貼,同時排出空 氣,最后用手持壓棍滾壓密實,滾壓要從上往下進行 .g、搭接縫的粘貼:卷材鋪好與基層壓粘后,應將搭接部位的結合 面清除干凈,然后用油漆刷均勻涂刷接縫膠粘劑,不得出現露底、堆 積現象.待膠粘劑表面干燥后即可進行粘合.粘合時應從一端
20、開始,邊 壓合邊驅除空氣,不得有氣泡和皺折現象,然后用壓棍順邊壓棍一遍, 使其粘結牢固。接縫全部粘貼后,縫口用 SB盼封材料封嚴,密封寬 度不應小于10mmh、細部處理1)女兒墻泛水的防水構造處理:鋪貼泛水處的卷材采取滿粘法; 砌塊墻上的卷材收頭壓入砌體凹梢內固定密封,凹梢距屋面找平層不小于250mm凹梢上部的墻體做防水處理。碎壓頂防水層 附加層 細石碎找平層2)伸出屋面管道的細部處理: 管道根部四周增設附加層,寬度和高度均不小于300mm. 管道上的防水收頭處應用金屬箍緊固,并用密封材料封嚴。3)水落口處的細部處理 防水層貼入水落口杯內不小于 50mm 水落口周圍直徑500mm范圍內的坡度不
21、小于5%,并采用防水 涂料涂封,厚度為2mm 水落口杯與基層接觸處留寬 20mm ¥20mma梢,并嵌填密封 材料。4)女兒墻變形縫處防水細部處理。與屋面防水層相平的變形縫防水細部構造擠塑苯板50厚卷材防水層附加層Wj鋪卷材找平層聚苯乙烯泡沫塑料板高100C2CM石碎經聚苯乙烯泡沫塑料板厚505)屋面出入口防水細部處理。 上人孔的防水細部構造栓每側兩個20鋼爬梯3 6X 120 螺)15厚企口木板45厚聚苯板, 一 .五夾板0.55厚鍍鋅鋼板A大樣 屋面出入口臺階防水細部構造4 6中品巨2003(f)6, C2研板兩 側伸入墻內2401: 2.5水泥砂漿防水層先抹5厚聚合物水泥砂漿再
22、作1: 3水泥砂漿i、淋水試驗:待整個屋面工程防水細部施工完畢后,可在雨后或采 用持續2h以上的淋水試驗,檢查有無滲漏、積水、排水不暢等現象a、已鋪貼好的卷材防水層,應采取措施進行保護,嚴禁在防水層上 進行施工作業和運輸,并應及時做防水層的保護層。b、穿過屋面、墻面防水層處的管件、施工中與完工后不得損壞變位。c、屋面水落口和屋面排氣孔等處,施工中應進行臨時堵塞,保證管口內暢通.d、屋面施工時不得污染墻面、檐口側面及其他已施工完的成品.E、質量標準a、高聚物改性瀝青防水卷材及膠粘劑的品種、牌號及膠粘劑的配合比,必須符合設計要求和有關標準的規定。b、卷材防水層及變形縫、檐口、泛水、水落口、預埋件等
23、處的細部做法,必須符合設計要求和屋面工程技術規范的規定。c、卷材防水嚴禁有滲漏現象,陰陽角處應呈圓弧或鈍角.d、卷材防水層鋪貼、搭接、收頭應符合設計要求和屋面工程技術規范的規定。且粘結緊密、牢固,厚度均勻一致.2。15。2.6 找平層A、作業條件a、施工找平層時要將防水層表面清理干凈,適當撒水濕潤,以利于 基層找平層結合。b、找平層施工要選擇天氣晴朗時期,并做好分段施工組織安排。B、工藝流程基層處理一-根據坡度貼灰餅一-灑水濕潤一-水泥砂漿鋪設一7分格縫留置-細部處理一-養護C施工操作要點a、控制水泥砂漿的坍落度:為減少找平層表面裂縫,坍落度必須控制在30 mm以內。b、屋面分格縫設置:根據屋
24、面長、寬尺寸,設置縱橫分格縫,間距應小于6000mm分格縫寬度20mm并且將縫與保溫層連通。c、細部處理:伸出屋面管道的細部處理 管道根部直徑500mmE圍內,找平層應抹出高度不小于30mmi勺 圓錐形. 管道周圍與找平層之間,要預留 20mm勺凹梢,并用密封膠嵌填 嚴密。 在突出屋面的女兒墻根部要做出半徑約 50mmi勺圓弧,在屋面的 排氣管根部要做出圓臺,管道與找平層間留凹梢,并填嵌防水密封材 料。對于內落水口處500mme圍內坡度不應小于5%,要有明顯的坡 度變化,以便流水暢通。D質量標準a、原材料及配合比必須符合設計要求及施工規范規定。b、找平層坡度正確,表面密實、無裂縫等缺陷。c、找
25、平層與屋面構造的交接處和轉角處, 必須做成圓弧狀,并且要 求整齊平順.d、找平層分格縫留設位置和間距正確,符合施工規范規定下面為附送畢業論文致謝詞范文!不需要的可以編輯刪除!謝謝!畢業論文致謝詞我的畢業論文是在韋xx老師的精心指導和大力支持下完成的,他淵博的知識開闊的視野給了我深深的啟迪 ,論文凝聚著他的血汗,他以 嚴謹?shù)闹螌W(xué)態度和敬業精神深深的感染了我對我的工作學習產生了 深淵的影響,在此我向他表示衷心的謝意這三年來感謝廣西工業職業技術學院汽車工程系的老師對我專業思維及專業技能的培養,他們在學業上的心細指導為我工作和繼續學習打下了良好的基礎,在這里我要像諸位老師深深的鞠上一躬! 特別是 我的
26、班主任吳廷川老師,雖然他不是我的專業老師,但是在這三年來, 在思想以及生活上給予我鼓舞與關懷讓我走出了很多失落的時候“明師之恩,誠為過于天地,重于父母",對吳老師的感激之情我無 法用語言來表達,在此向吳老師致以最崇高的敬意和最真誠的謝意!感謝這三年來我的朋友以及汽修 0932班的四十多位同學對我的學習, 生活和工作的支持和關心。三年來我們真心相待,和睦共處,不是兄 弟勝是兄弟!正是一路上有你們我的求學生涯才不會感到孤獨,馬上就要各奔前程了,希望(,請保留此標記。)你們有好的前途,失敗 不要灰心,你的背后還有汽修 0932班這個大家庭!最后我要感謝我的父母,你們生我養我,縱有三世也無法
27、回報你們,要 離開你們出去工作了,我在心里默默的祝福你們平安健康 ,我不會讓 你們失望的,會好好工作回報社會的。致謝詞2在本次論文設計過程中,感謝我的學校,給了我學習的機會,在學習中, 老師從選題指導、論文框架到細節修改,都給予了細致的指導,提出 了很多寶貴的意見與建議,老師以其嚴謹求實的治學態度、高度的敬 業精神、兢兢業業、孜孜以求的工作作風和大膽創新的進取精神對我 產生重要影響.他淵博的知識、開闊的視野和敏銳的思維給了我深深 的啟迪。這篇論文是在老師的精心指導和大力支持下才完成的感謝所有授我以業的老師,沒有這些年知識的積淀 ,我沒有這么大的 動力和信心完成這篇論文。感恩之余,誠懇地請各位老
28、師對我的論文多加批評指正,使我及時完善論文的不足之處謹以此致謝最后,我要向百忙之中抽時間對本文進行審閱的各位老師 表示衷心的感謝。開學自我介紹范文:首先,我想說“榮幸”,因為茫茫人海由不相識到 相識實在是人生一大幸事,更希望能在三年的學習生活中能夠與大家 成為好同學,好朋友。其次我要說“幸運”,因為在短暫的私下接觸 我感覺我們班的同學都很優秀,值得我學習的地方很多,我相信我們 班一定將是團結、向上、努力請保留此標記。)的班集體.最后我要說“加油”衷心地祝愿我們班的同學也包括我在內通過三年的努力學習 最后都能夠考入我們自己理想中的大學,為老師爭光、為家長爭光, 更是為了我們自己未來美好生活和個人
29、價值,加油.哦,對了,我的名 字叫“* * ",希望大家能記住我,因為被別人記住是一件幸福的事! ! )查看更多與本文高中生開學自我介紹相關的文章目錄第一i章。編制說明11.1編制依據11。2編制目的11.3編制范圍2第二章.工程概況22.1 設計概況22。1。1橋面無碎軌道22。1.1防護層構造32.2 技術標準42。3參建單位5第三章.總體施工方案5第四章。施工工期安排5第五章.施工資源配置55.1 施工人員55.2 機械設備及周轉材料65。3材料供應6第六章.主要施工方法76。1施工前準備7技術準備76.1。2現場準備76.1。 3材料準備76.2防水層及保護層施工86。2.1
30、工藝流程86.2。 2測量放樣96.2。 3基層處理106。2.4涂刷聚氨脂防水涂料(電纜梢內)106.2.5 鋪貼防水卷材施工(防護墻內側)116.2.6 混凝土保護層施工126。4伸縮縫及擋水臺施工136。4。1工藝流程146。4.2測量放樣146。4.3梁面鑿毛146.2.7 安裝擋水臺鋼筋15安裝伸縮縫15擋水臺模板安裝166。4。7擋水臺澆筑166。4.8拆模及養護16第七章.質量要求及檢驗標準177。1質量要求177.1 。2防水層、保護層質量要求177.2 檢驗標準18第八章。質量保證措施188.1組織保證188.2 制度保證188.3 保證措施20第九章。雨季施工20第十章。安
31、全生產保證措施2010.1 組織保證2010.2 制度保證2010。3保證措施2110.4 危險源辨識及應對技術措施21第十一章。環水保及文明施工保證措施 2211.1 管理目標2311.2 環水保措施2411。3文明施工保證措施24第十二章。安全應急救援預案2512。1安全生產事故應急救援2611.3 處理突發事件應急預案的原則26第一章編制說明1。 1編制依據(1)常用跨度梁橋面附屬設施【通橋( 2021) 8388N ;(2)無硅軌道后張法預應力混凝土簡支箱梁(雙線 )跨度31。5m【專橋 貴廣02】;(3)無硅軌道后張法預應力混凝土簡支箱梁(雙線)跨度23.5m【專橋 貴廣03】(4
32、)無硅軌道后張法預應力混凝土組合箱梁(雙線)跨度23。5m【專橋貴 廣06】;(5)無硅軌道后張法預應力混凝土簡支箱梁(雙線)跨度 31.5m【專 橋貴廣07】(6)客用專線橋梁混凝土橋面防水層暫行技術條件(7)高速鐵路橋涵工程施工技術指南(鐵建設 2021 241號);(8 )高速鐵路橋涵工程施工施工質量驗收標準(TB107522021 J1148 2021);1.2 編制目的1)貴廣鐵路建設質量、安全、工期、投資效益、環境保護和技術創新“六位一體"管理制度體系,精心組織,精心施工。2)堅持科學性、先進性、經濟性、合理性與實用性相結合的原則。3)整體推進,均衡生產,確??偣て诘脑瓌t
33、。4)保持施工組織設計嚴肅性與動態控制相結合。5)強化組織指揮,加強管理,保工期、保質量、保安全。6)優化資源配置,實行動態管理7)文明施工,保護環境。1.3 適用范圍本方案適用于GGTJ-10標范圍橋面附屬工程防水層及伸縮縫施工方案。第二章工程概況2.1設計概況GGTJ-10標橋梁起訖里程為 DK628+043 27DK687+502 16范圍橋面附 屬工程防水層及伸縮縫施工。2。1。1防水層及保護層1、防護墻外側電纜梢底部采用聚氨脂防水涂料類防水層,電纜梢完成后,在電纜梢與防護墻之間澆筑C40纖維混凝土保護層.2、防護墻內(除底座板下外)橋面上采用高聚物改性瀝青防水卷材防水 層,防水卷材上
34、澆筑C40纖維混凝土保護層。3、泄水管口部位先用基礎處理劑貼防水卷材附加層,然后再輔設防水層 和保護層。4、防水卷材邊緣及保護層混凝土與梁體(豎墻、防護墻、底座板)接縫 處均采用聚氨脂防水涂料封邊,封邊寬度不小于8cm防水層工程數量見表25,保護層工程數量見表2-6。表2-5 防水層工程數量表(單孔梁)名稱使用部位規格型號單位工程數量備注聚氨酯防水涂料1、防護墻外側的電纜槽卜;2、防護墻、電纜槽豎墻、軌道底座封邊。(全線)符合聚氨酯防水涂料GB/t19250-2003 的要求kg81139.97直接用于防水層,一 .22.4kg/m局聚物改性瀝青防水卷材32m梁:1、橋面中部軌道底座間2、泄水
35、管口1、厚度 1.5mm,寬 2.2m* 長32m;2、長寬 400mm< 350mm 厚 0。5mmm2215.5624m : 1、梁橋面中部軌道底座間2、 泄水管口1、厚度 1.5mm,寬 2.2m*長 24m;2、長寬 400mm< 350mm 厚 0。5mm160。 40表2-6保護層工程數量表(單孔梁)名稱使用部位規格型號單位工程數量備注纖維混凝土32m梁:1。防護墻外側的電纜槽卜;2.兩底座板之間;3.防護墻與底座板之間;C40厚度:40mnrr 60mmm39。26纖維混凝土24m梁:1.防護墻外側的電纜槽卜;2.兩底板之間;3.防護墻與底座板之間座;C40厚度:40
36、mm60mmm36.992。1。2伸縮縫及擋水臺梁體就位后,在梁端接縫處設置耐候鋼伸縮縫,設置于梁端擋水臺內, 與擋水臺高度一致(如圖2-6所示)。無聲屏障地段伸縮縫設置于兩側防護墻 之間,長度為9.0m,有聲屏障地段伸縮縫設置于兩側豎墻(A)之間,長度為 11。4m工程數量見表2-7。為防止梁端雨水漫流,保證封錨混凝土耐久性,保護梁體及橋梁下部結構, 梁端設置高出梁面保護層的擋水臺,電纜梢內擋水臺高度為 100mm寬度為 200mm高出保護層60mm橫向鋼筋與防護墻豎墻預埋鋼筋連接。電纜梢外擋水 臺寬200mm具體高度由現場放樣確定,橫向鋼筋與梁體中心預留鋼筋、底座板圖2-6 擋水臺及伸縮縫
37、布置圖(直線)表2-7伸縮縫工程數量表名稱結構規格型號使用部位單位需求數量備注耐候鋼伸縮縫耐候鋼+橡膠密封帶TSS-100 型無柞軌道雙線,無聲屏障,線間距4。8m。直道348曲394耐候鋼伸縮縫無柞軌道雙線,啟聲屏障,線間距4.8m 。直道24曲50耐候鋼伸縮縫耐候鋼+橡膠密封帶TSSF-160 型無柞軌道雙線,無聲屏障,線間距4.8m .直道10曲8耐候鋼伸縮縫無柞軌道雙線,啟聲屏障,線間距4.8m 。直道1曲12.2技術標準鐵路等級:客運專線;正線數目:雙線;設計速度:250km/h,預留提速條件;線間距:4.8m;最小曲線半徑:4500m最大設計坡度:20%。,部分地段25%3;到發線
38、有效長度:650m牽引種類:電力;列車運行控制方式:自動控制;運輸調度方式:綜合調度集中;第三章.總體施工方案橋面系附屬工程防水層施工順序:橋面基層處理-防護墻外側防水層及 保護層施工一梁端擋水臺及伸縮縫施工-防護墻內側防水層及保護層施工。第四章。施工工期安排本標段負責的橋面系附屬工程防水層施工,自 2021年12月20日開工至 2021年04月30日完成.第五章施工資源配置5.1施工人員1、橋面系附屬設施工程主要管理人員如下:表5.1 -1橋面系附屬設施工程施工主要管理人員一覽表序號姓名職務備注1楊大志常務副指揮長負責工程的總體管理2大月畫項目總工施工技術總體負責人3副指揮長副指揮負責各轄區
39、工程的統一協調與管理4儲茂成技術部部長總體負責橋面附屬設施施工技術指導5焦衛龍橋梁專業技術員負責附屬設施施工的技術指導工作6各工區負責人現場技術負責人負責附屬設施施工的現場技術管理及質量管理7各工區技術員施工負責人負責附屬設施施工的現場協調與管理8各工區質檢員質檢員負責附屬設施施工時的質量驗收和管理9孑L慶興實驗室主任負責原材料及混凝土質量檢測10各工區實驗員試驗員負責原材料及混凝土質量檢測11邱仲成測量隊隊長總體負責附屬設施施工時的測量管理12各管段測量人員測量員負責附屬設施施工時的測量工作(2)根據橋面系附屬設施工程的施工質量和施工進度,按專業成立作業班組。各小組計劃配備人員數量如下表5.
40、1 2:表5。1-2主要人員配備表人員名稱數量備注作業隊副經理1人作業隊長1人技術主管1人現場技術員4人現場安全員1人普工45人養護人員6人駕駛員46人5.2機械設備及周轉材料為滿足施工要求,本工程配備主要機械設備及周轉材料如下:表5.2主要設備及配套機具名稱數量備注吊車1臺混凝土運輸車4輛混凝土泵車1輛振動器6臺角磨機6臺吹塵機3臺注:具體機具數量應根據施工進度提前進行調整5。3材料供應根據工程進度計劃及施工組織安排,本著“合理組織、滿足施工、經濟 合理、減少庫存”的原則,充分考慮施工時雨季等因素影響,各種材料均計 劃周轉使用,保證橋面系附屬工程防水施工進度。第六章。主要施工方法6。1施工前
41、準備6。1.1技術準備1、施工前,閱讀、審核施工圖紙,澄清有關技術問題,領會施工圖紙設計意圖。學習相關施工技術指南和驗收標準。2、對施工作業人員進行技術交底。3、按設計要求,確定出混凝土、防水涂料配合比.現場準備1、橋梁上部無碎軌道施工完畢后,檢查無碎軌道幾何尺寸、標高、平面 位置等無誤后進行橋面防水層工程施工.2、清理梁面殘留混凝土渣及雜物,(不可隨意丟至橋下)并用清水沖洗干凈。6。1。3材料準備1、現澆混凝土所用材料、品種、技術條件應符合設計及驗標要求,進場檢驗應符合鐵路混凝土工程施工質量驗收標準的有關規定。2、現澆混凝土強度等級應符合設計要求,具施工和檢驗應符合鐵路混凝土工程施工質量驗收
42、標準的有關規定。3、本工程防水層采用聚氨脂防水涂料和高聚物改性瀝青防水卷材兩種材料,品種、規格、質量等應符合設計要求和鐵道部現行有關標準的規定。4、防水卷材和防水涂料等材料進場后須按照驗收標準和技術條件要求進 行檢查驗收,發現不合格的材料不得接受,做好記錄臺賬。5、伸縮裝置由耐候鋼型材、橡膠密封帶(橡膠密封條 )、錨固鋼筋組成, 本工程采用TSSF-100型和TSS160型兩種,伸縮裝置進場須提供出廠合格證及編號。伸縮縫裝置在運輸與堆放時,安放穩妥,防止型鋼扭曲,遠離熱 源1m以上,嚴禁與酸、堿、有機溶劑接觸。6.2防水層及保護層施工6.2。1工藝流程考慮到架梁通道需要,防水層分為兩個階段施作
43、,第一階段在遮板、防護墻及豎墻施工完畢后,對應區域防護墻外側的防水層先行施工,無碎軌道施工時進行防護墻內側防水層及保護層施作.圖6。3。1 1防護墻外側防水層及保護層施工工藝流程圖圖6.3.1-2 防護墻內側防水層及保護層施工工藝流程圖6。2.2測量放樣按照設計要求,測量人員在防護墻、豎墻、底座板上放出涂料頂標高、混凝土保護層頂標高、接縫處封邊標高,并彈出墨線.基層處理1、防水層施工前先對基層面進行驗收,基層應做到平整、無尖銳異物,不起砂、不起皮及無凹凸不平現象。2、橋面基層首先對蜂窩、麻面中的松散層清除,然后用水泥砂漿填補平 整。對梁頂殘留混凝土、突出的部分等進行人工清除,并用高壓風槍及鐵刷
44、 等對梁頂表面的浮硝、浮灰、油污等清理干凈.3、平整度的要求:用1米長尺測量,空隙不大于3mm空隙只允許平緩變 化,每米不應超過一處.6。2.4涂刷聚氨脂防水涂料(電纜梢內)1、涂刷防水層前再次清理基層,并把涂刷面上的塵土、雜物等清掃干凈。 僅僅清掃是不行的,至少要吹掃,且混凝土要干燥。2、材料配制、攪拌.聚氨酯涂料由甲(主劑)、乙(固化劑)兩種組份組 成,按產品說明進行配比(以1:1的比例(重量比)配合),每種組份稱量誤 差不得大于土 2%配制時按照先主劑、后固化劑的順序?qū)⒁后w倒入容器,用電動攪拌器強制攪拌35min,至充分拌合均勻即可使用.攪拌時不得加水,采用 機械方法攪拌時攪拌器的轉速宜
45、在 200300轉/分。配置好的涂料應在20min 內用完,隨配隨用.3、涂料涂刷。選用噴涂或刮涂的方式施工。如采用刮涂的方式施工,首 先在防護墻、豎墻等垂直部位使用毛刷先行涂刷,再在平面部位使用塑料或 橡皮板刮涂,涂刷厚度為2mm應分2次進行,做到涂刷均勻,每平方米用量 約 2。4kg/m2.請看看廠家使用說明:應分幾次涂布?4、配制好的涂料應在20分鐘內用完,隨配隨用5、氣溫高于35 c或低于5 c時不得施工。6。2.5鋪貼防水卷材施工(防護墻內側)1、刮涂基層處理劑(1)基層處理劑的作用是密閉混凝土表面氣孔、微裂紋和氣泡等缺陷;以噴涂為主,提高工效、保證質量、減少損耗。(2)基層處理劑施
46、工前先對基層面進行驗收,基層應做到平整、無尖銳 異物,不起砂、不起皮及無凹凸不平現象,采用吹塵機將橋面的浮渣、浮灰 等清理干凈。如果基面過于潮濕時,需要進行烘干處理。(3)施工時,基層處理劑因均勻、不漏涂、不堆積,基層處理劑厚度為3。5mm用量每平米0.4kg。(4)邊角部位采用人工噴涂和滾涂方法進行,使基層處理劑深入橋面混 凝土空隙,提高防水卷材與混凝土底材的附著力。(5)基層處理劑表面被粉塵污染后會影響與防水卷材之間的粘結力。在 大風時或粉塵較大時,應在做完的基層表面上覆蓋塑料薄膜。(6)當基層處理劑干燥不粘手時,方可進行卷材鋪設。2、鋪設高聚物改性瀝青防水卷材(1)防水卷材宜縱向整幅鋪設
47、,厚度 4。5mm當防水卷材進行搭接時, 縱、行橫向搭接長度不得小于100mm在已涂刷基層處理劑并干燥的基層表面, 留出搭接縫尺寸,將鋪貼卷材的基準線彈好,按此基線進行卷材鋪貼施工。(2)采用噴燈烘烤熱熔鋪貼卷材.點燃噴燈,烘烤卷材底面的瀝青層及基 層上的處理劑,烘烤要均勻,將卷材底面瀝青融化后,即可向前滾鋪;鋪貼時 應從一端開始,橋面橫向由低向高順序進行,為確保卷材和基層的粘結,卷 材熱熔鋪貼過程中,應邊鋪貼邊滾壓排氣粘合.(3)卷材底面熔化以接近流淌、呈黑亮為度,不得過分加熱或燒穿卷材。(4)卷材搭接處的上層和下層卷材應完全熱熔粘合,保證搭接處粘結牢 固,搭接縫處應有自然溢出的熔融瀝青.(
48、5)卷材鋪貼到梁體周邊收口部位時,滾壓后應有自然溢出的熔融瀝青, 然后采用刮板抹平密封收口。(6)防水卷材應在橋面鋪設至防撞墻根部,鋪貼完成后30分鐘,即可進行保護層施工.(7)卷材鋪貼到梁體周邊收口部位時,滾壓后應有自然溢出的熔融瀝青, 采用刮板抹平密封收口。防水卷材鋪貼應按順?biāo)较颍瑥牡偷礁?,從下往上?泄水管口應先做防水附加層,附加層卷材厚度宜選用厚0.5mm長寬400X350mm其中間開孔,剪成多個三角形,緊貼泄水管口下內壁。6.2。6混凝土保護層施工待防水層完全干固并經監理工程師檢驗合格后,方可施工C40纖維混凝土 保護層。1、纖維混凝土拌合。混凝土由(1 #、梁場、4#、8#拌和站
49、)集中拌制. 本著就近原則選擇合適的拌和站,纖維混凝土投料順序為先將骨料和纖維混 合攪拌,再加入水泥、摻合料、水和外加劑,攪拌時間應通過現場攪拌試驗 確定,并控制在160s180s。2、混凝土運輸.采用混凝土罐車運至施工現場,混凝土泵車泵送上橋澆 筑或混凝土罐車直接上橋溜梢澆筑?;炷吝\(yùn)至施工現場后,應檢測每車混 凝土的性能指標,合格后方可澆筑。3、混凝土布料?;炷翝仓?yīng)從梁體一端向另一端順序進行,將混合均 勻的纖維混凝土均勻鋪在梁體的防水層上4、混凝土振搗。振搗采用平板振搗器搗實,在拉動平板振搗器時速度應 盡量緩慢,使纖維混凝土的振搗時間達到 20秒左右,并無可見空洞為止。5、抹面?;炷?/p>
50、接近初凝時方可進行抹面,抹刀應光滑以免帶出纖維, 抹面時不得過量加水,抹面次數不宜過多。6、斷縫設置。保護層縱向每隔 4m設置橫向斷縫(防護墻外側保護層斷 縫設置在防護墻伸縮縫位置),在梁體中心線處設置縱向斷縫,斷縫寬約10mm 深約20mm當保護層混凝土強度達到設計強度的 50姒上時,用聚氨脂防水涂 料將斷縫填實、填滿,填充斷縫時不得污染保護層和梁體。7、接縫封邊。保護層與防護墻、豎墻、電纜梢、底座板接縫處采用聚氨防水脂涂料封邊,封邊寬度不小于8cm8、養護?;炷翝仓瓿珊?,應采取保水養護措施,避免失水太快,自然養護時,應采用透水土工布覆蓋,并在其上覆蓋塑料薄膜,灑水次數應能 保持混凝土表
51、面充分潮濕。橋上設專人進行看管養護,混凝土澆筑完畢后的保 濕養護最短時間應滿足表6,2。1的規定。表6。2.1混凝土保濕養護的最低期限所在地區大氣環境水膠比日平均氣溫T (C)養護時間廣東,肇慶潮濕(RH> 50% ,無風,無陽光直射W 0。455<T< 101410< Tv 2010T>2079、防護墻和底座板邊沿處理(1 )對防護墻和底座板側面采用角磨機對混凝土進行打磨,清除邊緣的浮漿和毛邊.(2)采用人工涂刷聚氨脂防水涂料封邊,封邊高度不小于8cni10、泄水孔處理(1)先在泄水管內涂底深約10cm聚氨酯防水涂料,然后將防水卷材剪成多個三角形,手工進行
52、鋪貼(2)防護墻過水孔處,應在過水孔底部及兩側涂以防水涂料。11、防水層收邊處理在橋面混凝土上噴涂聚氨脂防水涂料或防水卷材時應連續施工至邊緣, 在梁端處進行收邊處理,使用角磨機將涂層邊緣修平。6.4伸縮縫及擋水臺施工6。4.1工藝流程圖6。4.1伸縮縫及擋水臺施工工藝流程圖測量放樣測量人員在兩側豎墻和防護墻上放出擋水臺頂面標高并彈出墨線,施工 時掛線施工。梁面鑿毛1、用小型鑿毛機對擋水臺澆筑范圍內的梁面進行鑿毛處理并用空壓機將 灰渣清除干凈,保證混凝土的良好連接性。2、如果梁縫中有較大的水泥硅或其它硬物 ,及時清除,避免對梁體的伸 縮造成影響。6.4。 4安裝擋水臺鋼筋擋水臺內設2根8mmN6
53、橫向鋼筋(水平設置),與底座板、防護墻、 豎墻鋼筋連接,梁端中心線處N65橫向鋼筋距離梁面33mm同時,在N65橫向 鋼筋上設40根N64環形箍筋.必要時可在梁體內打孔增加定位 N65用的輔助 鋼筋。6.5。 5安裝伸縮縫1、組裝伸縮縫在線下場地,將耐候鋼與橡膠密封帶或防水橡膠條按設計尺寸組裝成整 體,先將耐候鋼凹梢內的泡沫條去掉,再使用專用工具嵌裝橡膠密封帶或防水 橡膠條,最后使用弓形板固定型鋼間隙成設計寬度。弓形板橫向間距0。5m左右。組裝時不能損傷橡膠密封帶或防水橡膠條,橡膠密封帶或防水橡膠條必 須完全嵌入到型鋼的型腔內。使用前,由吊車吊運上橋,雙點起吊,嚴禁單點起吊。在吊裝伸縮縫時,
54、應注意吊點的位置、吊裝方法,并檢查吊繩的強度,確保其平衡和安全,保證 伸縮縫不變形。2、安裝伸縮縫伸縮縫安裝前,梁縫內清理干凈后用泡沫塑料填塞密實,泡沫板頂面與伸 縮縫密貼。人工將伸縮縫擺放在 N65橫向鋼筋上,調整伸縮縫中心線和梁端 間隙中心基本重合,型鋼通過拉線調直,確保型鋼頂面調整為與梁端擋水臺頂面標高平齊.將伸縮縫錨筋與橫向鋼筋焊接牢固(必要時可增加定位型鋼用的 輔助鋼筋),然后及時解除固定型鋼間隙的弓形板.擋水臺模板安裝擋水臺因結構較小、施工困難、完工后內側模板難以拆除,故采用木模、方木加固和梁端伸縮縫下填塞泡沫板。模板安裝時嚴格拉線立模。梁端伸縮 縫下泡沫板與梁端、伸縮縫底面密貼,施工后泡沫板無需拆除,不會
溫馨提示
- 1. 本站所有資源如無特殊說明,都需要本地電腦安裝OFFICE2007和PDF閱讀器。圖紙軟件為CAD,CAXA,PROE,UG,SolidWorks等.壓縮文件請下載最新的WinRAR軟件解壓。
- 2. 本站的文檔不包含任何第三方提供的附件圖紙等,如果需要附件,請聯系上傳者。文件的所有權益歸上傳用戶所有。
- 3. 本站RAR壓縮包中若帶圖紙,網頁內容里面會有圖紙預覽,若沒有圖紙預覽就沒有圖紙。
- 4. 未經權益所有人同意不得將文件中的內容挪作商業或盈利用途。
- 5. 人人文庫網僅提供信息存儲空間,僅對用戶上傳內容的表現方式做保護處理,對用戶上傳分享的文檔內容本身不做任何修改或編輯,并不能對任何下載內容負責。
- 6. 下載文件中如有侵權或不適當內容,請與我們聯系,我們立即糾正。
- 7. 本站不保證下載資源的準確性、安全性和完整性, 同時也不承擔用戶因使用這些下載資源對自己和他人造成任何形式的傷害或損失。
最新文檔
- 贈送協議合同
- 買賣房子合同協議文本
- 拆遷合同保密協議
- 海鮮協議采購合同
- 在途協議合同
- 解除收購合同協議書范本
- 買賣合同解除協議律師版
- 維修學徒協議怎么寫合同
- 合同養雞協議內容
- 四方采購協議合同范本
- 承包餐館協議書模板
- 危險化學品事故應急預案
- 第三方房屋抵押擔保合同
- 2025年山東建筑安全員《B證》考試題庫及答案
- 2025屆上海市黃浦區高三下學期二模政治試題(原卷版+解析版)
- GB 19762-2025離心泵能效限定值及能效等級
- 校園零星維修協議書
- “燕園元培杯”2023-2024學年全國中學生地球科學奧林匹克競賽決賽試題詳解
- 消防隊伍廉潔警示教育
- 總體概述:施工組織總體設想、方案針對性及施工段劃分
- 涉密和非涉密計算機保密管理制度
評論
0/150
提交評論
