1、目錄第一張 編制依據第2章 施工部署第3章 施工總平面布置第4章 資源配備計劃第5章 各分部分項工程的施工方法、技術要點及重點部 位的施工方案 第6章 質量管理體系與措施第七章 安全管理體系與措施第八章 文明施工及環境保護管理體系與措施第九章 工程進度計劃與措施第十章 冬、雨季施工措施第十一章 施工組織與管理機構 附圖第一章 編制依據為了如期完成本工程的施工任務,實現我們制定的施工控制目標,特編制本實施性施工組織設計,以指導和約束施工,確保我方施工總體目標的實現。1、 規范和標準:(1) 水利水電測量規范(DLJ202-81SLJ3-81)(2) SDJ17-87水利水電天然建筑勘察規程(3)

2、 SDJ18-78水利水電施工地質規程(4) S-水利水電巖石基礎開挖工程施工技術規范(5) SD水利基本建設驗收規程(6) 地面與基礎工程施工及驗收規范(7) 地面工程及驗收規程(8) 土方與爆破工程施工驗收規范(9) 鋼筋砼工程施工及驗收規范(10) 水利水電施工組織設計規范2、業主提供的文件A、“宣城市宣州區黃渡鄉伏村等(3)個村高標準基本農田建設項目”工程圖紙;B、“宣城市宣州區黃渡鄉伏村等(3)個村高標準基本農田建設項目”招標文件。第2章 施工部署第一節 施工組織措施1、工程概況:本招標項目為宣城市宣州區黃渡鄉伏村等(3)個村高標準基本農田建設工程,建設資金已落實,招標人為宣城市宣州

3、區朱橋鄉人民政府。2、工程內容: 600過路涵、C20砼渠道工程、18cm厚C30混凝土道路工程、臨時工程等;工程計劃工期90天。3、本工程若我公司中標承建,我公司將自始至終在公司范圍內對管理人員、勞動力、機械設備、周轉材料等優先滿足本工程的施工需要,以確保各項目標的順利實施。本工程設工程項目經理部,該項目經理部是我公司基本骨干力量,在長期的施工實踐中,承擔過多項難度大、要求高、責任重的工程項目,是一支經驗豐富、技術精湛,有強烈的質量、安全意識和高度的責任感,能正確處理各種協調關系。第二節 工程施工控制任務一、進度控制任務主要控制任務是:使施工順序合理,銜接關系適當,均衡有節奏施工;實現計劃工

4、期(目標工期)要求。采用方法:采用橫道圖法進行控制。(詳見后附表)二、質量控制任務主要控制任務是:使分部分項工程達到質量檢驗評定標準的要求,實現施工組織設計中保證施工質量的技術組織措施和質量等級,保證合同質量目標等級的實現。采用方法:采用檢查對比法、數量統計法、方針目標管理法等加以控制。三、施工現場控制任務控制的主要內容是:實現施工組織設計的文明施工目標。采用PASS法、責任承擔法進行控制。四、安全控制任務控制的主要內容:實現施工組織設計的安全計劃;控制勞動者的行為安全;控制物的狀態安全;控制環境,消防環境危險源。采用安全檢查表法,因果分析圖法、故障樹分析法等進行控制。第三節 管理程序安排我公

5、司將嚴格按照國家質量管理要求對各項目標進行管理,做到目標的層層落實,并在實施過程中進行調控,適用動態控制的原理,對工程的全過程進行控制,以確保本工程各項目標的實現。一、勞動力管理施工勞動力是工程施工的直接操作者,也是工程質量、進度、安全和文明施工的直接保證者。因此,勞動力配備是整個工程實施的又一大關鍵因素。(一)施工勞動力投入的原則及管理要求為確保工程順利進行施工,在本工程勞動力組織時,將從我公司中抽出具有良好的質量和安全意識強的、技術素質高的、身體健康,且有類似工程施工經驗的一線操作工人安排進場施工,施工人員進場前統一經過公司勞務技能及質量、安全技術等培訓,考核合格后上崗掛牌施工。施工勞動力

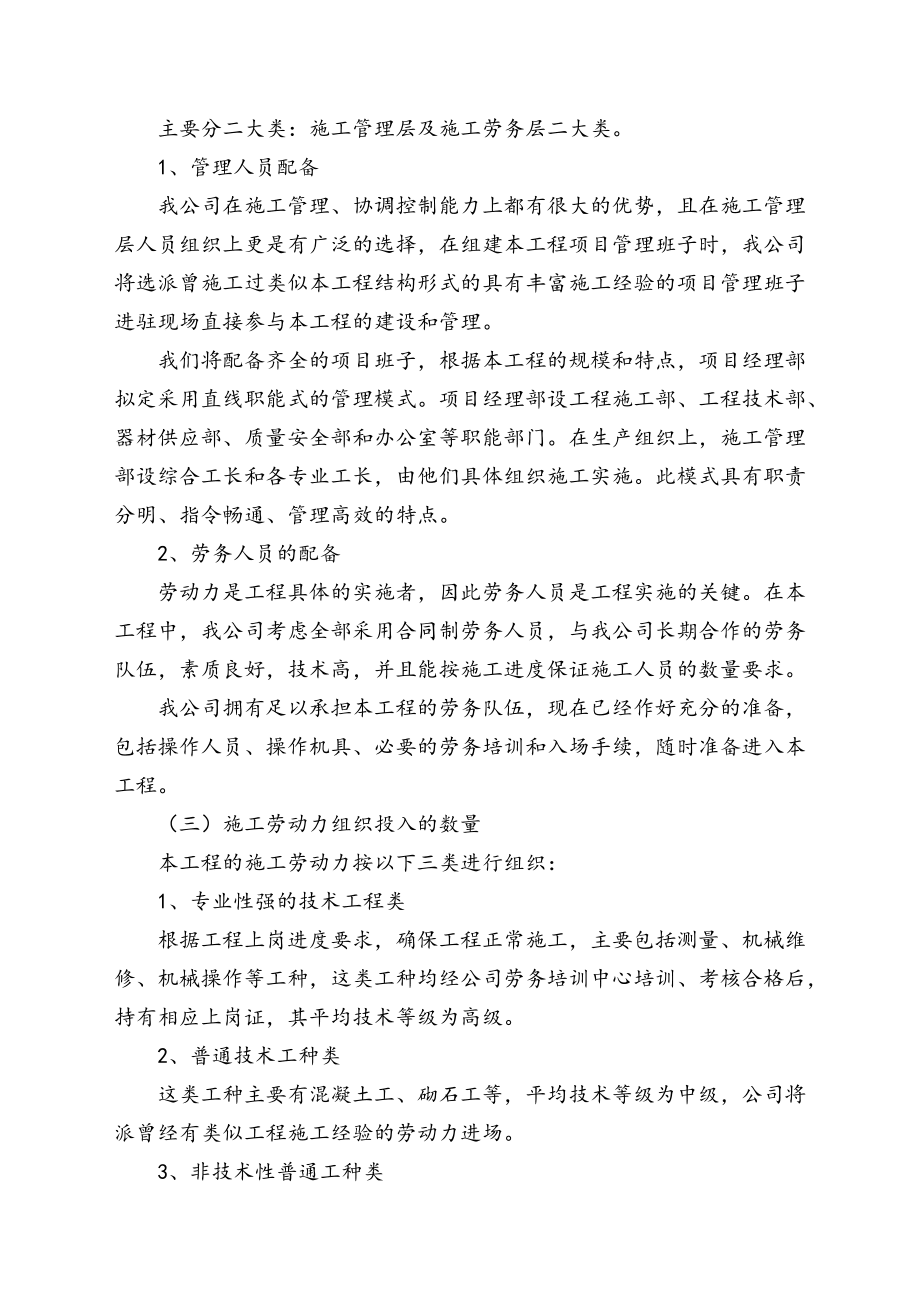

6、的投入按工程施工進度的需要,逐步到位,做好思想動員和采取經濟措施使得春節休假期間保證足夠勞動力,以確保工程施工進度。本工程勞動力組織及投入均由我公司根據項目月度勞動力計劃表,在本公司內部進行合理調配,確保項目部對各種勞動力的需要,確保施工進度計劃能夠按期完成。(二)施工勞動力組織的要求施工組織主要分為人員組織、機械設備組織、材料組織、運輸組織、協調組織等五部分,這些組織內容安排是否合理將直接影響整個施工的生產過程能否順利完成。本節就人員組織闡述相關情況:主要分二大類:施工管理層及施工勞務層二大類。1、管理人員配備我公司在施工管理、協調控制能力上都有很大的優勢,且在施工管理層人員組織上更是有廣泛

7、的選擇,在組建本工程項目管理班子時,我公司將選派曾施工過類似本工程結構形式的具有豐富施工經驗的項目管理班子進駐現場直接參與本工程的建設和管理。我們將配備齊全的項目班子,根據本工程的規模和特點,項目經理部擬定采用直線職能式的管理模式。項目經理部設工程施工部、工程技術部、器材供應部、質量安全部和辦公室等職能部門。在生產組織上,施工管理部設綜合工長和各專業工長,由他們具體組織施工實施。此模式具有職責分明、指令暢通、管理高效的特點。2、勞務人員的配備勞動力是工程具體的實施者,因此勞務人員是工程實施的關鍵。在本工程中,我公司考慮全部采用合同制勞務人員,與我公司長期合作的勞務隊伍,素質良好,技術高,并且能

8、按施工進度保證施工人員的數量要求。我公司擁有足以承擔本工程的勞務隊伍,現在已經作好充分的準備,包括操作人員、操作機具、必要的勞務培訓和入場手續,隨時準備進入本工程。(三)施工勞動力組織投入的數量本工程的施工勞動力按以下三類進行組織:1、專業性強的技術工程類根據工程上崗進度要求,確保工程正常施工,主要包括測量、機械維修、機械操作等工種,這類工種均經公司勞務培訓中心培訓、考核合格后,持有相應上崗證,其平均技術等級為高級。2、普通技術工種類這類工種主要有混凝土工、砌石工等,平均技術等級為中級,公司將派曾經有類似工程施工經驗的勞動力進場。3、非技術性普通工種類這類工種是我公司長期施工的配合長期合同制工

9、人,且具有一定的技術、質量、安全、文明施工等素質。(詳見后附表:勞動力計劃表)二、機械設備按照本合同段的特點,結合工期進度計劃,按實際設備需求的時間,分期分批進入施工現場,凡需要拖運的設備直接用拖板車自公司機械處運往施工現場,能自行的機械設備,選幾名有熟練技術的司機直接開往現場。若在施工中某種機械設備不能滿足施工需求,公司設備處隨時按照項目部的設備申報單,及時運往施工現場。近期我公司對各類施工機械均進行了徹底的維護和保養,各類型施工機械均能以良好的狀態投入到本工程的建設中去。為保證所有進場材料達到合格標準及相關的技術性能,必須加強材料進場檢驗,達到相關的使用性能。工程施工前,與業主代表、工程監

10、理協商,配備相應的施工機械設備和周轉材料。本著資源配置最優,且考慮一定的富有余地,確保工程施工順利進行。(擬投入本標段的主要施工設備表,詳見后附表)三、協調管理本工程在施工中要處理好工程項目內外大量的復雜關系。如要保證項目的正常運轉,必須處理好項目內部關系,明確項目內部人際、組織和需求關系;要協調好與建設、設計監理、質監、專業分包等近外層的關系,以確保工程的順利進展;因此施工前要制訂出詳細的組織協調措施,充分調動工作人員的積極性,提高項目組織的運轉效率,以保證本工程項目目標的實現。第三章 施工總平面布置一、施工總平面布置的原則(1)在滿足施工需要前提下,盡量減少施工用地,不占或少占農田,施工現

11、場布置要緊湊合理。(2)合理布置起重機械和各項施工設施,科學規劃施工道路,盡量降低運輸費用。(3)科學確定施工區域和場地面積,盡量減少專業工種之間交叉作業。(4)盡量利用永久性建筑物、構筑物或現有設施為施工服務,降低施工設施建造費用,盡量采用裝配式施工設施,提高其安裝速度。(5)各項施工設施布置都要滿足:有利生產、方便生活、安全防火和環境保護要求二、施工總平面布置的依據(1)建設項目建筑總平面圖、豎向布置圖和建筑設施布置圖。(2)建設項目施工部署和主要建筑物施工方案。(3)建設項目施工總進度計劃、施工總質量計劃和施工總成本計劃。(4)建設項目施工總資源計劃和施工設施計劃。(5)建設項目施工用地

12、范圍和水電源位置,以及項目安全施工和防火標準。三、施工總平面布置內容(1)建設項目施工用地范圍內地形和等高線;全部已有和擬建的建筑物、構筑物及其他設施位置和尺寸。(2)全部擬建的建筑物、構筑物和其他基礎設施的坐標網。(3)為整個建設項目施工服務的施工設施布置,它包括生產性施工設施和生活性施工設施兩類。(4)建設項目施工必備的安全、防火和環境保護設施布置。四、施工總平面圖設計步驟(1)把場外交通引入現場在設計施工總平面圖時,必須從確定材料、預制品和生產工藝設備運入施工現場的運輸方式開始。當施工物資由場外運來時,必須解決臨時道路修筑問題。(2)確定倉庫和堆場位置 當采用臨時道路運輸施工物資時,中心

13、倉庫盡可能沿已有道路線布置,并且在倉庫前留有足夠的裝卸空間,否則要在道路線附近設置轉運倉庫,而且該倉庫要設置在工地同側。中心倉庫可布置在工地中心區或靠近使用地方,如不可能這樣做時,也可將其布置在工地入口處。材料的堆場或倉庫,可布置在相應的攪拌站、預制場或加工場附近。重型工藝設備,盡可運至車間附近的設備組裝場停放,普通工藝設備可放在車間外圍或其他空地上。(3)確定場內運輸?shù)缆肺恢酶鶕?jù)施工項目及其與堆場、倉庫或加工場相應位置,認真研究它們之間物資轉運路徑和轉運量,區分場內運輸?shù)缆分鞔侮P系,優化確定場內運輸?shù)缆分鞔魏拖嗷ノ恢?;要盡可能利用原有或擬建的永久道路;合理安排施工道路與場內地下管網間的施工順

14、序,保證場內運輸?shù)缆窌r刻暢通;要科學確定場內運輸?shù)缆穼挾?,合理選擇運輸?shù)缆返穆访娼Y構。(4)確定生活性施工設施位置全工地性的行政管理用房屋宜設在工地人口處,以便加強對外聯系,當然也可以布置在比較中心地帶,這樣便于加強工地管理。工人居住用房屋宜布置在工地外圍或其邊緣處,若附近有村落可考慮租房。文化福利用房屋最好設置在工人集中地方,或者工人必經之路附近的地方。生活性施工設施盡可能利用建設單位生活基地或其他永久性建筑物,其不足部分再按計劃建造。(5)確定水電管網和動力設施位置根據施工現場具體條件,首先要確定水源和電源類型和供應量,然后確定引人現場后的主干管(線)和支干管(線)供應量和平面布置形式。根

15、據建設項目規模大小,還要設置消防站、消防通道和消火栓。(6)評價施工總平面圖指標為了從幾個可行的施工總平面圖方案中,選擇出一個最優方案,通常采用的評價指標有:施工占地總面積、土地利用率、施工設施建造費用、施工道路總長度和施工管網總長度。并在分析計算基礎上,對每個可行方案進行綜合評價。五、施工用電施工和生活用電由業主指定點接入,施工用電和生活用電將分開架設。按規定安裝施工區和生活區的的全部照明系統,確保滿足各種作業區的照明度。我們還將配備2臺12kw發電機,作為野外施工用電電源,以確保工程順利進行。六、施工用水工程所在地水源較豐富,可就近汲取存放使用。七、通訊由于工程地點移動通信信號良好,日常通

16、信可以移動電話解決。項目經理部可申請安裝值班電話一臺,并配備對講機若干,用于測量中使用。八、砂石料本項目砂、卵石及塊石均為場外購買。九、砼系統布置由于本項目混凝土工程量較大且較分散,故砼系統采用合理定點設置。拌和點選擇在交通便利的地點,要求能順利通行于狹小通道,以便成品砼能及時順利運抵待用點。十、施工臨時設施準備在現場搭建部分臨時設施,見工程施工總平面布置圖。第四章 資源配備計劃一、施工機械配備本工程業主安排總工期為90天,時間較緊。為體現我單位實力,向業主交一份滿意的答卷,我單位計劃在規定的工期內按時完成合同任務。為了按我們的承諾完成該工程,我單位擬投入大量機械設施(擬投入的主要施設備表:見

17、附件);本工程時間相對來說比較緊,但可以多個工作面同時進行施工,所以工期能確保在90天內完成。在施工中,必須進行合理的施工安排,每道工序合理搭接,確保各道工序順利進行,盡量減少和避免施工中的干擾,并根據施工強度進行合理的施工機械和人員的配置,發揚我項目經理部設立于本施工工地內,管理人員使用兩輪摩托車作為交通工具,巡弋于各片區施工點間。及時協調解決施工中的相關問題。二、材料及勞動力投入計劃(一)、材料投入計劃1、組織安排 本工程施工中,要本著“合理組織,精心選擇,質量優良,滿足施工,減少庫存,杜絕浪廢”的原則組織材料供應,并考慮可能延誤材料供應的各種不利因素,有計劃地做好材料供應,確保材料供應滿

18、足施工要求。 2、料場設置 本著合理組織、滿足施工的原則,考慮可能延誤供貨及節假日的影響,做好材料供應計劃。沿線設置供應基點和材料庫,供應基點的設置以交通便利為原則,材料庫按照滿足存儲水泥不少于1個月、儲存其他材料不少于3個月的標準來設計建設,確保滿足施工進度計劃的要求。(二)勞動力投入計劃 本工程的施工勞動力按以下三類進行組織: (1)專業性強的技術工程類,根據工程上崗進度要求,確保工程正常施工,主要包括機械維修、機械操作、架子工、現場電工、電焊工、氣焊工等工種,這類工種均經單位勞務培訓中心培訓、考核合格后,持有相應上崗證,其平均技術等級為5級。(2)普通技術工種類,這類工種主要有木工、鋼筋

19、工、混凝土工、砌墻泥工、粉刷泥工、防水工、水工、電工、管工、通風工等,平均技術等級為4級,單位將派曾經有類似工程施工經驗的勞動力進場。(3)非技術性普通工種類,這類工種是我單位長期施工的配合長期合同制工人,且具有一定的技術、質量、安全、文明施工等素質。根據以上組織原則,本工程計劃需要的預計最高峰勞動力將達到100人。勞動力的進退場根據工程施工進度的不同部位作適當調整,其中計劃配備中級工20人,高級工12人。本工程勞動力計劃表見附件第五章 各分部分項工程的施工方法、技術要點及重點部位的施工方案一、工程測量放線1.根據建設單位提供測量基本控制點、基線和水準點的基本數據,研究增設自己的三角網點和水準

20、網點控制點,這些增設的控制點必須完全吻合工程師提供的三角網點和水準網點的基本數據,并應滿足規定的施測精度。2.根據工程師提供的三角網點和水準多點精確地測定建筑物的位置,進行放樣和完成全部測量數據的計算工作。3.在施測前3天將有關施工測量的意見報告(一式四份)報送工程師審批。4.負責保護和保存好全部三角網點、水準網點和自己增設的控制點,使之容易進入和通視,防止移動和破壞。5.全部測量數據和放樣都應經工程師的檢查,必須時工程師可以要求測量人員在工程師的直接監督下進行對照測量。6.項目部組織57名測量人員進行坐標、護樁、水準、邊界樁測量,以便施工隊伍迅速進場施工,該項工作與其他進場準備工作同時進行。

21、7.施工測量要求承包單位按照本工程施工測量精度要求,負責施工所需要的全部施工測量放線工作。平面位置控制在允許誤差±3050mm,高程允許誤差±30mm內。A.測量樁標埋設施工測量樁標埋設,須先將地表松土挖掉,打木樁至一定深度,待木樁牢固嵌入地中,再在木樁頂部釘一圓釘,樁頂周圍澆細石砼以穩定樁標,若樁位置處為基巖,則可直接在基巖上刻上標記,并用紅油漆標注。B.涵渠、結構物放樣結構放樣利用已建平面控制網,采用交會法放樣,放樣時,用J2經緯儀按設角交會放樣,同時,用全站儀置于中軸線上校核,交角應介于30°120°之間。承包單位將測量成果資料報送監理單位審核,必

22、要時監理單位可以要求承包單位在其直接監督下進行復核測量。若經雙方協商同意,承包單位可邀請建設單位共同進行聯合測量,經雙方核簽的測量成果,直接作為計量依據。承包單位應負責保護好測量基本控制點、基線的永久埋石、標架和水準點,使之容易進入和通視。承包單位對測量網點負有保護全部責任。二、土方工程1.土方開挖A.施工準備1)根據原點和加設的控制點數據,測繪工程區域內地圖(1:200)作為完成土方開挖工程量結算依據。2)按圖紙要求現場放樣,(包括樞紐軸線、開挖邊線、建筑物基坑等的具體位置)標明輪廓,報監理工程師審查批準后,才可進行開挖。3)按規定要求認真進行場地清理。B.施工要點1)、排渠開挖采用反鏟挖掘

23、機開挖。2)、開挖前測量放樣,并用石灰、木樁標出開挖線。建筑物開挖時預留30cm保護層。 3)、基坑開挖過程中,隨時對開挖的尺寸和土體質量進行自檢,并對邊坡用人工進行整修和處理,開挖輪廓必須符合施工詳圖的規定或監理工程師指示的新開挖線。4)、在開挖中如發現水文、地質情況與圖紙不符合時,以及前期勘探或試鉆中遺留的鉆孔,應及時上報監理單位,提出處理措施報監理工程師批準。5)、基礎保護層開挖完后,應及時組織驗槽,澆筑砼墊層,防止基底土壤受曝曬、雨淋、擾動。0以下天氣施工,還要覆蓋薄膜防凍。6)、在雨天施工時,應制定保證基礎工程質量和安全施工的技術措施,以有效地防止雨水沖刷邊坡和侵蝕地基土壤。7)、基

24、坑開挖采取從上而下分層分段依次進行,逐層設置排水溝,層層下挖。禁止自下而上或采用倒懸的開挖方法,施工中隨時做成一定的坡勢。以利排水,開挖過程中應避免邊坡穩定范圍內積水。8)、在開挖邊坡上遇有地下水滲流時,在邊坡修整和加固前,采取有效的疏導和保護措施。2.土方回填(1)土方回填前,首先做碾壓試驗,以確定壓實機具、含水量的適宜范圍、壓實方法和壓實遍數,核查土料壓實后是否能夠達到設計標準。(2) 在土方回填前,必須清理地基,將樹根、雜物等全部清除。(3) 對地質勘探孔應逐一檢查,進行處理。(4)土方回填必須在基礎處理、隱蔽工程和基坑清理等驗收合格后才能進行。驗收合格的作業面應及時回填,以防破壞。(5

25、)采用接近最優含水量的土料,且土料的含水量滿足要求后,再進行回填。(6)分段回填時,各段土層之間設立標志,以防漏壓、欠壓和過壓,上下層分段位置錯開。(7)嚴格控制鋪土厚度及土塊粒徑。人工夯實每層不超過20cm,土塊粒徑不大于5cm;機械壓實每層不超過30cm,土塊粒徑不大于8cm;每層壓實后以監理單位驗收合格后方可鋪筑上層土料。(8)由于氣候、施工等原因停工的回填工作面應加以保護,復工時必須仔細清理,經建設單位驗收合格后,方準填土,并作記錄備查。(9)如填土出現“彈簧”、層間光面、層間中空,松土層或剪力破壞現象時,應根據情況認真處理,并經建設單位檢驗合格后,方可進行下道工序。(10) 雨前碾壓

26、應注意保持回填面平整,以防雨水下滲和避免積水。下雨或雨后不允許踐踏回填面,雨后回填面應晾曬或處理,并經建設單位檢驗合格后方可繼續施工。(11)負溫下施工,壓實土料的溫度必須在-1.0以上,但在風速大于10m/s時應停止施工。(12) 填土中嚴禁有冰雪和凍土塊。如因冰雪停工,復工前須將表面積雪清理干凈,并經監理單位檢驗合格后方可繼續施工。三、砼道路施工1、路基土方開挖采用橫挖法和縱挖法兩種方法。橫挖法:以路塹整個橫斷面的寬度和深度,從一端或兩端向前開挖。橫挖法適用于短而深的路塹。 采用挖掘機按橫挖法挖路塹且棄土運距較遠時,用挖掘機配合自卸汽車進行。每層臺階高度可增至3.04.0。 若棄土或移挖作

27、填運距超過推土機的經濟運距時,用推土機積土,再用裝載機配合自卸汽車運土。 機械開挖路時,邊坡配以人工修刮平整??v挖法: 當采用分層縱挖法挖掘的路塹長度較短(不超100m),開挖深度不大于3m,地面坡度較緩時,優先采用推土機作業。 當采用分層縱挖法挖掘的路塹長度較長(超過100m)時,采用挖掘機配合自卸車作業。 路塹開挖接近設計標高后,預留20cm厚土層,以彌補路基壓實后的沉降量。2、土方回填(1)、基底處理對清除表層碎石的地面用核子密度儀測定地基碎石層的密實度和含水量,判定地基碎石的承載力情況,并將試驗報告監理工程師審查。對承載力不符合要求的進行填前碾壓,壓實度達到90%以上,再進行填筑施工。

28、路線通過溝谷底、沖田、水塘時,在填筑路堤前應清除地表耕植碎石及淤泥,開挖縱、橫向排水溝排水、疏干、晾曬表碎石。對于潮濕路基段的處理,采用清除表層碎石30cm厚,分層填筑砂礫的措施進行處理?;追弦笄易匀粰M坡陡于15時,應清除表碎石,并在基巖面開挖23m寬的臺階,設置盲溝或涵洞排除地下泉水和地表水,以保證填料和地基結合緊密,以利填方穩定增長。施工前,根據施工現場情況,結合設計的永久性排水設施,綜合做好排水設施,避免施工場地積水,影響填筑質量,耽誤工期。(2)、填筑施工填筑路基前規劃好作業程序和機械作業路線。根據我公司路堤填筑經驗,路基填筑按縱向分段橫向分層進行施工,松鋪厚度由試驗確定。分層時

29、,按路基頂面平行線分層控制填碎石標高。填筑寬度較設計每側各加寬3050cm,以保證路堤邊坡的壓實度。路堤填筑按“三階段、四區段、八流程”(三階段:準備階段、施工階段、竣工階段;四區段:填筑區、平整區、壓實區、檢測區;八流程:施工準備基底處理分層填筑攤鋪平整機械碾壓檢驗簽證路基整形邊坡修整)的流水作業方式施工,并在各區作出明顯標牌標識。填筑時,按試驗路段所取得的各項參數進行全斷面水平分層填筑。 不同種類的填料,不混雜填筑,使用不同種類的填料填筑路堤時,按設計規定和要求進行。 填料發生變化時,及時對填料進行試驗,并通過現場填筑試驗確定施工參數,進行施工。 層厚填筑控制:每層填筑前均恢復路基中線及邊

30、樁,并將下一層填筑標高用油漆刻畫在中樁及填碎石邊樁上,邊界樁除油漆刻畫外,還應采用掛線控制。測放邊樁時,每20m一個斷面。 卸碎石控制:在路基上用石灰劃出5×5m的方格,根據每車碎石數量,計算出填碎石每格內卸碎石車數,現場派專人指揮。 雨季施工:雨季施工時,不在雨中或連綿雨天施工。路堤施工的每一層壓實層面均應平整無凹坑,且排水系統暢通無阻。收工前,將松鋪的碎石層壓實完畢,重新填筑前,局部采用人工疏排晾干后才可進行。3、水泥混凝土路面1)、鋼筋制作根據混凝土的型號,做好鋼筋翻樣,鋼筋制作根據翻樣圖進行制作,要求尺寸、數量、鋼筋型號準確,每種不同型號的半成品掛牌標明,便于綁扎人員的分類施

31、工。2)、鋼筋綁扎鋼筋綁扎按圖紙要求,鋼筋的級別、直徑、數量、間距均應符合設計要求。綁扎的鋼筋骨架不得有變形、松脫,偏差不得超過規范規定。鋼筋綁扎后,鋼筋負責人進行自檢,對有偏差的改進后進行隱蔽驗收。3)、隱蔽工程驗收現場施工員、質檢員對綁扎鋼筋骨架進行隱蔽工程驗收,填好驗收單,改正錯誤,達到符合設計及施工規范要求后,由監理工程師簽字同意后,才能澆搗混凝碎石。4)、模板施工側面端頭采用鋼模板,鋼模應先涂鋼模油,安裝側模防止模板移位,端頭模板支撐必須牢固、位置正確??刂坪没炷槭Wo層。模板立模拼裝完畢后,進行側向彎曲、垂直度等檢查,經質檢監理同意后才能進行下道工序的施工工作。5)、澆搗施工中嚴

32、格控制坍落度,不得任意加水,不得有離析現象,超過初凝時間的混凝碎石,不得使用(加緩凝減水劑后可適當延長)。澆搗用插入式和平板式同時振搗,保證混凝碎石澆搗的密實,并減少側面氣泡的產生。澆搗混凝碎石時,應注意以下幾點: 振搗器拔出時速度要慢,以免產生空洞; 振動時應把握尺度,防止漏振和過振,以徹底搗實混凝碎石,但時間不能太久,以至造成離析不允許在模板內利用振搗器使混凝碎石長距離流動式運送混凝碎石; 使用插入式振搗器不能達到的地方, 應避免碰撞模板、鋼筋及預埋件等,不得直接地通過鋼筋施加振動; 模板角落以及振搗器不能達到的地方,應輔以插釬插搗,以保證混凝碎石表面平滑和密實;

33、60;混凝碎石搗實后24小時之間,不得受到振動; 澆搗過程中應密切注意模板變形及漏漿,有發生現象應立即糾正; 模板拆除:混凝碎石達到一定強度后,才能拆除模板。模板拆卸后,鏟凈鋼模表面,涂鋼模油后,再進行下次模板安裝。6)、砼路面的抹面吸水完成后立即用粗抹光機抹光。邊角等局部抹光機打磨不到之處可用微型手動抹光器抹光,將凸出石子或不光之處抹平。最后用靠尺板檢查路面平整度,符合要求后用鐵抹子人工抹光。7)、養護壓槽完成后設置圍檔,以防人踩、車碾破壞路面,陰雨天還應用草袋覆蓋。砼澆注完成12小時后,可拆模進行養生,養生選擇澆水、覆蓋草袋噴撒養生劑等方法,養生時間與施工季節有很大關系。8)、砼路面的切縫

34、橫向縮縫切割:橫向施工縫采用鋸縫,縫深6cm,寬5mm。切割時必須保持有充足的注水,在進行中要觀察刀片注水情況。9)、灌縫在鋸縫處澆灌聚氯乙烯膠泥。灌縫前應清除縫內的臨時密堵材料,縫頂面高度與路面平齊施工 。四、涵管施工(1)施工程序測量放樣基槽開挖墊層和基座施工涵管安裝敷設接縫施工進出口施工回填檢查驗收。(2)測量放樣按照設計圖紙,利用水準儀、經緯儀、紅外測儀等測繪儀器,對圓管涵基礎橫斷面、中心線及地面高程進行準確的測量放線,用石灰線標明基槽開挖范圍,并將測量成果報監理工程師審查。經監理工程師批準后,進行基槽開挖的施工作業。(3)基礎開挖:在基礎開挖前,首先做好排水工作,保證基坑開挖在干燥狀

35、態下進行。當在原有灌溉溝渠的基礎上修筑,為保護好灌溉水流,要開挖一條臨時通水通道?;A開挖根據具體地形地貌,組織人工配合反鏟,自上而下開挖。棄土用反鏟裝車,5t自卸汽車運至棄渣場。開挖到達設計高程后,經監理工程師現場驗收合格,方可進行涵洞的下一步施工。在未完成墊層鋪設、涵管敷設和基槽回填等作業前,注意保護基槽的暴露面不致破壞。(4)墊層和基座施工立模時注意基座尺寸及沉降縫符合設計圖紙的要求,沉降縫與管節的接縫位置相一致,結合土質及路基填土高度在管涵基礎預留拱度。澆筑時采用人工組立異形模板,手推車入倉,人工平倉。插入式振搗器振搗密實,人工灑水養護。預制的涵管或購買的成品涵管,8t東風汽車運輸至工

36、作面。管節端面平整并與其軸線垂直。內外側表面應平直圓滑,缺陷修補的各項指標符合招標文件要求或在監理工程師的指導下進行。(5)涵管安裝敷設:管節安裝從下游開始,使接頭面向上游;每節涵管應緊貼于墊層或基座上,使涵管受力均勻;所有管節均按照正確的軸線和圖紙所示坡度敷設,并使內壁齊平。敷設過程中,注意保持管內清潔無臟物、無多余的砂漿及其他雜物。(6)接縫施工:涵管接縫寬度不大于10mm,禁止加大接縫寬度來滿足涵長的要求,并用瀝青麻絮或其它具有彈性的不透水材料填塞接縫的內、外側,以形成一柔性密封層。在管節接縫填塞好后,在其外部設置一道鋼絲網,外敷一層1:2的水泥砂漿抹帶,使接縫穩固、耐久和不漏水。(7)

37、進、出水口施工在砌筑涵管進、出水口前,要進行溝床的整理順直,使上下游水流穩定暢通。然后進行圬工結構的砌筑。(8)竣工驗收:涵管施工完成后,提交有關資料報監理工程師檢查,由監理工程師組織驗收。(9)涵洞回填:當砌體砂漿或混凝土強度達到設計強度的75%,圓管涵安裝及接縫符合設計要求,經監理工程師驗收合格,進行涵洞兩側的回填。填料由附近的路塹開挖提供,采用人工分層攤料,用人工夯實,每層松鋪厚度不得超過15cm。涵頂填土厚度超過80cm后,以上部分采用壓路機壓實,以達到規定的壓實度為準。第六章 質量管理體系與措施一、質量承諾我單位是一支高素質的隊伍,我們保證工程項目安全、可靠、耐久,土建工程合格率10

38、0%。二、質量管理對本工程我單位將按“科學管理、規范施工、全面履約、質量一流”的方針,進行工程施工,使工程質量達到優良,保證質量體系有效運行,提高質量管理水平。讓業主滿意,我們將進行有效的質量管理。三、建立質量體系1.統一思想,領導決策我們將結合本工程實際情況,編制質量計劃,領導要高度重視,建立和實施質量體系。從思想上把質量作為本工程的長期戰略,正確決策,在行動上,親自參與,一抓到底。這是能夠建立和實施質量體系的基本保證。2.建立質量管理的專職機構根據質量總目標和質量體系,在項目經理部設專職質安科,負責質量計劃執行情況和綜合統計考核工作。在總負責人的領導下,結合工種具體情況,制定和闡明質量方針

39、,規定質量目標和質量計劃,普及質量管理教育,培訓質量工作人員,協調各有關部門的質量活動,建立質量決策和反饋系統,保證質量體系有效地工作。3.制定工作計劃為了使建立質量體系的工作有條不紊,當簽訂項目合同后,項目經理部編制質量計劃,按項目質量目標,明確項目經理部組織機械,職責及體系職能分配表,項目必備的控制手段,項目的質量管理相關程序的活動及控制等等。4.實行全面質量管理,成立QC領導小組 四、質量體系的實施1.加強宣傳教育質量教育是質量管理的基礎工作,教育全體職工樹立質量第一,本著為用戶服務,對用戶負責的思想,努力提高職工的質量意識,努力提高工作質量。2.質量控制措施根據技術規范標準和合同條款,

40、項目經理部制定有關工種施工方法,操作規程,質量獎罰條例,并嚴格執行同各施工隊,簽訂質量責任書,促使各施工一線單位提高質量意識和質量責任感,從而也使施工人員自學遵守各項操作規程,實行質量一票否決權制度,不放過任何一點有可能影響施工質量低劣的隱患,保證工程質量。3.把好技術關、原材料關、人員設備關技術關:熟悉設計文件,弄通設計圖紙各項技術要求和規定,進一步優化施工組織設計,超前做好各項技術準備工作,對設計不合理的部分及時向業主或設計部門提出,技術人員給全場員工上技術課,進行技術交底,杜絕技術差錯。原材料關:水泥、鋼筋(材)均應有產品合格證書,其他進入工地的原材料必須經檢驗合格后方可使用到工程上,并

41、應經常抽樣檢查,做到符合規范要求。4.施工過程控制實現質量總目標,每個單元工程按一定的工序進行,上一道工序未經檢驗合格不能進入下一道工序施工,各單元工程、分項工程實行“三檢制”,提交監理工程師檢驗,驗收合格后方可進入下道工序施工。在確保機械設備工程需要的前提下要抓好機械設備的利用率、完好率,即對機械設備進行定期檢查、鑒定,制定安全操作規程,維護、保養計劃和交接班制度,組織實施“五定”(定員、定質、定量、定期、定人)制度。五質量管理體系圖施工質量管理體系的設置及運轉要圍繞質量管理職責、質量控制來進行 。本工程在管理過程中,將對這兩個方面進行嚴格的控制。施工現場質量保證體系示意圖:質量管理領導小組

42、項目經理任組長施工過程的質量管理質 量 檢 查質量管理部門及有關人員專職質檢員,試驗員 開展群眾性的質量管理活動,通過QC小組提高全面質量管理嚴格施工質量管理制度,提高施工質量水平建立工序檢驗員,明確重點加強施工過程的質量管理工序質量檢驗成品質量及中間產品質量檢驗原材料驗收設備檢驗等技術部門,質檢部門質量保證質量把關質量預防六、關鍵部位質量控制在工程建設中質量控制是極為重要的,我單位對此的總體思路是:來源控制杜絕使用三無偽劣產品。施工過程控制認真執行施工規范,實行三級檢查制度,外部監督控制虛心接受監理、甲方質檢部門的檢查復核。具體措施如下:1、工程平面位置定點為防止儀器不均勻下沉對測角的影響,

43、經緯儀的三腳架應安置穩固。儀器安妥后,不得用手撫摸三腳架和基座,走動時,要稍離三腳架,防止碰動。為減少對中不對測角的影響,應仔細做好對中工作。一般規定邊長在100m以內時,對中偏差不得超過2m。為減少照準誤差對測角的影響,觀測時,應盡量照準目標底部,為使目標清晰,對光要仔細,并且應注意消除視差影響。2、工程標高的定位應經常對水準儀進行檢驗和校正,以保證水準儀的視準軸和水準管軸平行。水準儀支架必須安置在土質堅實、行人較少和震動較小的地方,以免引起儀器下沉。為消除和減少因水準管軸不平行所產生的誤差,水準儀應晝安置在水準點與建筑龍門樁的中間,由于前后視線等長,從而使前后視線產生互相抵消的誤差。為保證

44、視線在讀數過程中保持水平,要求嚴格執行讀數前定平水準管,讀數后檢查水準管氣泡是否居中的操作規程。為保證讀數準確,讀數前要仔細對光,消除視差影響。3、鋼筋工程:原材料復試按規定送試并應符合設計及規范規定。焊工必須經培訓持證上崗,板的鋼筋綁扎宜在雙層鋼筋之間設置撐鐵,以滿足鋼筋的間距要求,撐鐵可用直徑圓8鋼筋制成。4、模板工程:做好模板方案設計,確保模板的整體性強度和剛度;加強工長交底制度,嚴格按照方案及工藝標準施工;認真貫徹“三檢制“,減少質量問題的發生。5、混凝土工程:嚴格控制混凝土外加劑參量,加強配合比管理。澆注順序、振搗及養護,嚴格按分項方案規定措施執行,確?;炷恋膹姸群屯庥^質量要求。6

45、、合理安排勞動力:采用正常的施工程序和成品保護措施,推廣裝飾樣板間做法,經驗收合格后方可大面積施工,以此控制裝修和的質量,并盡可能減少浪費。七、工種崗位技術培訓1、按期組織有關人員參加上級主管部門舉辦的學習班。2、特種工實行年審制度,對于那些仍然采取落后施工工藝施工的人員進行再培訓。3、堅持職工上崗前、探親復崗前、更換工種前進行專業知識考試,合格后,經有關部門批準后方可上崗。新技術、新工藝應用前,制定專項培訓計劃,組織有關人員學習和培訓,合格后方可上崗作業。八、送樣檢測、見證取樣保證措施1、企業取樣人員在現場進行原材料取樣和試塊制作時,見證人員有旁見證。2、建立取樣員工作臺帳,通過工作臺帳對各

46、自工作進行日常管理。3、證人對試樣進行監護,并和施工人員一起將試樣送至試驗單位。4、送檢單位填寫委托單,見證人員應有檢驗委托單上簽字。取樣人員取樣時,嚴格執行有關規定。九、分部、分項、分階段驗收步驟及辦法分部、分項、分階段工程驗收,既是對工程的質量評定認證,也是重要的隱蔽檢查。其上一道工序的好壞直接涉及影響到下一道工序的安全可靠度,所以,必須及時請建設單位、設計單位對工程進行驗收,并由質量監督部門進行核定。驗收以各單位簽字蓋章的驗收單和核驗單為準。其步驟與辦法如下:(1)由施工隊一級的技術員負責人組織,分項分部工程評定。(2)由項目部技術和質量部門組織質量核定。(3)請質量監督部門進行核定簽認

47、。由建設單位、施工單位和設計單位、監理單位負責人共同對工程進行驗收簽認。十、完成質量目標獎懲辦法質量目標:合格工程獎懲辦法:質量目標與經濟利益直接掛鉤。對于完成規定質量目標的項目班組獎勵3000元;對于工作不負責,質量意識淡薄,沒有完成質量目標的項目班組罰款2000元。第七章 安全管理體系與措施一、安全管理組織安全生產管理組織體系示意圖: 組長:項目經理 副組長:項目常務副經理 專職安全員施工隊安全員由各班組安全負責人擔任抓好現場安全生產匯報安全生產情況落實安全措施檢查并排除事故隱患二、安全防護措施在安全通道醒目處,要懸掛各種安全標牌及安全管理制度。對工程施工面,施工通道及人員活動的場所進行安

48、全防護,本工程擬采用水平、垂直兩面交叉配合防護體系,平面防護包括安全通道、安全防護棚、懸挑平網防護、工作面防護等內容;裝門面防護包括立網防護、臨邊防護等內容。安全防護所用的主要材料以鋼管(用作防護欄桿時用黑、黃油漆刷警示標志)、安全網、安全帶、鋼筋等工地常用材料為主。根據不同部位選擇采用,原則是加大安全投入,保證安全生產。施工用電安全措施現場用電線路的設置和架設必須按電力部門有關規定與布置圖進行。電纜線均應架空,穿越道路的電纜線除套房護套管外,埋至深度應超過0.2m。在現場電工房醒目處掛警示標志,配備一組有效的干粉滅火器,電工房鑰匙由現場電工班派專人保管?,F(xiàn)場配電箱設有可靠有效的三相漏電保護器

49、,動力、照明分開,與電工房內的漏電保護器形成二級保護,使施工用電更安全?,F(xiàn)場所用的配電箱應統一編號、上鎖,專人保管,機殼接地良好。施工用電的設備、電纜線、導線、漏電保護器等應有產品質量合格證,漏電保護器崗,禁止無證人員操作。六、現場所有機械設備必須按照施工平面布置圖進行布置和停放,機械設備的調協和使用必須嚴格遵守施工現場機械設備安全管理規定,現場機械有明顯的安全標志和安全技術操作指示牌,具體要做到:鋼筋拉伸機械周圍要設防護欄桿,后側設防護擋板;攪拌機應搭設防砸、防雨操作棚;所有機械設備應經常性清潔、潤滑、緊固、調整、不超負荷和帶病工作。七、安全施工責任目標獎懲辦法安全目標:杜絕重傷、死亡事故發

50、生。對由于工作疏忽、沒有完成安全生產目標的責任人當即停職檢查,進行安全生產再教育。對于違犯安全生產目標的處以罰金10000元,負有刑事責任的,送至司法機關,決不姑息;對于完成安全生產目標的項目班組給予5000元獎勵。第8章 文明施工及環境保護管理體系與措施一、文明施工的技術組織措施(一)、文明施工管理文明施工涵蓋在項目中工、料、機、法、環五大因素的各個方面,貫穿于項目施工的始終,分布于項目施工管理中計劃、組織、指揮、協調、控制五大環節,它是企業管理水平的主要體現,日益成為企業在市場競爭中致勝的重要因素。針對本工程成立文明施工領導小組。(二)、文明施工目標(1)本工程實行施工現場標準化管理,確保

51、本工程獲得銅仁市文明工地稱號。(2)單位每月由"標化"領導小組組織各部門、條線負責人對工地進行安全生產、文明施工、場容場貌、生活衛生檢查、打分評定,以有力地促進項目"標化"工作達到文明工地的要求。(二)文明建設措施1、項目經理部對全體員工進行文明施工規范教育,使員工牢固樹立文明施工意識,自覺遵守規章制度,規范施工,文明生產。2、施工現場主要出入口設置如下設施:a、施工牌b、項目施工主要管理人員名單c、施工現場總平面圖d、繪制工程鳥瞰圖或正面效果圖3、建設工程施工現場內和各種機械設備臨時設施、建筑材料以及場區道路等,必須嚴格按照實施階段施工現場平面布置圖進

52、行布置。4、施工現場必須做到場地平整,道路通暢,有條件時要對場地和道路進行硬化。5、施工現場材料堆放必須做到散材成方、型材成垛,并標明標識。6、施工現場固定機械設備必須搭棚防護,及時清洗養護,設備旁必須懸掛操作堆積和操作標牌。7、在施工現場攪拌的種類砂漿、砼必須懸掛配合比標牌,且內容完整清晰,配備的計量器具必須齊全、準確,并有計量記錄。8、施工現場必須砌筑垃圾堆放池,要求墻體堅固,且池高不低于60cm,建筑垃圾、生活垃圾必須妥善入池堆放,不得外溢,白天封閉覆蓋。9、施工現場各作業面材料應堆放整齊,并做到工完料盡。10、加強施工現場用水、用電管理,做到無常流水、常明燈。11、施工現場各種臨時設施

53、必須做到結構堅固、室內寬敞明亮、通風良好,現場辦公室、倉庫、宿舍、廚房、廁所必須做到內墻粉底刷白、地面硬化,且室內凈高不得低于2.6m.。12、現場辦公室內應做到整潔有序,各項管理制度齊全,墻內應懸掛:a、崗位責任制b、網絡計劃圖c、施工平面布置圖d、工程質量保證體系e、工程施工天氣晴雨表13、現場倉庫內各種材料應上架存放,墻面應懸掛材料管理制度、材料員職責。14、職工宿舍無地鋪、通鋪,室內床鋪、職工衣被及其它日月品擺放整齊,宿舍管理制度、值日牌上墻明確,室內衛生打掃及時,干凈整潔。二、環境保護的技術組織措施(一)、環境保護體系成立由項目負責人任組長的環境保護領導小組,配備適當?shù)沫h(huán)保設施和技術

54、人員,共同做好環保工作。組織所有人員認真學習環保知識,提高全體員工的環保意識。嚴格執行國家有關環境保護方面的有關條例和法規,并加以宣傳。全員有環保意識(二)、環境保護認證體系圖框想想保護作業人員環保意識得到提高提高全員環保意識環境保護認證體系掌握相關法規組組織保證經理環保領導小組施工環保小組普通工環保員保證措施環境得到保證 環保施工班組環保責任制行政環保責任制制度保證(三)、環境保護措施1、環境保護的技術組織保障。本工程環境保護目標為:大氣環境、嗓聲環境部分。在施工期間,我單位將充分重視這兩點,遵守中華人民共和國環境保護法和中華人民共和國嗓聲污染防治法,采取有效措施,對施工過程中造成的大量粉塵

55、和產生的大嗓聲進行治理。4.9.2大氣污染防止措施。本工程施工期間造成大氣污染的主要污染源為:由開挖、填筑、裝卸、運輸?shù)仁┕み^程中產生的粉塵散落及運輸過程中產生的二次揚塵、施工機械生產的廢氣等。我們將對此進行分析并采取有效措施:(1)工地上施工道路每天進行定期的清掃、養護,路面灑水保持濕潤。(2)及時清理場地上的廢料,不得影響正常施工。棄土場的設置要嚴格按照業主或有關規范及設計文件要求執行。統籌安排廢土方的堆放點。(3)保護植被,合理利用資源,對集料的開采必須有計劃進行,不得亂采亂挖,破壞植被及生態環境,造成資源浪費。(4)運輸填料的車輛應加帶防護網,對填料予以覆蓋以免到處拋撒,影響市容。3、嗓聲污染防治措施。本工程的特點是施工強度大,需要施工機械多,如挖掘機、裝載機、推土機、自卸汽車等,這些設備在施工作業中10m半徑范圍內,其嗓聲較大,并伴有強烈震動,根據上述情況,現場施工中擬采取下列措施來進行控制,以減少嗓聲對環境的影響。(1)現場施工人員做好衛生防護工作,如佩戴耳機等。(2)施工進度進行合理安排,對嗓聲大、沖擊性強并伴有強烈振動的施工作業安排在白天進行。三、文明施工及環境保護責任目標獎懲辦法文明目標:創文明工地。對于沒有按文明生產制度執行污染環境的責任人當即停職檢查,進行文明、環保生產再教育。對于達不到文明、環保生產目標的,

溫馨提示

  • 1. 本站所有資源如無特殊說明,都需要本地電腦安裝OFFICE2007和PDF閱讀器。圖紙軟件為CAD,CAXA,PROE,UG,SolidWorks等.壓縮文件請下載最新的WinRAR軟件解壓。
  • 2. 本站的文檔不包含任何第三方提供的附件圖紙等,如果需要附件,請聯系上傳者。文件的所有權益歸上傳用戶所有。
  • 3. 本站RAR壓縮包中若帶圖紙,網頁內容里面會有圖紙預覽,若沒有圖紙預覽就沒有圖紙。
  • 4. 未經權益所有人同意不得將文件中的內容挪作商業或盈利用途。
  • 5. 人人文庫網僅提供信息存儲空間,僅對用戶上傳內容的表現方式做保護處理,對用戶上傳分享的文檔內容本身不做任何修改或編輯,并不能對任何下載內容負責。
  • 6. 下載文件中如有侵權或不適當內容,請與我們聯系,我們立即糾正。
  • 7. 本站不保證下載資源的準確性、安全性和完整性, 同時也不承擔用戶因使用這些下載資源對自己和他人造成任何形式的傷害或損失。

評論

0/150

提交評論
