1、精選優質文檔-傾情為你奉上腳手架施工方案一、工程概況 本工程為高層建筑,裙樓四層(已建),塔樓27層,外架最高處為98.30米,塔樓與裙樓有北、東、西三個方向軸線向內收宿,因此主樓外腳手架在北、東、西三面裙房四層屋面上518層間搭設外落地鋼管腳手架,塔樓南面與裙樓齊平,且結構平面有轉角。因此塔樓南面部份5層以上外腳手架采用20a型工字鋼分段挑架搭設,在相應懸挑的位置每跨采用鋼絲繩卸荷,并在每段腳手架中部每根立桿處均設置一道鋼絲繩卸荷;另外,在17層各方向均采用20a工字鋼懸挑腳手架從新搭設。由于本工程為臨銜建筑,故在南向標準層第一層及第九、十八層沿建筑物周邊搭設水平安全防護棚二道。二、材料要求
2、(一)鋼管鋼管包括立桿、大橫桿、小橫桿、剪刀撐、連墻件等,其顏色除剪力撐鋼管采用瓦灰色外,其余鋼管均采用鐵銹紅色。腳手架鋼管應采用國家現行標準直縫電焊鋼管(GB/T13793)或低壓流體輸送用焊接鋼管(GB/T3092)中規定的3號普通鋼管,其質量應符合現行國家標準碳素結構鋼(GB/T 700)中Q23F-A級鋼管的規定。彎曲變形及銹蝕的鋼管不得使用。腳手架鋼管采用外徑為48mm,壁厚3.5mm的鋼管,其橫向水平桿最大長度不應大于2m,其它桿最大長度不應超出6m,且每根鋼管的最大質量控制在25kg。腳手架鋼管的表面質量及外形應符合下列要求新鋼管應有產品質量合格證及質量檢驗報告,鋼管表面應平直光
3、滑,不應有裂縫、結疤、分層、錯位、硬彎、毛刺、壓痕和深的劃痕。鋼管壁厚及外徑偏差不應大于-0.5mm,端面偏差不應大于1.7mm。舊鋼管表面銹蝕深度應小于0.5mm,彎曲變形各種桿件鋼管的端部彎曲l1.5m時,不應大于5mm。立桿鋼管彎曲當3m<l4mm時,不應大于12mm;當4m<l6m時,不應大于20mm;水平桿斜桿的彎曲l6m,不應大于30mm。(二)型鋼:20號工字鋼,20mm厚鋼板、其相應材質應符合國家現行相關規范。為防止腳手架立桿滑移,工字鋼上立桿位置應焊接25的鋼筋短頭對立桿加以固定。(三)扣件扣件包括直角扣件、旋轉扣件、對接扣件及其附件、T型螺栓、螺母、墊圈等??奂?/p>
4、式鋼管腳手架應采用可鍛鐵制作的扣件,其材質應符合現行國家標準鋼管腳手架扣件(GB 15831)的規定,其附件的制造材料應符合GB700-79中A3鋼的規定,螺紋應符合GB196-81普通螺紋的規定,墊圈應符合GB95-76墊圈的規定??奂c鋼管的貼合面必須完好不變形,扣件扣緊鋼管時接觸良好,扣件活動部位應能靈活轉動,旋轉扣件的旋轉面間小于1mm,扣件表面應進行防銹處理。腳手架采用的扣件,在螺栓擰緊扭力矩達65N·m時,不得發生破壞??奂炇諔舷铝幸?guī)定:新扣件應有生產許可證、法定檢測單位的測試報告和產品質量合格證;舊扣件使用前應進行質量檢查,有裂縫、變形的嚴禁使用,出現滑動的螺栓必
5、須更換;新舊扣件均應進行防銹處理。(四)鋼絲繩鋼絲繩選用6×1914光面鋼絲繩,強度極限1400Mpa,破壞拉斷的拉力和應大于405KN。斷股、銹蝕嚴重的鋼絲繩不得使用。(五)腳手板本工程腳手板采用4205松木枋或68鋼筋焊接而成的鋼片網。每片鋼片網的尺寸為900×1200,其長度方向鋼筋間距不應大于50mm,短向方向鋼筋間距不應大于300mm,每塊質量不宜大于30kg。鋼片腳手板的材質應符合現行國家標準碳素結構鋼( 700)中235-級鋼的規定,其焊縫應符合現行國家技術標準JGJ81,且其外表不應有裂紋、開裂與硬彎,(六)安全網按照貴陽市安全質量監督總站的有關規定,本工程
6、中的安全網采用密目安全網。(七)紅白標志欄板采用20cm寬標準紅白欄板。每隔三層沿建筑物四周設置一道。三、外腳手架構造(一)立桿的構造:立桿縱向間距1500mm,橫向間距900mm,內排立桿距離建筑物的距離300mm。立桿與大橫桿必須采用直角扣件扣緊,不得隔步設置和遺漏。每根落地立桿下端均應設置在木墊板上。腳手架必須設置縱橫向掃地桿??v向掃地桿應采用直角扣件固定在距底座上皮不大于200mm處的立桿上。橫向掃地桿亦應采用直角扣件固定在靠縱向掃地桿下方的立桿上。立桿與縱橫向水平桿交接點必須用連墻桿與建筑物可靠連接。立桿除頂層頂步可采用搭接外,其余各層各步接頭必須采用對接扣件連接。對接、搭接應符合下
7、列規定:立桿上的對接扣件應交錯布置,兩根相鄰立桿的接頭不應設置在同步內,同步內隔一根立桿的兩個相隔接頭在高度方向錯開的距離不宜小于500mm;各接頭中心至主節點的距離不大于步距的1/3。搭接長度不應小于1m,應采用不少于3個旋轉扣件固定,端部扣件蓋板的邊緣至桿端距離不應小于100mm。(二)縱向水平桿的構造為使連墻桿與外架的連接點與主節點的距離小于300mm,因此縱橫向水平桿步距設置為層高的1/2即1450mm,縱向水平桿設置在立桿內側,其長度不小于3跨??v向水平桿采用對接扣件連接,符合下列規定:縱向水平桿的對接扣件交錯布置,兩根相鄰縱向水平桿的接頭不宜設置在同步或同跨內,不同步或不同跨的兩個
8、相鄰接頭在水平方向錯開的距離不應小于500mm,各接頭中心至最近主節點的距離不宜大于縱距的1/3。在搭設時縱向水平橫桿應作為橫向水平橫桿的支座,用直角扣件固定在立桿上。(三)橫向水平桿的構造1、每個立桿與縱向水平桿節點處必須設置一根橫向水平桿,用直角扣件扣接,中途嚴禁拆除。主節點處兩個直角扣件的中心距不應大于150mm。在雙排腳手架中,靠墻一端的外伸長度,不應大于立桿橫向間距的0.4倍,且不應大于500mm,伸出外立桿的另一端距離均為150mm。2、橫向水平桿的兩端均應用直角扣件固定在縱向水平桿上。(四)剪刀撐的構造剪刀撐要求沿水平方向滿設,并沿架高連續布置,斜桿與立桿接觸部位均用旋轉扣件扣緊
9、,其與水平桿的夾角在45º60º之間,剪刀撐的節點應在同一水平和垂直線上,其接長必須采用搭接,搭接長度不小于1000mm,且用不少于三個旋轉扣件將接頭扣緊。剪力撐除在兩頭與架體的立桿和大橫桿連接外,其中間還應增加24個節點。(五)腳手板及安全水平封閉的設置要求及構造:1、作業層腳手板應鋪滿、鋪穩,離開墻面120150mm。2、鋼片網的鋪設應設置在三根大橫桿上,腳手板鋪設時采用對接平鋪的方式,每片鋼片網應用5道16號鐵絲呈X形將腳手板與大橫桿綁扎牢固,且相鄰兩鋼片網拼接應嚴實。3、水平封閉采用模板密封每隔12m滿鋪一層。四、節點構造(一)連墻桿為了增強腳手架的側向剛度及穩定性
10、,在外腳手架與建筑物之間設置連接桿,連墻桿按照三步三跨設置,上下錯開,成菱形布置。設置說明如下:1、連墻桿用短鋼管制成,長度約800-1800mm,一端用扣件固定于腳手架的立桿上,另一端用扣件固定于預埋在梁內的鋼管上呈水平設置,預埋梁內的鋼管必須牢固可靠。2、連墻桿盡可能設置在立桿與大、小橫桿的連接的主節點處,最大允許偏離主節點距離不大于300mm,與腳手架架體垂直,如在規定的位置上設置有困難,應在鄰近點補足。(二)鋼絲繩卸荷本工程雙排腳手架的搭設高度為北、東西兩三面為79.90米,南面為99.80米,故分別在標高22.90m(第6層南面)及60.6(第18層)處樓面利用懸挑工字鋼搭設上部架體
11、,并且配用鋼絲繩加以卸荷,懸挑工字鋼以上架體采用一次鋼絲繩卸荷。鋼絲繩卸荷采用兩根6×19鋼絲繩(選用1416光面)在架體的內外排卸荷,鋼絲繩一端牢固拉結于立桿下的鋼管上,另一端通過M25花籃螺栓與結構上預埋的25鋼筋環上,或穿過剪力墻的對拉螺桿洞。鋼絲繩兩端繞環的搭接長度不小于50cm,不少于3只鋼絲繩卡固定,鋼絲繩水平距離為1.5米,詳見附圖。(三)、水平防護水平防護設置在第5層梁板及9、18層梁板處,圍建筑物四周滿設,其挑出外架寬度為6000mm,外部設置1200mm高護欄,底部先用竹腳手板滿鋪,然后在竹腳手板上面用密目式安全網封閉。在其端部用鋼絲繩每隔4000mm加以卸荷,鋼

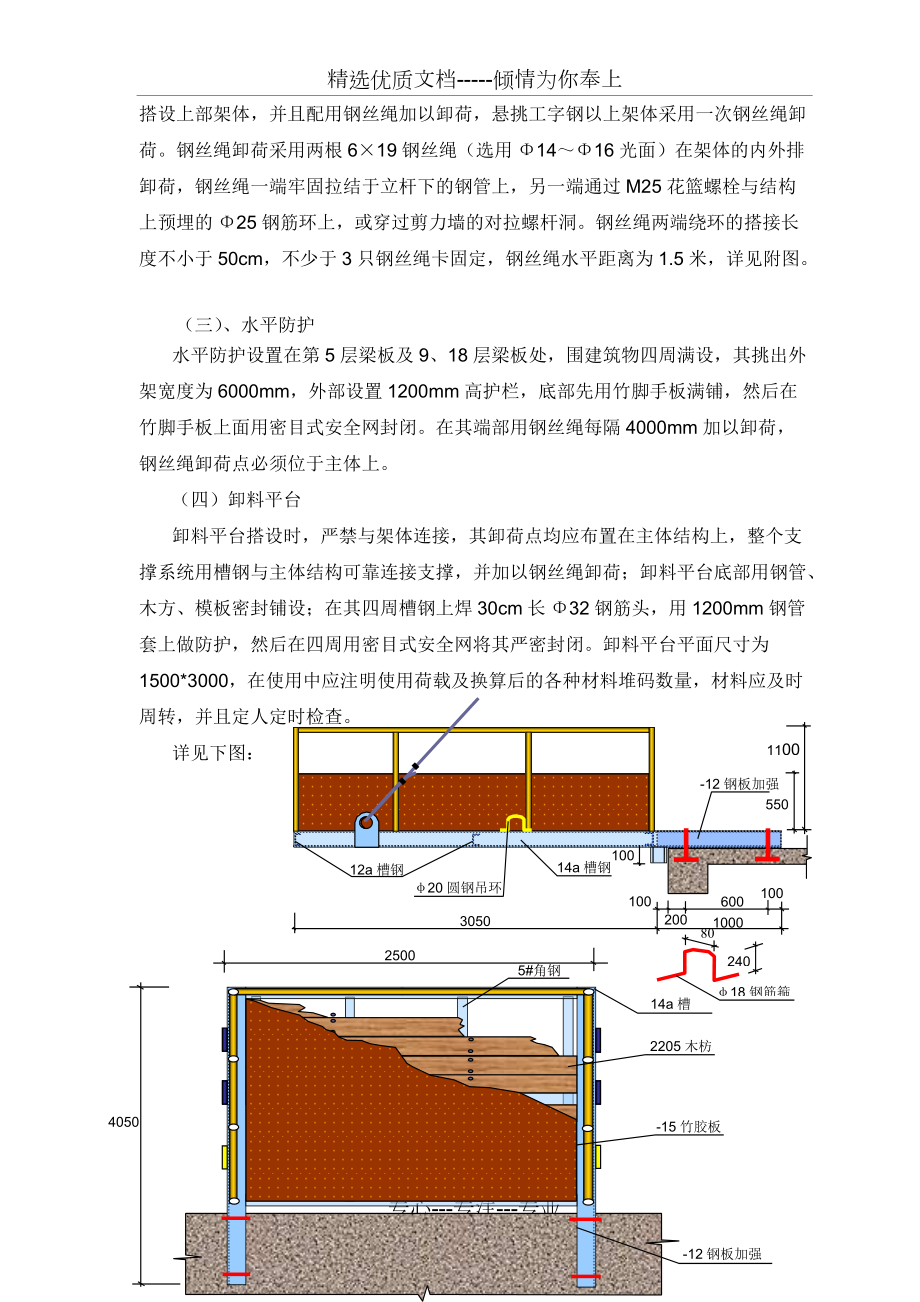

12、絲繩卸荷點必須位于主體上。(四)卸料平臺3050110055014a槽鋼20圓鋼吊環1000-12鋼板加強20060010010012a槽鋼100卸料平臺搭設時,嚴禁與架體連接,其卸荷點均應布置在主體結構上,整個支撐系統用槽鋼與主體結構可靠連接支撐,并加以鋼絲繩卸荷;卸料平臺底部用鋼管、木方、模板密封鋪設;在其四周槽鋼上焊30cm長32鋼筋頭,用1200mm鋼管套上做防護,然后在四周用密目式安全網將其嚴密封閉。卸料平臺平面尺寸為1500*3000,在使用中應注明使用荷載及換算后的各種材料堆碼數量,材料應及時周轉,并且定人定時檢查。詳見下圖:14a槽鋼5#角鋼2205木枋-15竹膠板4050-1
13、2鋼板加強250018鋼筋箍24080(五)工字鋼懸挑外腳手架: 工字鋼搭設時,選用3000mm長20號工字鋼,從樓板面懸挑出1250,支點設在離結構邊30cm處,具體部設見下圖:五、腳手架的設計計算荷載按13層外架計算 (高度為36.90m)。初步設計為:立桿橫距l(xiāng)b0.90m,立桿縱距l(xiāng)a1.50m,內立桿距建筑物墻外皮距離b10.30m,腳手架步距h1.80m。同時鋼網或木板式腳手板層數為3層,同時進行施工層數為n1=2層。腳手架與建筑主體結構連接點的布置,其豎向間距H12h2×1.803.6m,水平距離L13a3×1.504.5m,鋼管為48×3.5,各段
14、最高搭設高度為36.90m。其他計算參數:立桿截面積A=489mm 2,立桿的截面抵抗矩W=(5.08×10)3mm3,立桿回轉半徑i=15.8mm,鋼材抗壓強度設計值fc=0.205 KN/mm2。1荷載計算(1)恒載的標準值GKGK=Hi(gk1+ gk3)+ n1la gk2查建筑施工手冊表5-7:當lb=0.9m,la1.5m,步距為h=1.5m時gk10.1090KN/m,查表5-10得gk2=0.3459 KN/m,查表5-11得gk3=0.0768。GK=Hi(gk1+ gk3)+ n1la gk2=36.90×(0.1090+0.0768)+2×1
15、.5×0.3459 =7.894 KN(2)活載的標準值QKQK= n1la qk查建筑施工手冊表5-12得qk=1.35 KN/mQK= n1la qk=2×1.5×1.35=4.05 KN(3) 風荷載:貴陽地區的基本風壓0小于0.35 KN/m2, 且為高50米以內敞開式腳手架構造符合要求,故可不計算風荷載作用。2水平桿的計算由于腳手板是直接橫向搭在縱向水平桿上的,因此所有荷載均壓在縱向水平桿上,而橫向水平桿上基本沒有荷載。故只計算縱向水平桿,縱向水平桿上均部荷載:1.1(MGK+1.15MQK)/ Wfc/r/m即:q=1.1(GK+1.15QK)1.1(
16、GKLb/2qk)1.15KQ·QK·Lb/2式中GK腳手板自重,查表得,GK0.35N/m²Lb立桿橫距;Lb=0.9m。qk鋼管單位長度的自重,查表得,qk38.4N/m;KQ施工活荷載不均勻分布系數,一般取KQ1.2;QK施工荷載標準值,取3.0KN/m2;q =1.1×(0.35×0.45+0.0384)+1.265×1.2×3×0.45=2.265KN查建筑施工手冊表5-5,r/m =1.19(1+)/(1+1.17) ,= /QK/ GK=8.5714得r/m=1.19×(1+8.5714)/
17、1+1.17×8.5714=1.033(1)縱向水平桿抗彎強度驗算,可近似按下圖進行計算.按三跨連續梁計算: 查建筑施工手冊表2.12可知:最大彎矩處為邊跨跨中Mmax =0.08 qLa2 =0.08×2.265×1.52 =0.4077KN·MMmax /W=0.4077×106/ (5.08×10)3=80.26<fc/rm =205/1.033=198.45 N/mm2安全(2)縱向水平桿撓度驗算:wQkw查建筑施工手冊表2.12可知:wQk max=0.677 qLa4/100EI =0.677×2.265&
18、#215;1.54/(100×2.06×105×12.19×10-8) =3.087×10-3m=3.087mm<1500/150=10mm故撓度滿足要求。(3)扣件抗滑驗算查建筑施工手冊表2.12可知剪力最大處為: V max =0.6 qLa =0.6×2.265×1.5=2.0385KN <8KN故滿足抗滑要求。3立桿計算:、立桿段軸向力設計值:不組合風荷載時:N=1.2(N GK +N QK)=1.20×(7.894+4.05)=14.33KN、立桿穩定性驗算:查建筑施工手冊表5-16可知立桿計
19、算長度系數u為1.50故: =uh/i=1.50×1.8/0.0158=171查建筑施工手冊表5-18可知穩定系數為0.243當不組合風荷載時0.9N/Afc/rm(0.9×14.33)/(0.243×489)=108.54 N/mm2<fc/rm =205/1.033=198.45 N/mm2符合要求4連墻件計算(1)穩定性驗算Nl/Afc/rmNlNwNs=5KN不考慮風荷載引起的連墻件軸壓力設計值;Ns取不小于3 KN,取5 KN計算。連墻件計算長度,按最不利考慮為:L0立桿橫距內立桿距外墻的距離0.900.301.20mi=15.8mm故:= L0
20、/ i =1.20/15.8=75.95,查建筑施工手冊表5-18可知穩定系數為:0.744,由此可知連墻桿軸心受壓受力為:Nl/A=5000/(0.744×489)=13.74N/mm2<fc/rm =205/1.55=132.26 N/mm2符合要求。連墻桿抗滑驗算:Nl=5KN<8×2=16KN符合要求。 5懸挑工字鋼鋼絲繩荷載計算計算簡圖如下圖:(1) 先計算架子一個卸荷段荷載設計值:按高度為36.90m。(1)先計算架子一個卸荷段荷載設計值:N=1.2(N GK +N QK) =1.20×(7.894+4.05) =14.33KN (2)求每
21、個吊點所承受的荷載,吊索拉力及吊點位置小橫桿所受壓力。所承荷載,宜考慮架子全部荷載由卸荷點承受,這樣即使架子要下塌,鋼絲繩也能把它吊起來。實際架子處于被吊狀態,這是很安全的。考慮每個立桿均采用鋼絲繩卸荷,每個斜拉點由兩根鋼絲繩(兩個吊點)承擔。每個吊點所受荷載P1按下式計算:P1P2N/2×K1(式中K1荷載不均勻系數,取1.5)P1P214.33×1.5/210.75KN因為C點沒有垂直反力,因此A、B兩點斜拉鋼絲繩的垂直分力與該點作用荷載相等。TAOP2×(5.82+1.22)1/2/5.8=10.97KNTBOP1×(5.82+0.32)1/2/5
22、.8=10.76KN(3)驗算鋼絲繩的抗拉強度鋼絲繩計算:按公式:Pg Kpx/a式中:Px鋼絲繩計算拉力,取最大值驗算為10.97KN Pg鋼絲繩的鋼絲破斷拉力總和(KN);a考慮鋼絲受力不均勻的鋼絲破斷拉力換算系數,取0.85;K鋼絲繩使用安全系數,取8。KPx/a8×10.97/0.85=103.25KN采用14的6×19鋼芯鋼絲繩: Pg103.25144.50KN滿足要求。因為架子搭設高度較大故考慮中部卸荷一次的荷載計算:P1P214.33/2×1.5/25.37KNTAOP2×(5.82+1.22)1/2/5.8=5.49KNTBOP1
23、15;(5.82+0.32)1/2/5.8=5.39KNKPx/a8×5.375/0.85=50.59KN<144.50KN故能滿足(4)驗算懸挑工字鋼:同鋼絲繩計算一樣,考慮單獨使用工字鋼也使外架安全,計算簡圖:P1OBP2ACDP3P41000900內力計算:內應力:Mmax/rxWx rx為20a工字鋼截面塑性發展系數rx1.05Wnx為工字鋼截面x軸的凈截面抗彎模量185.4cm3Mmax=NL2=14.33×2.55=36.54=36.54×106/1.05×185.4×103=187.7N/mm2<f=215 N/mm2
24、安全剪應力:VS/Ifw式中V=Q=28.66KN,S為工字鋼半截面對中和軸的面積矩:106.5cm3I對x軸慣性矩IX2370×104mm4,fw為腹板厚度7.0mm=28660×106.5×103/2370×104×7.018.40N/mm2<fv=125N/mm2撓度驗算:如下圖所示:工字鋼撓度最大的地方在A點,只需計算A點撓度小于L/400即可,L為3米的懸挑長度:=NL22(3-L2/L1)/6EImm=14.33×2.552(3-2.55/3)×1012/6×206×2370×
25、107=6.84mm3000/400=7.5mm安全。吊環驗算:選用20光面鋼筋做吊環fy =210N/mmK1×N/A=1.5×14.33/2/314.2=68.41 N/mm <fy=210N/mm故安全六、腳手架的搭設(一)施工準備:技術人員應熟悉上部圖紙,熟悉各個部位及高度的結構變化,同時組織必要的物料進場,其中包括48×3.5mm鋼管、對接扣件、直角扣件、旋轉扣件和安全網腳手板等,并對各種進場物料進行相關檢查,保證其符合相關的規定及要求以備外腳手架搭設使用;有關作業班組應組織足夠的作業人員,準備外腳手架的搭設;同時在施工前,應當組織有關技術人員和質
26、安人員對作業班組進行作業前技術、安全交底。架子工必須具備國家標準特種作業人員安全技術考核管理規則的條件,經過培訓、考核、取得安全操作證并經體檢合格后方可從事腳手架安裝、拆除作業。(二)基礎處理:結合本工程實際情況,外架的基礎大部份均位于結構樓板上,故其地基礎可不必處理,只需鋪墊厚墊板所有架子的地基均不能有積水。(三)腳手架搭設要求:外腳手架搭設的基本要求是:橫平豎直、整齊清晰、圖形一致、平豎通順、連接牢固,受荷安全、有安全操作空間、不變形、不搖晃。(四)外腳手架的搭設順序外腳手架的搭設程序:首先放置縱向掃地桿;自角部起依次向兩邊豎立底(第一根)立桿,底端與縱向掃地桿扣接固定后,裝設橫向掃地桿并
27、與立桿固定(固定立桿底端前,應吊線確保立桿垂直),每邊豎起34根立桿后,隨即裝改第一步橫向橫桿(與立桿扣接固定)和縱向水平桿(小橫桿靠近立桿并與橫向水平桿扣接固定)校正立桿垂直和水平桿使其符合要求后,按4060N/力矩擰緊扣件螺栓,形成構架的起始段;按上述要求依次向前延伸搭改,直至第一步架交圈完成,交圈后,再全面檢查一遍構架質量及其地基情況,嚴格確保設計要求和構架質量;設置連墻桿;按第一步架的作業程序和要求搭設第二步、第三步;隨搭設進程及時裝設連墻桿和剪力撐;裝設作業層間橫桿(在構架橫向平桿之間加設的,用于縮小鋪板支承跨度的橫桿),鋪設腳手板和設作業層欄桿,擋腳板或圍護,掛封閉措施(安全網)。
28、(五)腳手架的搭設腳手架的搭設除了按順序搭設外,還得注意下列事項:按照規定的構造方案和尺寸進行搭設;及時與結構拉結或臨時支頂,以確保搭設過程的安全; 擰緊扣件(擰緊程度要適當); 有變形的桿件和不合格的扣件(有長度、扣接不緊等)不能使用; 搭設工人必須正確使用安全帶; 隨時校正桿件的垂直和偏差避免偏差過大; 沒有完成的腳手架,在每日收工時,一定要確保架子穩定,以免發生意外;(六)建筑物出入口處腳手架的搭設建筑物出入口處的腳手架,應根據出入口的高度和寬度采用平行弦桁梁結構形式在開口處的兩邊要采用雙立桿,懸空立桿下要設安全扣件,此處的連接要加密,每步設置,同時在洞口邊及其上設置剪刀撐。出入口腳手架
29、的上方要有安全可靠的隔離防護設施,一般為在出入口處的外側設置雙層防護棚,防止物體墮落傷人,保護出入人員。(七)安全網腳手架的外側要滿掛安全立網,立網的下口與立桿或建筑物要牢固的扎結,固定點的間距應不大于50cm,下邊沿設擋腳板,上下兩網之間的拼接要嚴密。立網平網與施工作業面邊沿的最大間縫不得大于10cm。(八)搭設的一般規定架子工應熟悉圖紙,熟悉現場具體情況,了解技術交底意圖和施工操作方法,并將符合要求的鋼管、扣件等材料運至現場,分類存放,搭設前清除障礙物。架子工作業時,必須佩帶好安全帽、系好安全帶,嚴禁穿高跟鞋、拖鞋或硬底帶釘滑鞋作業,工具及零件應放在工具包內,服從指揮,集中思想、相互配合,
30、拆除下來的材料不亂拋、亂扔。腳手架作業下方不準站人,架子工不準在腳手架上打鬧、嬉笑。凡遭遇六級以上大風或下雨天氣時,不得進行作業。雨后作業應待腳手架上雨水吹干后進行,防止滑落。在靠近電源處拆除腳手架時,必須將電源先切斷或嚴密防護,必要時變更位置后方可進行作業,不允許將電源線拉在腳手架上,以防止漏電傷人。不在腳手架上附裝機械設備,懸挑平臺拉纜風繩及搭(接)卸料槽(斗)等。搭設雙排腳手架,先立里排立桿,后立外排立桿,立桿的垂直偏差不得大于2的架高,相鄰兩根立桿接頭錯開500mm,并不在同一步距內。大橫桿架設在立桿內側,同一水平面的內外大橫桿接頭錯開一跨距。大橫桿水平偏差控制在50mm內。小橫桿垂直
31、置于大橫桿之上,用扣件與立桿緊固連接,小橫桿伸出大橫桿之外,應控制在150mm,靠近墻的一面,距離100-150mm,小橫桿應水平、不得內高外低。剪刀撐的位置從腳手架兩端開始連續設置,豎向全高。剪刀撐的斜桿設在立桿外側,將斜桿間隔的扣在立桿上,與大橫桿成45º-60º夾角同時剪力撐的搭長度不小于1000mm。并且搭接處不少于3個扣件扣接牢固。用對接口件連接大橫桿時,扣件的開口應朝向架子的內側,螺栓朝上以防雨水進入。用十字扣件時,開口不得朝下,以確保安全,在安裝扣件時,必須將扣件放端正后再擰緊螺栓,擰緊螺栓時,用力要適當,一般控制在40-50N·m。反拉鋼絲繩要求保
32、證通順,不得因被其它鋼管等部件阻擋,而形成弧線形狀,調節花籃螺栓,使其松緊適度,受力明確。懸挑架安裝完畢后,要進行全面綜合的檢查驗收,對所有節點還要進行復擰收緊,扣件螺栓扭力矩不得小于40N·m,并不大于65N·m,及時用彩色粉筆做出標記,確保一個不漏。七、腳手架的拆除腳手架使用完畢后立即拆除,在腳手架拆除前應作好以下工作:對腳手架進行安全檢查,確認不存在嚴重隱患。如存在影響拆除腳手架安全的隱患,應先對腳手架進行修整和加固,以保證腳手架在拆除過程中不發生危險。在拆除腳手架時,應先清除腳手板上的垃圾雜物,清除時嚴禁高空向下拋擲,大塊的裝入容器內由垂直運輸設備向下運送,能用掃帚
33、集中的要集中裝入容器內運下。腳手架在拆除前,應先明確拆除范圍、數量、時間和拆除順序、方法、物件垂直運輸設備的數量,腳手架上的水平運輸、人員組織,指揮聯絡的方法和用語,拆除的安全措施和警戒區域。嚴格遵循拆除順序,由上而下、后搭者先拆、先搭者后拆,同一部位拆除順序是:欄桿腳手板剪刀撐大橫桿小橫桿立桿。外腳手架的拆除一般嚴禁在垂直方向上同時作業,因此要事先做好其他垂直方向工作的安排。拆除腳手架時,下部的出入口必須停止使用,對此除監護人員要特別注意外,還應在出入口處設置明顯的停用標志和圍欄,此警示標志必須內外雙面都加以設置。在拆除的腳手架周圍,明顯標示“禁止入內”字樣的標志,并有專人監護,以保證拆腳手
34、架時無其他人員入內。拆下的腳手架鋼管、扣件及其他材料運至地面后,應及時清理,將合格的,需要整修后重復使用的和應報廢的加以區分,按規格堆放。對合格件應及時進行保養,保養后送倉庫保管以備今后使用。本工程腳手架拆除時遇大風、大雨、大霧天應停止作業。拆除時操作人員要系好安全帶,穿軟底防滑鞋、扎裹腿。腳手架拆除過程中,不中途換人,如必須換人,則應該在安全技術交底中交代清楚。如在幕墻裝修階段需要拆除腳手架的連墻桿時,必須在拆除之前在臨近點做加固處理并加設其他連墻桿。八、腳手架防電、避雷(一)防電1、鋼管腳手架不應搭設在距離外電架空線路的安全距離以內,安全距離見下表:腳手架的外側邊緣與外電架空線路的邊線間的最小安全操作距離外電線路電壓1KV以下1-10KV35-110KV154-220KV330-500KV最小安全操作距離46810152、對于達不到上述規定最小距離時,必須采取防護措施,增設屏障、遮欄、圍桿或保護網,并懸掛醒目的警告標志牌。3、腳手架搭設和使用期間,要嚴防與帶電體接觸,當需要穿過靠近380V以內的電力線路,距離線路在2m以內時,搭設和使用期間應斷電或拆除電源,如不能拆除,應采取下列措施:(1) 對電線和腳手架分別采取有效的絕緣措施;(2)對腳手架要采取可靠的安全接地處理;(3)夜間施工時,應使用不超過12V電壓的低壓電源。(二)避雷:搭設腳手架時,應安裝
溫馨提示
- 1. 本站所有資源如無特殊說明,都需要本地電腦安裝OFFICE2007和PDF閱讀器。圖紙軟件為CAD,CAXA,PROE,UG,SolidWorks等.壓縮文件請下載最新的WinRAR軟件解壓。
- 2. 本站的文檔不包含任何第三方提供的附件圖紙等,如果需要附件,請聯系上傳者。文件的所有權益歸上傳用戶所有。
- 3. 本站RAR壓縮包中若帶圖紙,網頁內容里面會有圖紙預覽,若沒有圖紙預覽就沒有圖紙。
- 4. 未經權益所有人同意不得將文件中的內容挪作商業或盈利用途。
- 5. 人人文庫網僅提供信息存儲空間,僅對用戶上傳內容的表現方式做保護處理,對用戶上傳分享的文檔內容本身不做任何修改或編輯,并不能對任何下載內容負責。
- 6. 下載文件中如有侵權或不適當內容,請與我們聯系,我們立即糾正。
- 7. 本站不保證下載資源的準確性、安全性和完整性, 同時也不承擔用戶因使用這些下載資源對自己和他人造成任何形式的傷害或損失。
最新文檔
- 操作手冊/克朗斯Krones/灌裝機
- 人教版高中語文古詩文背誦與賞析教案
- 運動會上的激烈競賽事件記敘作文14篇范文
- 生物學遺傳學與進化論章節知識練習
- 學校食堂食材配送協議
- 《人教版高中地理教材知識點詳解教學教案》
- 游客認知對農業文化遺產景觀體驗的影響
- 軟件采購安裝服務合同
- 文言文教學:古代詩歌的韻律與意境
- 零售業商品管理流程
- 聯創合伙人協議合同協議
- 表面處理考試試題及答案
- 通信故障應急處理及恢復流程
- 空分裝置運維服務合同7篇
- 基于改進型粒子群算法的機械臂時間最優軌跡規劃研究
- 山東開放大學招聘筆試真題2024
- 水泥磨試題庫及答案
- 2025年湖北省襄陽市老河口市中考數學模擬試卷(4月份)
- 彩鋼板屋面維修施工方案
- 蘭州大學《中國經濟史》2023-2024學年第二學期期末試卷
- 青島版(2024)小學科學一年級下冊《木頭》說課稿及反思
評論
0/150
提交評論
