1、目 錄1目的12內容1-193引用文件191 目的1.1背景在目前公司股改背景下,打造一套安全文明施工的規范既能展現公司形象,同時也為高質量、高品質的施工做保障。再以此為藍本,根據工程的工程量、造價等實際情況,形成內部規范,統一標準。1.2安全文明施工的概念安全施工是指建設安裝單位在勞動生產過程中確保人身、設備、交通、機械等安全活動,也就是說各項施工必須是在符合安全要求的條件下進行。安全施工是安全與施工的統一。1.3安全文明施工的意義1.3.1確保施工安全,減少人員傷亡。1.3.2規范施工程序,保證工程質量。1.3.3增加施工隊伍信心,提高工作效率。1.3.4提升企業形象,提高市場競爭力。1.

2、3.5提高企業盈利能力,增加企業的經濟效益。2內容2.1 施工區域2.1.1圍墻工地必須沿四周連續設置封閉圍墻,圍墻高度不低于2m,砌體圍墻厚度不應小于24cm,提倡使用金屬結構圍墻和植物圍墻等綠色環保圍墻,做到兼顧、穩定、整潔和美觀。大門側的圍墻顯要處應設置五牌一圖。圍墻周邊應設降塵或沖洗用水管、水頭。成都市五城區加高新區這些工地的圍墻總體風格要求為以淺灰色為基調,與周邊環境色調相一致;圍墻可與花壇、花臺、樹叢、竹林、山石、雕塑、水景等相結合,形成具有自然情趣的綠化帶或景觀帶。人文歷史區域及主要干道還應注意與當?shù)匚幕笙喾?.1.2 施工大門及周邊2.1.2.1七牌二圖其中五牌一圖為

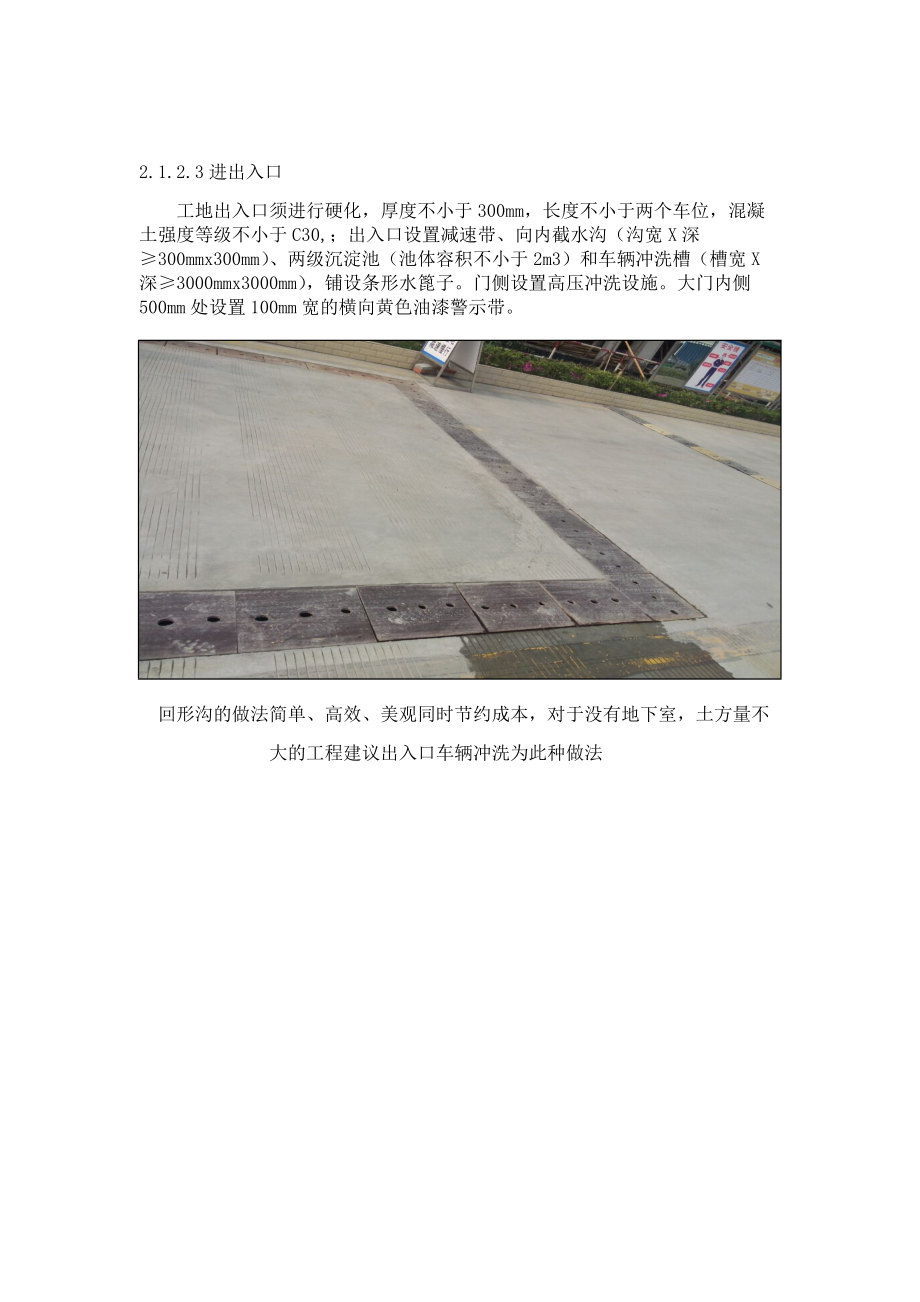

3、通用規定必須加設:包括工程概況牌、消防保衛牌、安全生產牌、文明施工牌、管理人員名單、監督電話牌及施工現場總平面圖。圖牌規格為900×1400mm,字跡工整,懸掛高度為底邊距地面1.1m-1.5m。根據公司標準和要求項目還應加設施工公告牌、農民工維權須知牌、效果圖,也可按照當?shù)匾蠡蚱髽I(yè)規定增設一定圖牌,但規格、色調應統一。2.1.2.2大門 施工現場采用防銹鐵花大門或封閉式大門,大門應做到美觀、大方,大門側應設置供人員進出的專用通道(配刷卡機、攝像頭、通道欄桿)及門衛室,無車輛出入時,大門應關閉。2.1.2.3進出入口工地出入口須進行硬化,厚度不小于300mm,長度不小于兩個車位,混

4、凝土強度等級不小于C30,;出入口設置減速帶、向內截水溝(溝寬X深300mmx300mm)、兩級沉淀池(池體容積不小于2m3)和車輛沖洗槽(槽寬X深3000mmx3000mm),鋪設條形水篦子。門側設置高壓沖洗設施。大門內側500mm處設置100mm寬的橫向黃色油漆警示帶。 回形溝的做法簡單、高效、美觀同時節約成本,對于沒有地下室,土方量不大的工程建議出入口車輛沖洗為此種做法土方量較大時,車輛沖洗槽建議為此種做法2.1.3LED重大危險源每日公示牌進出口人員專用通道旁應設置重大危險源公示牌,有條件的項目公示牌宜采用LED材料制作,公示牌尺寸為:長*寬1400mm*900mm。2.1.4主要道路

5、場內主要道路厚度不小于200mm,混凝土強度等級不小于C30,道路兩側設置排水溝、降塵水管、噴淋頭,并設置寬200mm的黃色油漆條帶。2.1.5材料堆放區材料堆放區應使用工具式或黃線隔離欄進行分隔,線型材料宜采用工具式支墩,水泥或其他易飛揚的細顆粒建筑材料應密閉存放。各種材料堆放應按總平面圖統一布置,并分類堆碼整齊,設置明顯標牌、標識,書寫規范準確。 2.1.6樓層噴淋樓層周邊設噴淋降塵裝置,垂直間距不大于20M,將施工給水管引至樓層,并在樓層內設置開關,噴淋管采用20PVC管,沿長方向間距為150mm布孔,采用2mm鉆頭的沖擊鉆鉆穿孔壁。每隔5米采用管卡將噴淋管固定。2.1.7樓層垃圾清運通

6、道各樓層的預留洞口,比如煙道、通風道、管井等,凡上下貫通大小能容下垃圾的直徑不小于400mm*350mm的孔都可設置成垃圾清運通道。通道底部應設置垃圾存儲槽和降塵裝置,通道出口處設置易開關的門洞和降塵設施,存儲槽應設清運口并及時清運槽內垃圾。2.1.8簡易灑水車施工現場應有簡易機動的灑水車,便于降塵。道路施工過程應配備專門沖洗車輛,降低揚塵污染。2.1.9建渣、裸土遮蓋工地裸土三個月以上不使用的必須綠化,八小時內不擾動的臨時裸土必須遮蓋,對渣土傾倒場地采取揚塵防治措施,待建工地儲備地塊按規定進行打圍。2.1.10其他防塵措施施工現場進行切割、鋸刨等作業時,必須設置固定場所,并采取有效降塵措施;

7、施工現場臨時設施進行拆除作業前需對易造成揚塵的細顆粒材料、建渣進行清理,在清理。拆除過程中應采取濕法作業。2.2生活區、辦公區2.2.1食堂食堂搭設材料必須符合環保和消防要求。墻壁及屋頂應封閉,設置紗門和紗窗,木門下端應安裝金屬防鼠板。灶臺、操作臺及周邊墻面1.8M以下應貼瓷磚,地面應采用混凝土硬化或貼地磚,應配備必要的排風設施、消毒設施和密閉式泔水桶。食堂制作間、售賣間和儲藏間應分隔設置,操作間的下水管道應與污水管線連接。食堂應建立食堂衛生管理制度,具備餐飲服務許可證,炊事人員應有健康證。2.2.2廁所廁所應為水沖式廁所,男女分設,進出口設明顯標志。廁所內墻面1.8m以下應貼瓷磚,地面應采用

8、混凝土硬化或貼地磚,通風良好并配備照明設施。蹲位數量不小于施工人數的1/25,蹲位之間應有隔板。2.2.3盥洗沐浴間、茶水亭浴室室內高度不應低于2.4米,墻壁及屋頂應封閉嚴密,室內墻壁滿貼瓷磚,地面滿貼防滑地磚,并設置必要的更衣掛鉤和皂臺等,方便工人使用。熱水管道和冷水管道應分開敷設,相鄰噴淋頭間距不小于0.9m,每個噴淋頭不小于2千瓦或單個噴淋頭熱水供應量不小于4.5升/分鐘。建筑面積在5000平方米內的,噴淋頭不少于3個;在1萬以內的,不少于5個;在1萬至5萬的,不少于10個;在5萬以上的,不少于16個。2.2.4民工夜校建筑工程面積在1萬平方米以內的,教室的面積不應小于20平方米或設置座

9、位不少于25座;建筑工程面積在1萬到5萬平方米的,教室面積不應小于30平方米或設置座位不少于40座;建筑工程面積在5萬平方米以上的教室面積不少于50平方米或設置座位不少于60座。教室內應設置相匹配的座椅、講臺、黑板、照片及消防器材以及電視及播放系統。新開工工地實行民工夜校開學典禮制度,項目經理開講第一課。技術負責人、安全員、責任工長、班組長應定期輪流授課,授課總課時不小于20小時。2.2.5辦公用房辦公室應設置在施工現場安全地帶??刹捎闷鲶w或鋼結構裝配式活動房,搭設應安全牢固,符合房屋防火安全規范(房屋建筑構件及芯材的燃燒性能等級應為A級)會議室宜設置在底層。2.2.6宿舍宿舍選址應符合安全要

10、求??刹捎么u砌體(內外墻面抹灰刷白),提倡采用具備產品合格證且符合防火要求的鋼構件裝配式活動房,地面應采用混凝土硬化或貼地磚。室內高度不應低于2.4米,前后墻必須設置可開啟式窗戶。每間宿舍設置智能限電裝置。宿舍門口應掛有宿舍管理制度,門上貼上宿舍編號、責任人、成員。男女不混住,不能有通鋪,同時應單獨加設夫妻房2.2.7生活區應與施工區域隔開。工地應建立文化活動室,豐富職工業余文化生活。建立健全志愿服務者組織,開展志愿服務,為民工排憂解難。2.3標準化施工現場安全防護要求2.3.1加工棚建筑工程應設置工具式材料加工棚,包括鋼筋棚、木工棚和攪拌棚等,在塔吊運轉半徑內應設兩道防砸一道防雨設施,不在塔

11、吊運轉半徑及高建筑物附近可只設一道防砸設施。加工棚立柱及各部件應符合其相應的標準規范,并設置黑黃相間的油漆警示標記。 鋼筋操作棚建設采用挑檐式,彎曲機、切斷機等放挑檐下,方便吊運材料2.3.2安全通道及臨街防護棚建筑工程應設置工具式安全通道,采用雙層木板作硬防護,木板厚度不得小于50mm,立柱及各部件應符合其相應的標準規范。另外應設置黑黃相間的油漆警示標記。在墜落半徑和吊裝影響范圍內的操作場所或人員活動較為集中的區域必須設置防護棚。防止因落物產生的物體打擊事故。安全通道、防護棚頂應設置不小于3cm厚的雙層木條板或竹笆,且兩側應沿欄桿架用密目封閉。通道設置安全標識、警示標語。 2.3.3樓梯防護

12、欄桿建筑工程應設置工具式樓梯防護欄桿,樓梯及休息平臺臨邊搭設防護欄桿,防護欄桿采用雙道護欄形式,第一道欄桿高度1200mm,第二道高度600mm,立桿間距不得大于2000mm。下設200mm高踢腳板。樓梯防護欄桿底部設置擋腳板。另外防護欄桿應設置紅白相間的油漆警示標記,擋腳板應設置黑黃相間的油漆警示標記。樓梯臨邊防護立面示意圖2 48×3.5鋼管掃地桿通長欄桿柱欄桿橫桿密目安全網當采用鋼筋時,要求:滿足焊接要求,且立桿>= 18且底桿>= 14且上桿>= 16樓梯臨邊防護平面示意圖2樓層平臺梯間平臺 48×3.5鋼管踢腳板2.3.4臨邊防護欄建筑工程應設置

13、工具式臨邊防護欄桿,防護欄桿底部設置擋腳板,立柱高度應控制在1.01.2m,下桿離地高度為0.50.6m,兩立柱之間的距離不得小于2.0m。另外防護欄桿應設置紅白相間的油漆警示標記,擋腳板應設置黑黃相間的油漆警示標記。屋面臨邊、陽臺臨邊:陽臺邊、屋面邊防護欄桿一般采用鋼管搭設。防護采用二道欄桿形式,第一道欄桿高度1200mm,第二道高度600mm,立桿間距不得大于2000mm。防護內側滿掛密目安全網,下設200mm高踢腳板。坡度大于1:2.2的屋面,防護欄桿上桿離防護面高度不低于1500mm,并增設一道橫桿,滿掛密目安全網。安全提示牌懸掛于防護欄桿和密目安全網內側,面向樓內,且每面臨邊至少掛兩

14、個。防護欄桿及踢腳板刷黃黑相間安全警示色。樓層臨邊防護:防護采用鋼管扣件搭設,或采用工具式臨邊防護。防護采用三道欄桿形式,掃地桿離地面高度50mm,中道欄桿離地面600mm,上道欄桿離地面1200mm,立桿高度1300mm,立桿間距2000mm。鋼管表面涂刷黃黑警示色油漆,在欄桿內側張掛安全警示標志牌。2.3.5電梯井口防護門電梯井內水平防護采用在井洞內每隔兩層用鋼管搭設防護平臺,上面滿鋪跳板(主體施工階段)或兜掛安全水平網(裝修施工階段)進行安全防護。電梯井洞口防護安裝1600mm高以上立式鋼筋防護門,防護門底部安裝200mm高木質踢腳板,防護門外側張掛當心墜落安全警示標志牌,上部設警示燈。

15、防護門必須固定。踢腳板涂刷黃黑警示色油漆。2.3.6水平洞口防護預留洞口:預留洞口邊長小于500mm,采用洞口內楔緊木枋,上面鋪釘木板形式進行防護;蓋板上刷黃黑警示色油漆。邊長大于500小于1500mm,利用鋼管扣件在洞口上緊靠洞口邊搭設井字形平臺,平臺上每隔一定距離鋪設木枋,并與鋼管綁縛,在木枋上鋪釘木板形式進行防護;蓋板上刷黃黑警示色油漆,并用紅油漆標識禁止移動。處于剪力墻的墻邊或其他不便于蓋板防護的洞口,采用與結構同時施工的單層雙向鋼筋網保護,鋼筋直徑不小于12mm,網格間距不得大于150mm。預留洞口邊長大于1500mm,主體結構施工時,利用鋼管扣件在洞口上搭設井字形平臺,平臺上鋪設硬

16、質材料(竹跳板或木枋模板)進行防護或張掛水平安全網,洞口四周搭設防護欄桿(采取雙道欄桿形式,下道欄桿離地面600mm,上道欄桿離地面1200mm,立桿高度1300mm),在欄桿外側張掛當心墜落安全警示牌;防護欄桿距離洞口邊不得小于200mm,欄桿表面刷黃黑警示色油漆。2.3.7卸料平臺搭設卸料平臺的采用的相關構配件以及搭設方法應符合國家有關標準規范的要求,并設置黑黃相間的油漆警示標記。 卸料平臺的限重要量化為工人可以衡量的材料,例如多少米鋼管多少根。2.3.8腳手架外防護架搭設要求規范、整潔、分色、標示。高度大于24米以上的防護架剪刀撐連通布置。樓幢號及樓層號需設置標識牌,標識牌顏色為藍底白字

17、。腳手架的踢腳板采用黑、黃相間的顏色。密目網要求整潔、干凈、嚴密圍蔽。2.3.8.1落地式與懸挑式腳手架專項方案應包括搭設要求、基礎處理、桿件間距、連墻桿設置等內容。并附設計計算書、施工詳圖及大樣圖。2.3.8.2嚴禁使用木、竹腳手架和鋼木、鋼竹混搭腳手架。架體高度超過10M嚴禁使用單排腳手架。2.3.8.3鋼管、扣件進場時,供應單位必須出具證明其產品合格的相關資料,施工單位應進行驗收,證明材料及驗收記錄應存檔備查。嚴禁不合格鋼管、扣件進入施工現場。腳手架搭設時,搭設人員應對鋼管、扣件進行檢查。2.3.8.4腳手架應由項目負責人、項目總監、工程技術人員、安全管理人員及搭設人員進行聯合驗收,并履

18、行驗收簽字手續。2.3.8.5腳手架基礎必須夯實平整,設置木墊板、鋼底座和縱橫向掃地桿,排水良好。2.3.8.6架體與建筑物拉結應按規定設置,拉結可靠牢固;拉結點應設明顯標志。2.3.8.7按規定設置剪刀撐,剪刀撐必須沿腳手架高度連續設置。腳手架高度在24M以下的,各組剪刀撐間距不大于15M;腳手架高度在25M以上的,剪刀撐必須沿長度連續設置。2.3.8.8操作層腳手板必須滿鋪,固定牢固,材質應符合要求;操作層應按規定設置防護欄桿,并設置18CM高的擋腳板。2.3.8.9架體內每隔兩層且高度不超過10M設層間安全平網,距地面3.2M處設首層安全平網,操作層下設隨層安全平網,安全平網應架設牢固、

19、封閉嚴密。2.3.8.10內立桿與建筑物間距離大于15CM必須進行封閉。2.3.8.11卸料平臺必須有設計計算書,設置荷載限制標志牌,平臺底板應滿鋪,固定牢固,材質應符合要求。卸料平臺必須有獨立的支撐系統,嚴禁與腳手架架體連接。2.3.8.12懸挑式腳手架懸挑梁必須使用型鋼,并進行設計計算,安裝應符合設計要求。2.3.8.62.3.9施工電梯安全管理2.3.9.1施工電梯出入安全防護門必須上鎖管理。2.3.9.2各樓層的施工電梯平臺必須封閉管理。2.3.9.3物料提升機的開機人員必須持證開機,并將證件復印件及身份證復印件貼在機箱內備檢查。2.3.9.4物料提升機要求定期檢查、保養,并有記錄以備檢查之用。2.3.9.5各樓層平臺須安置電鈴。2.3.9.6各樓層平臺設置滅火器。2.3.9.7首層物料提升機出入口搭設防高空墜物棚。2.3.9.8首層施工電梯要求張貼如下牌:“電梯安裝合格證”、“施工電梯編號”、“電梯十不運管理制度”“電梯使用規程”“限重牌”。2.3.10塔吊安全操作2.3.10.1塔吊投入使用前需報當?shù)匕矙z部門進行專項驗收。2.3.10.2塔吊接地系統需報監理組織檢測。2.3.10.3塔吊要求安全圍蔽并上鎖管理。2.3.10.4塔吊

溫馨提示

  • 1. 本站所有資源如無特殊說明,都需要本地電腦安裝OFFICE2007和PDF閱讀器。圖紙軟件為CAD,CAXA,PROE,UG,SolidWorks等.壓縮文件請下載最新的WinRAR軟件解壓。
  • 2. 本站的文檔不包含任何第三方提供的附件圖紙等,如果需要附件,請聯系上傳者。文件的所有權益歸上傳用戶所有。
  • 3. 本站RAR壓縮包中若帶圖紙,網頁內容里面會有圖紙預覽,若沒有圖紙預覽就沒有圖紙。
  • 4. 未經權益所有人同意不得將文件中的內容挪作商業或盈利用途。
  • 5. 人人文庫網僅提供信息存儲空間,僅對用戶上傳內容的表現方式做保護處理,對用戶上傳分享的文檔內容本身不做任何修改或編輯,并不能對任何下載內容負責。
  • 6. 下載文件中如有侵權或不適當內容,請與我們聯系,我們立即糾正。
  • 7. 本站不保證下載資源的準確性、安全性和完整性, 同時也不承擔用戶因使用這些下載資源對自己和他人造成任何形式的傷害或損失。

評論

0/150

提交評論
